完美收官 ! 華能海南昌江核電二期工程——超額完成2022年度房間移交任務
2022年12月29日,華能海南昌江核電3號核島主廠房22間房間在現場完成移交簽字手續。至此,2022年土建向安裝共完成房間移交183間!提前并超額完成三級進度計劃177間的目標任務,也標志著3號機組土建施工攻堅取得了又一重大突破,并為后續安裝施工創造了有利條件。
2022-12-30
光榮榜來了!中國核電以高度的責任感和使命感交出黨的二十大電力安全保障“滿意答卷”
黨的二十大勝利召開期間,中國核電把黨的二十大保供工作作為首要政治任務,在全系統的共同努力下,中國核電出色完成了黨的二十大期間電力安全保障工作,切實履行了中央企業的政治責任和社會責任。期間涌現出一批在黨的二十大期間電力安全保障工作中貢獻突出的集體和個人,這些先進集體和先進個人,是中國核電生產一線許許多多優秀員工的代表。
2022-12-25
?提前45天!海南昌江核電項目“華龍一號”又一節點實現跨年提前完成
2022年12月18日17時16分,海南昌江核電項目部“華龍一號”4號機組預制工作順利啟動,該節點提前于三級計劃45天實現,是繼11月30日“玲龍一號”世界首堆核島安裝提前三級計劃75天啟動后,又一次跨年提前完成2023年度目標節點,也標志著昌江核電項目三個機組預制工作全面啟動。
2022-12-20

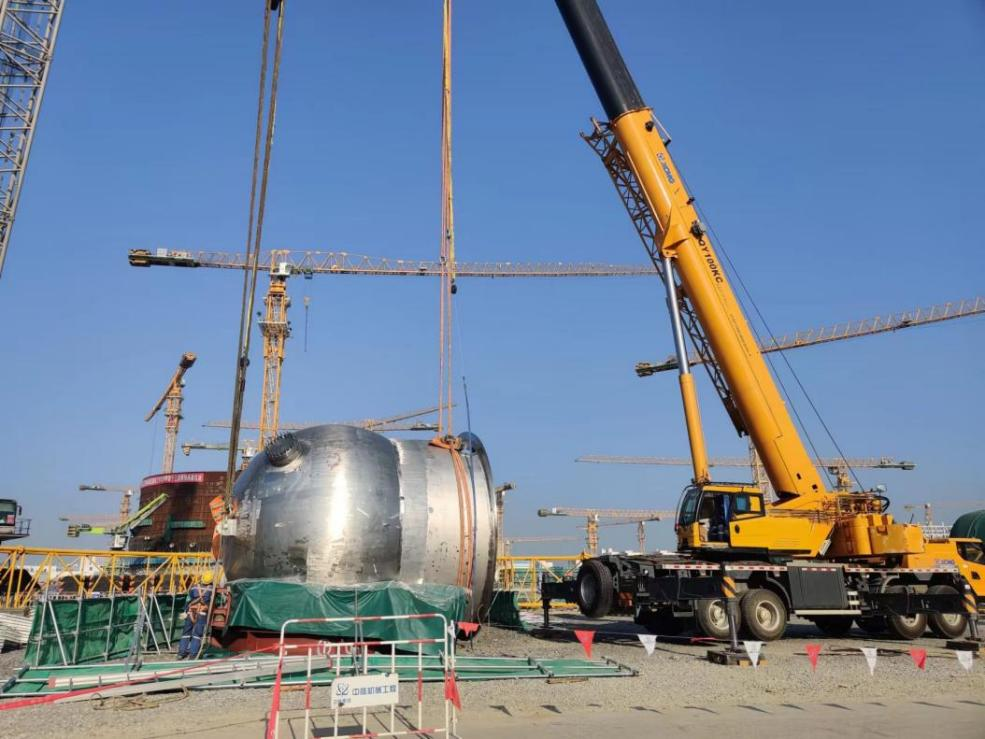

華能海南昌江核電二期項目4號機組首臺安注箱順利吊裝就位
2022年12月14日18時36分,華能海南昌江核電二期項目4號機組首臺安注箱順利吊裝就位,拉開了4號核島大件設備吊裝的序章,為后續反應堆核島土建施工及安裝創造了有利條件。
2022-12-19
海南昌江核電廠3、4號機組項目安全生產標準化達標評審順利完成
為提高海南昌江核電廠3、4號機組項目安全管理水平,完善安全管理體系,落實安全生產責任制,改善現場作業條件和設備設施情況,公司于11月25日至12月7日組織開展了海南昌江核電廠3、4號機組項目安全生產標準化現場評審工作。
2022-12-18

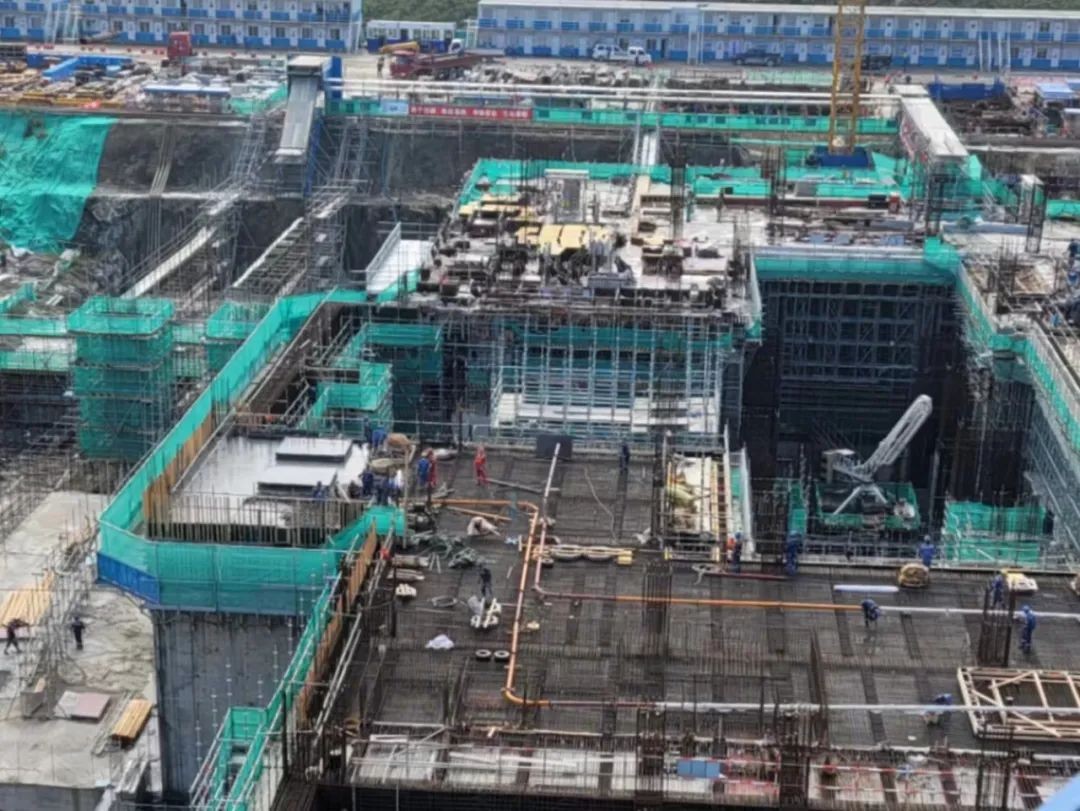

提前31天完成一級里程碑節點!昌江核電3號機組內部結構16.5米板澆筑完成
2022年12月15日23:00,華能海南昌江核電二期工程3號機組反應堆廠房內部結構+16.5m板澆筑完成,全過程歷時34小時,澆筑方量1997立方米。昌江公司經過精細調整,反應堆廠房內部結構由年初滯后工期20天到內部結構16.5米板提前30天完成,為2023年2月下旬穹頂吊裝奠定了堅實基礎。
2022-12-17

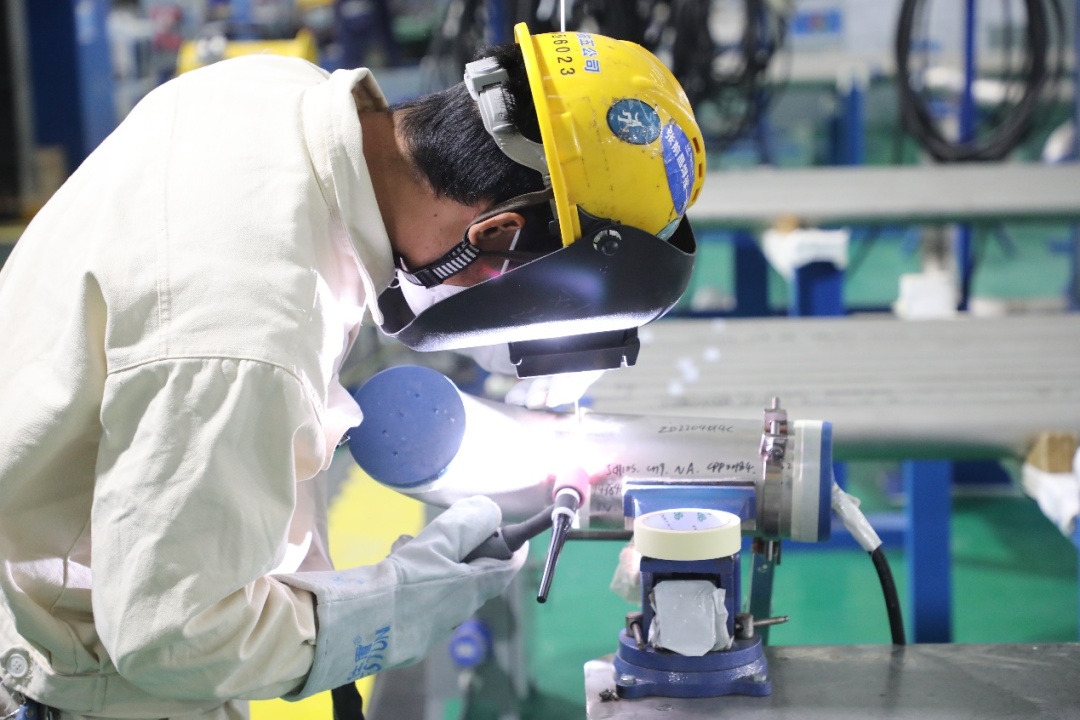

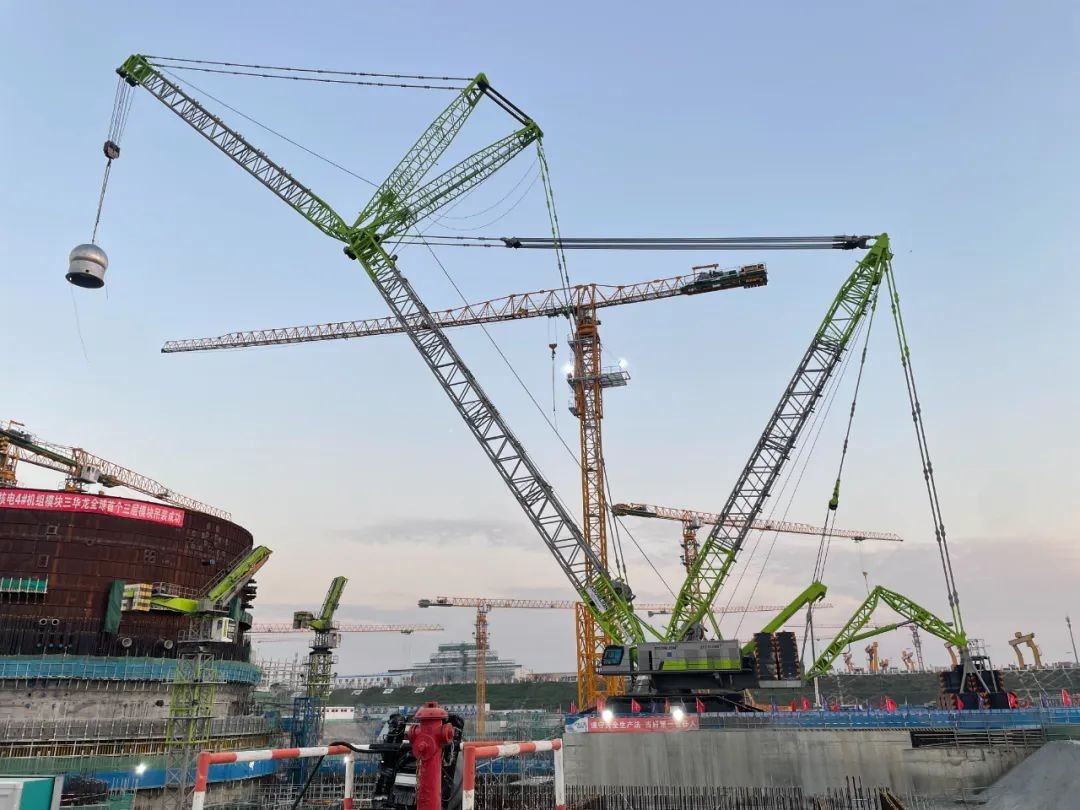

中核機械工程圓滿完成昌江核電華龍一號4號首臺設備吊裝
2022年12月14日下午16點36分,中核機械工程采用2000T履帶吊完成了安注箱設備吊裝,打響了昌江核電4號核島大件設備吊裝作業的第一槍。
2022-12-15
巨型“椰樹傘”支撐首個“華龍一號”建安一體化內穹頂拼裝
近日,由中核二二承建的海南昌江核電二期工程3號機組內穹頂順利拼裝完成并移交安裝。值得一提的是,承載著這個重達266噸“龐然大物”的,正是由中核二二項目團隊自主設計創新的“華龍一號”全球首個建安一體化新型拼裝支撐體系。
2022-12-12

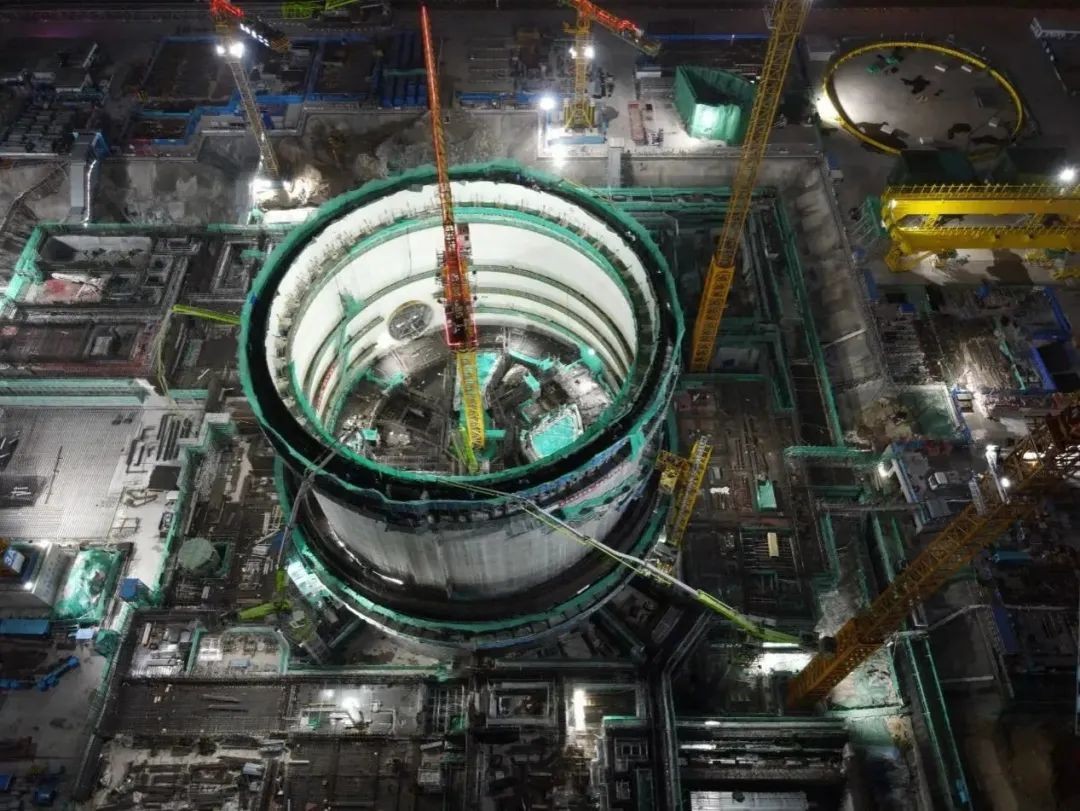

華能海南昌江核電二期工程項目3號機組內穹頂正式移交安裝
2022年11月30日,華能海南昌江核電二期工程項目3號機組內穹頂移交安裝節點按期完成,標志著內穹頂由土建施工階段全面轉入設備安裝階段,為后續3號機組內穹頂吊裝順利實現打下了堅實基礎。
2022-12-02

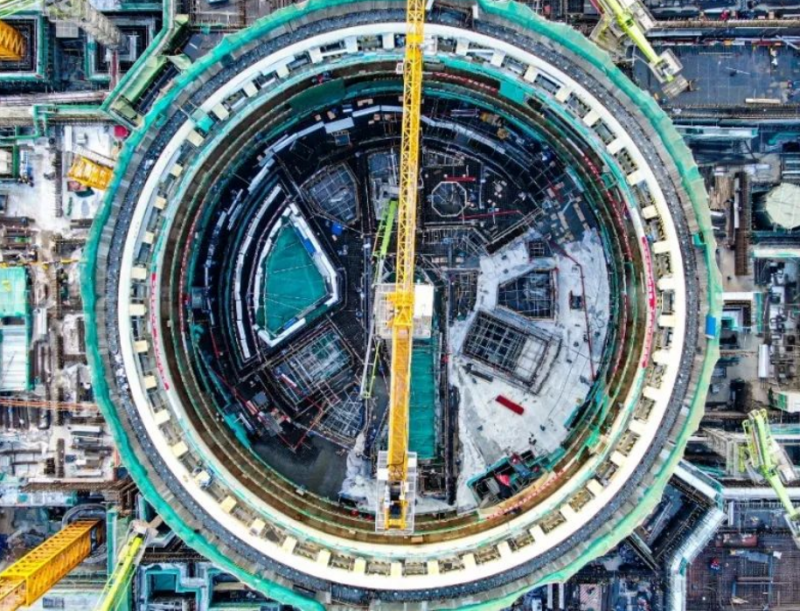

海南昌江核電廠3號機組反應堆廠房內層安全殼21層澆筑完成
2022年11月30日12時11分,經過約14小時,海南昌江核電廠3號機組反應堆廠房內層安全殼(后稱:3RC)21層澆筑完成。本次二級里程碑的順利實現,為環吊牛腿提前11天移交安裝創造前置條件;同時,也為一級里程碑“穹頂吊裝”按期實現夯實基礎。
2022-12-01
華能海南昌江核電二期工程建設綜合同行評估順利完成
為持續提升項目總體管控水平,凝聚項目各方力量,聚焦行業卓越績效,華能海南昌江核電有限公司邀請中國核能行業協會于2022年11月19日至11月26日開展華能海南昌江核電二期工程建設綜合同行評估。
2022-11-30
海南清潔核能助力綠色低碳發展
11月24日至25日,以“綠色低碳,我們在行動”為主題的第六屆海南省核安全文化媒體行活動在昌江黎族自治縣舉行,進一步深入宣傳貫徹黨的二十大精神,倡導綠色低碳生活。
2022-11-28

決戰三百天!海南昌江核電3號機組常規島零米板開始澆筑
11月26日凌晨,海南昌江核電3號機組常規島零米板開始澆筑,預計澆筑方量達2100m3,提前實現里程碑節點目標。至此,3號機組常規島在本年度內的三個二級里程碑節點目標全部提前完成。
2022-11-26

中國核工業集團有限公司總經理、黨組副書記顧軍到昌江調研
11月19日至20日,中國核工業集團有限公司總經理、黨組副書記顧軍到昌江,深入海南昌江核電站及核電人才房項目等地開展調研,詳細了解核電有關項目進展情況。
2022-11-21

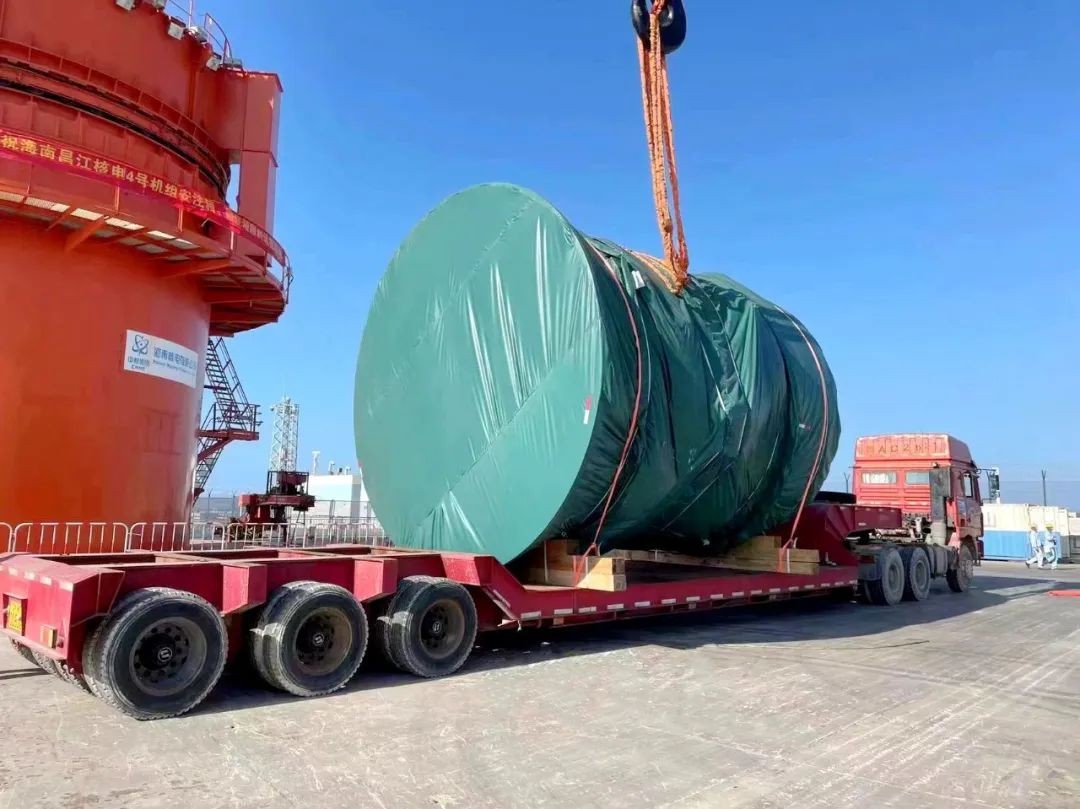

西核設備承制的重點產品安注箱、硼注箱安全運抵項目現場
2022年11月15日,西核設備承制的海南昌江核電4號機組“華龍一號”安注箱、硼注箱5臺設備經“陸--江--海”聯運4400公里安全運抵海南昌江核電大件碼頭,實現了核電工程三級里程碑節點要求,保障了后續土建施工順利開展。
2022-11-17
