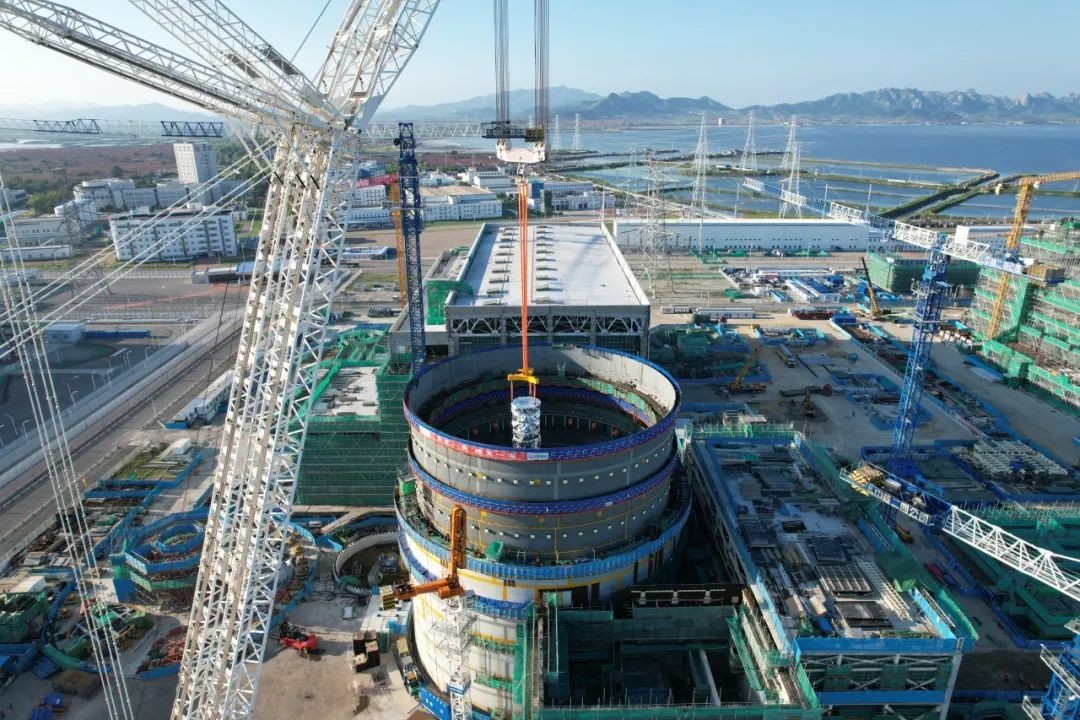

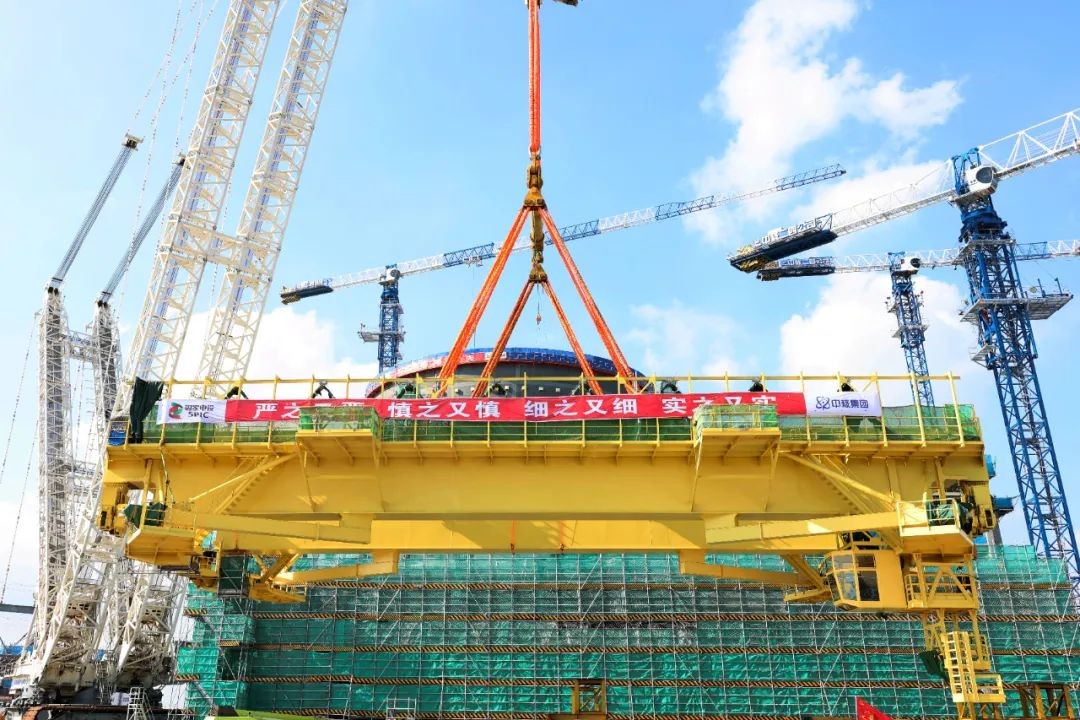

海陽核電3號機組環吊吊裝就位
9月3日-4日,海陽核電3號機組環吊大車、小車精準就位于反應堆廠房?jī)?nèi)的軌道上,整個過程安全、有序、可控,為后續鋼制安全殼頂封頭的就位奠定了堅實的基礎。
2024-09-06
海陽核電3號機組反應堆堆芯“三大件”吊裝就位
8月29日至31日,由中核五公司承建的海陽核電3號機組反應堆堆芯“三大件”(上部堆內構件、下部堆內構件、一體化頂蓋)歷時3天全部吊裝就位,至此核島反應堆本體系統主設備全部引入至反應堆廠房,為后續安全殼頂封頭順利就位創造了有利條件。
2024-09-02
海陽核電2號機組第四次換料大修正式開始
8月29日6時51分,海陽核電2號機組按計劃與電網解列,標志著2號機組第四次換料大修(以下簡稱HY204大修)全面開始。
2024-08-29
事關海陽新核電機組,兩則重要公示發布
8月15日,中核山東核能有限公司通過煙臺市人民政府網站,公開發布《山東海陽辛安核電項目1、2號機組社會穩定風險分析征詢意見公告》《山東海陽辛安核電項目1、2號機組選址階段環境影響評價一號信息公告》。
2024-08-19

海陽核電4號機組安注箱全部就位
8月16日11時38分、14時39分,海陽核電4號機組兩臺安注箱分別吊裝就位,整個吊裝過程安全、有序、可控。
2024-08-19

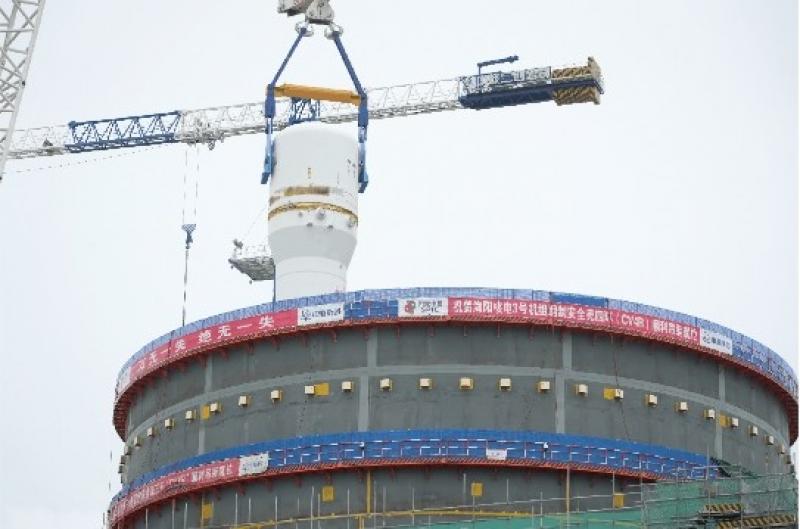

海陽核電3號機組兩臺蒸汽發生器全部吊裝就位
7月10日12時26分,海陽核電3號機組核島第二臺蒸汽發生器順利吊裝就位,這是繼7月1日首臺蒸汽發生器吊裝就位以來,又一臺核一級主設備的順利吊裝,為核島反應堆主回路的貫通和反應堆廠房的封頂?shù)於藞?jiān)實的基礎。
2024-07-11
海陽核電3號機組首臺蒸汽發生器吊裝就位
7月1日13時35分,海陽核電3號機組核島首臺蒸汽發生器順利吊裝就位。
2024-07-02
山東海陽核電到大亞灣基地開展業務交流
2024年6月26日上午,海陽核電日常生產項目組(TEF)副總工吳愛民一行3人踏入大亞灣核電站,一場圍繞大亞灣日常生產管理體系、大亞灣日常生產組織運作、大亞灣設備可靠性管理、WANO業績指標創優等關鍵議題的深入探討就此拉開帷幕。
2024-07-01

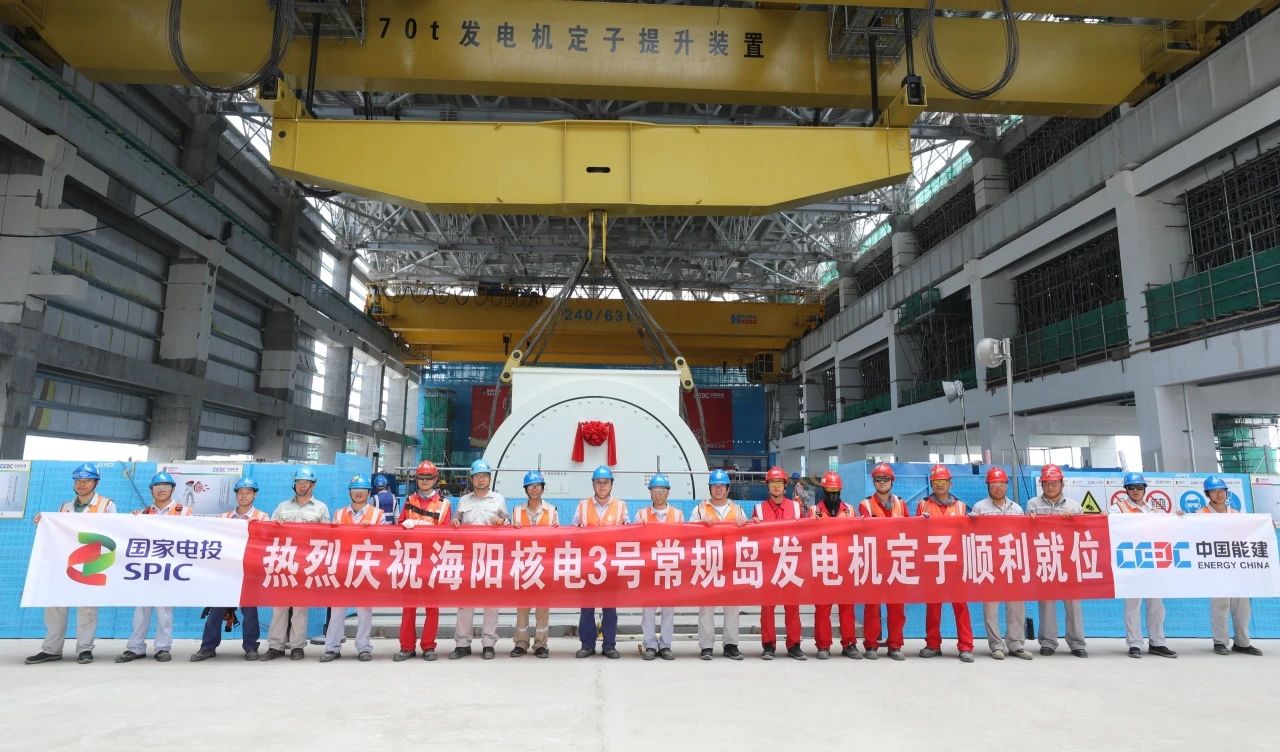

海陽核電3號機組汽輪發電機定子順利吊裝就位
6月18日13時10分,海陽核電3號機組汽輪發電機定子順利吊裝就位,歷時5小時02分,整個過程安全、有序、可控。3號機組常規島汽輪發電機定子安裝于常規島20廠房16米層運行平臺,凈重445噸,為常規島單重最大的主設備,其吊裝就位是汽輪發電機安裝關鍵工序之一。上海核工院推行清單化管理辦法,完成了吊裝方案優化、磁屏蔽安裝、基礎埋件處理等大量工作。值得注意的是,定子就位需主廠房行車軌道上安裝1臺470噸定子液壓提升裝置,公司踐行向技術要一切的...
2024-06-19

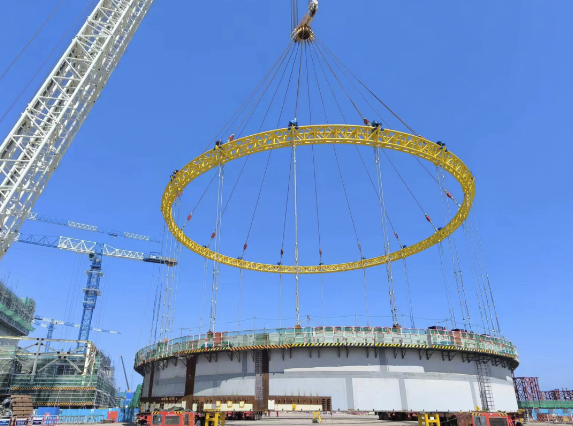

海陽核電3號核島鋼制安全殼筒體四環吊裝就位
2024年6月15日7時59分,海陽核電3號機組核島鋼制安全殼筒體四環模塊順利吊裝就位。鋼制安全殼由底封頭、圓柱形筒體(一至四環)和頂封頭六大模塊組成,是防止放射性物質外泄的重要安全屏障。筒體四環內徑39.624米,高7.766米,重745.63噸,由2層共24張弧形鋼板及12節環形吊車梁等共同組成。筒體四環吊裝總重量約843噸,采用3200噸履帶式起重機吊裝,就位后通過環形焊縫與筒體三環連接。本次吊裝于6時17分起吊,經起鉤、懸停、旋轉、行走、下落、調整...
2024-06-17
中核機械工程圓滿完成海陽核電站3號機組SC結構6-7層模塊整圈吊裝
6月6日19時56分,中核機械工程圓滿完成了海陽核電二期3#機組核島屏蔽廠房墻體鋼板混凝土結構(SC)6-7層模塊的吊裝作業。這是繼中核機械工程在三門首次成功實現CAP1000系列屏蔽廠房整圈吊裝后,進行的第二次整圈吊裝工作,整個吊裝過程歷時4時9分,過程安全有序、平穩可控。SC結構6-7層模塊整圈吊裝,模塊總重量約600噸,吊裝過程中,項目部采用了精心設計的SC結構吊具,確保了與SC結構6-7層的穩固連接。且SC結構6-7層共27個子模塊,每個子模塊都配有精...
2024-06-07

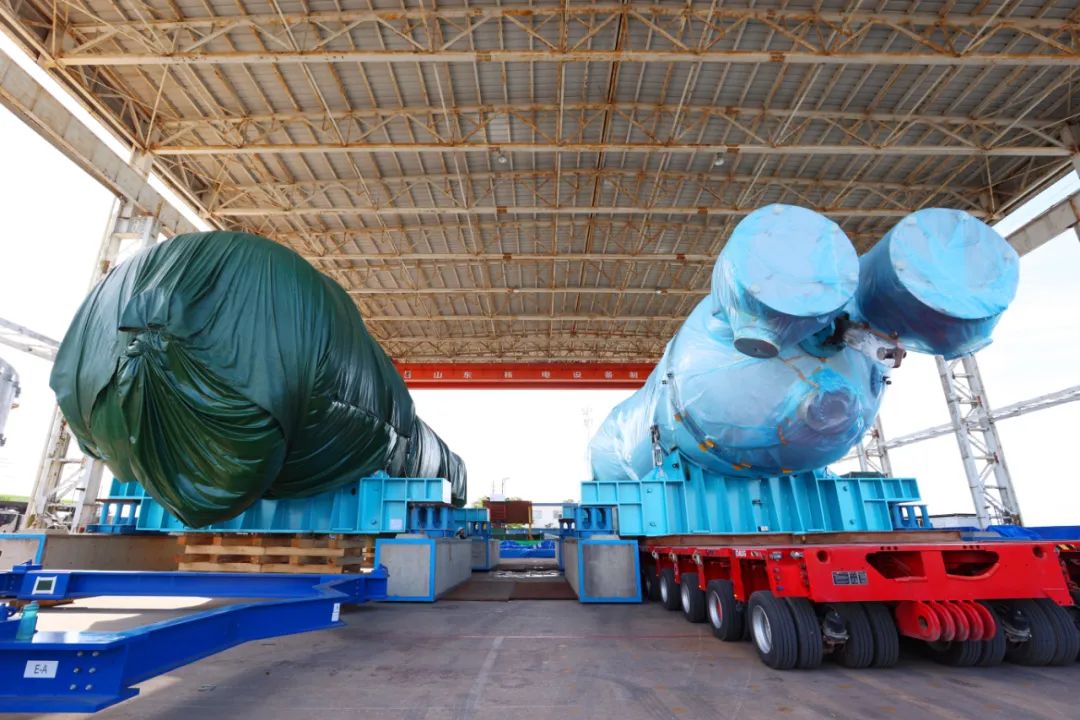

三門核電、海陽核電3號機組共計4臺蒸汽發生器全部完成到貨接收
5月13日, 三門核電、海陽核電3號機組共計4臺蒸汽發生器全部完成到貨接收。蒸汽發生器是核島主系統最大最重的設備,單機組安裝2臺蒸汽發生器,主要部件包括下封頭、管板、下部殼體和管束、汽包和汽水分離設備,單臺毛重約696噸。作為核島一、二回路的樞紐,蒸汽發生器能夠?qū)⒍研井a(chǎn)生的熱量轉化為蒸汽并送入汽輪機發電,是排出反應堆堆芯產生熱量的主要設備,也是反應堆冷卻劑系統壓力邊界的重要組成部分,被喻為核電之肺。上海核工院聯合現場承包...
2024-05-15

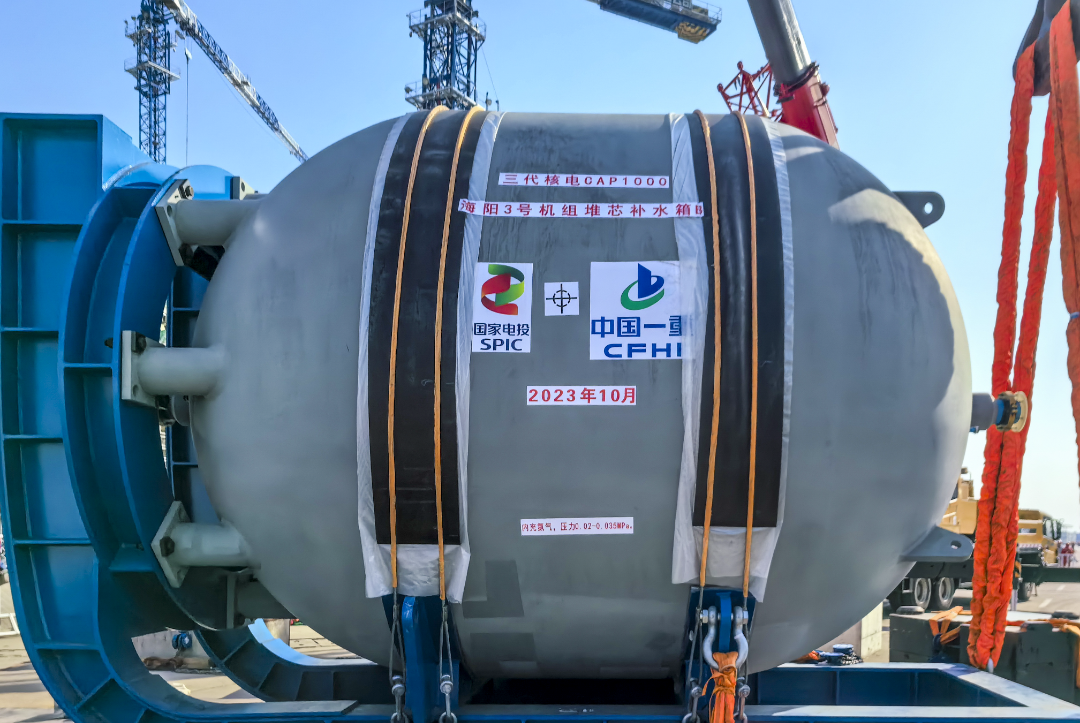

中核機械工程完成海陽核電站3號機組首臺堆芯補水箱吊裝
4月5日,海陽核電站3號機組首臺堆芯補水箱順利完成吊裝,整個過程平穩可控,為后續工程的順利推進奠定了堅實的基礎。
2024-04-07
海陽核電4號機組CA03模塊順利吊裝就位
2024年3月26日8時59分,海陽核電4號機組CA03模塊順利吊裝就位。本次吊裝工作自7時起吊,歷時1小時59分,整體吊裝過程安全有序。
2024-03-27
趙健到田灣、海陽、煙臺片區核電項目部開展檢查
3月21日至26日,中核機械工程黨委書記、董事長趙健一行分別赴田灣、海陽、煙臺片區核電項目部,開展了“織網”安全檢查。公司安全環保部、人力資源部、核電分公司、工程施工管理專班相關人員參加檢查。
2024-03-27
