由于氣候變化使海水溫度逐年上升,韓國八座核反應堆面臨未來十年內關閉的風險,這可能對韓國電力供應造成嚴重沖擊。為此,核電監管機構和運營商決定采取大規模檢修、加強設施、提高“設計海水溫度”(核電站安全運行的最高海水溫度)等措施應對。

14日,韓國原子能安全委員會(NSSC)在首爾南大門會議室與韓國水電原子能公司(KHNP)就海溫上升現狀及未來計劃展開討論。韓國水力原子能公司已在安全范圍內逐步提高反應堆停堆溫度上限,并計劃改進設備以確保在更高溫度下安全運行。
繼慶尚北道慶州市新月城核電站1號和2號機組設施改進之后,全羅南道靈光市韓光核電站1至6號機組改進工作將于2029年完成,長遠計劃擴展至所有核電站以提高海水溫度限值。韓國水電核電公司(KHNP)將與設計方和供應商等組建工作組推動設施改進。這些措施自2022年韓國水電核電站首次提交報告以來不斷補充,反映了進展和近期海溫上升趨勢。此前政界人士曾指出多年缺乏全面應對措施。

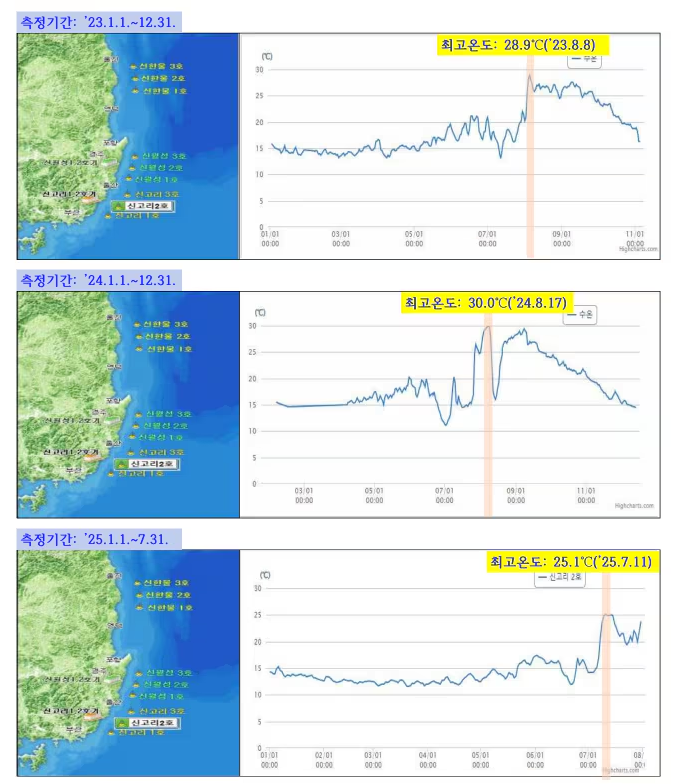

因核電站需引入海水冷卻反應堆,海水溫度上升會使冷卻效率下降、設備故障風險增加。近期,朝鮮半島附近海水溫度平均每年上升0.087攝氏度。若海水溫度超過設計溫度,核電站必須在6小時內關閉反應堆,36小時內完成冷卻。不同核電站設計海水溫度不同,新韓核電站1號和2號機組附近最低,為31攝氏度;古里2號機組附近最高,為36.1攝氏度。據KHNP分析,新月城核電站1號和2號機組預計2030年達到設計海水溫度,韓光核電站3號和4號機組預計2031年達到,韓光核電站1號、2號、5號和6號機組預計2034年達到。
達到設計海水溫度的時間可能比預期提前。去年沿海海水溫度創歷史新高,KHNP調整了各核電站預測。2022年,古里核電站2號機組此前預測2087年達到設計海水溫度,提前37年至2050年;古里核電站3號和4號機組預計20年后達到,韓光核電站3號和4號機組預計9年后達到。
然而,電力需求逐年增長。科學技術信息通信部預測,今年夏季極端高溫天氣可能使電力需求峰值達97.8吉瓦(GW),超過去年最高紀錄,核電站需持續運行以滿足需求。
KHNP已決定對預計未來10年內海水溫度超設計值的核電站進行設施改進。新月城核電站1號和2號機組增加熱交換器板數量提高冷卻性能,將設計溫度上限提高1.37攝氏度,計劃本月申請運營變更許可。該計劃將逐步推進韓光核電站3號和4號機組及其他核電站改進,目標2029年前完成,預計達到極限年份將根據海溫上升速度每年重新評估。此外,一套利用人工智能(AI)預測進水海水溫度的系統將于明年年底前在所有核電站開發實施。
當天,核安全委員會委員長崔元浩表示,為從根本上解決問題、應對全球變暖加速,必須迅速推進設施改善,并在觀測到高海溫時立即應對,核安全委員會將定期檢查確保設施改善工作順利進行。
