2025年7月25日23時35分,隨著核島0米人員閘門的平穩開啟,宣告華能海南昌江核電3號機組安全殼打壓試驗圓滿成功。

本次試驗中,華能昌江核電公司統籌協調參建各方,勠力同心、攻堅克難,嚴把安全質量關,持續優化施工主線,成為國內同類型“華龍一號”機組首個在熱試前實施安全殼打壓的機組。

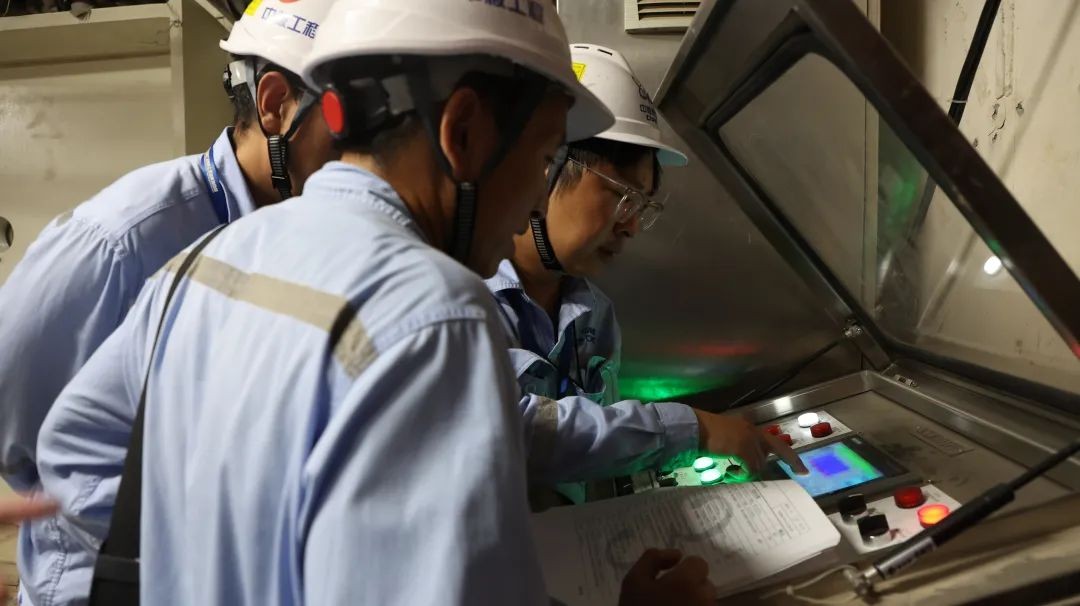

安全殼作為核電站安全的“最后一道屏障”,其完整性與可靠性至關重要。安全殼打壓試驗嚴格模擬核電站一回路失水事故工況下的壓力環境,全面檢驗安全殼的整體密封性能和結構強度,是一項綜合性極強的系統工程,共包含16項試驗內容,在充卸壓過程中需在9個不同壓力平臺執行9項試驗。7月17日人員閘門封閉,在試驗值班工程師的統一指揮下,各試驗負責人、充卸壓操作人員、空壓機保障人員、二回路操作人員以及應急保障團隊等全體試驗組成員,迎難而上、夜以繼日、連續奮戰。經過9天的嚴謹作業,人員閘門順利開啟,所有預定試驗項目均按計劃高質量完成,各項試驗結果均符合驗收標準,內層安全殼泄漏率試驗結果達到國家標準中最優秀的A級。

華能海南昌江核電3號機組安全殼打壓試驗的圓滿成功,是項目全體參建單位通力協作、精益求精的成果,標志著該機組向建成投運邁出了堅實一步,對保障我國能源安全、推動海南清潔能源島建設具有重要意義。
