近日,隨著最后一根監測鋼束完成灌蠟,標識著核島土建工程三大專項之一的安全殼預應力系統順利施工完成,施工過程安全質量受控,為后續機組順利開展冷試奠定堅實的基礎。

嚴控預應力 筑牢核安全
預應力施工具有工序復雜、技術要求高、交叉作業多、作業環境狹窄等特點,加之春節等節假日期間人手短缺,施工面臨諸多困難和挑戰,冷試高目標下的預應力施工成為關鍵路徑。為此中廣核陸豐核電有限公司聯合中廣核工程有限公司項目部、深圳市核鵬工程監理有限公司和中核華興陸豐核電項目部成立預應力施工協調管理大團隊,圍繞現場,快速協調解決施工問題。
1預應力施工準備期
在預應力全比例模擬灌漿試驗階段,施工協調管理大團隊進行試驗場地協調、原材料質量檢查、施工過程監督,最終試驗順利取得預期結果,得到適用于陸豐項目的水泥漿配合比。
2預應力系統開工前
施工協調管理大團隊邀請外部專家,組織開展預應力開工前檢查,并為團隊成員進行預應力專項培訓,補足短板,為預應力施工做足技術準備。

3預應力系統施工過程中

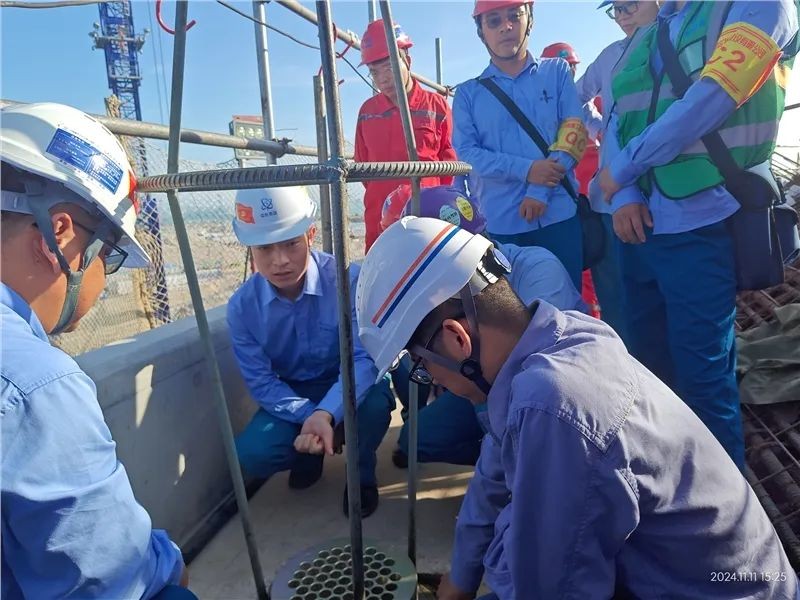

施工協調管理大團隊堅持召開日碰頭會,梳理每日施工進展,討論交叉施工邏輯,協調塔吊和施工作業窗口等問題。為應對冷試提前所帶來的挑戰,現場通過持續優化和改善施工邏輯和技術方案,大幅提升了施工效率。
以“五化”驅動 促施工升級
施工協調管理大團隊以建設“五化”為契機,結合前序項目施工經驗,積極推廣使用先進施工工藝和機具設備。

在灌漿施工中,首次采用一次灌漿工藝并獲得圓滿成功,顯著提高灌漿質量和施工效率;

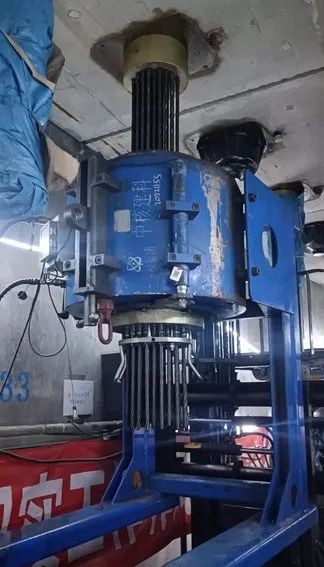

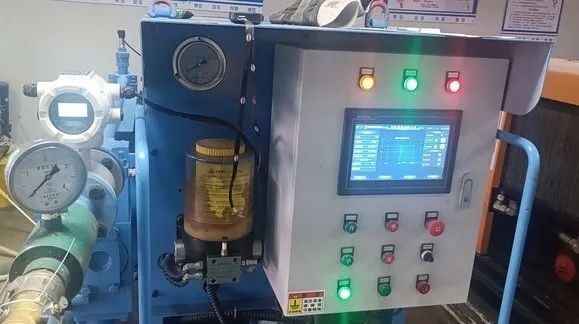

通過采用超大流量數字化灌漿泵、液壓穿束機、帶有高度集成的智能可視化的小型化張拉設備,成功實現了全過程數字化張拉和實時數據采集,確保了識讀數據的準確性,極大提升了整體施工的效率,全部預應力張拉工期較原計劃縮短55天。
安全殼預應力施工事關最后一道核安全屏障,施工協調管理大團隊將持續總結預應力施工經驗,在后續6號機組核島安全殼預應力施工過程中加強全流程把控,秉承“安全第一、質量第一、追求卓越”的基本原則,確保核安全萬無一失。
