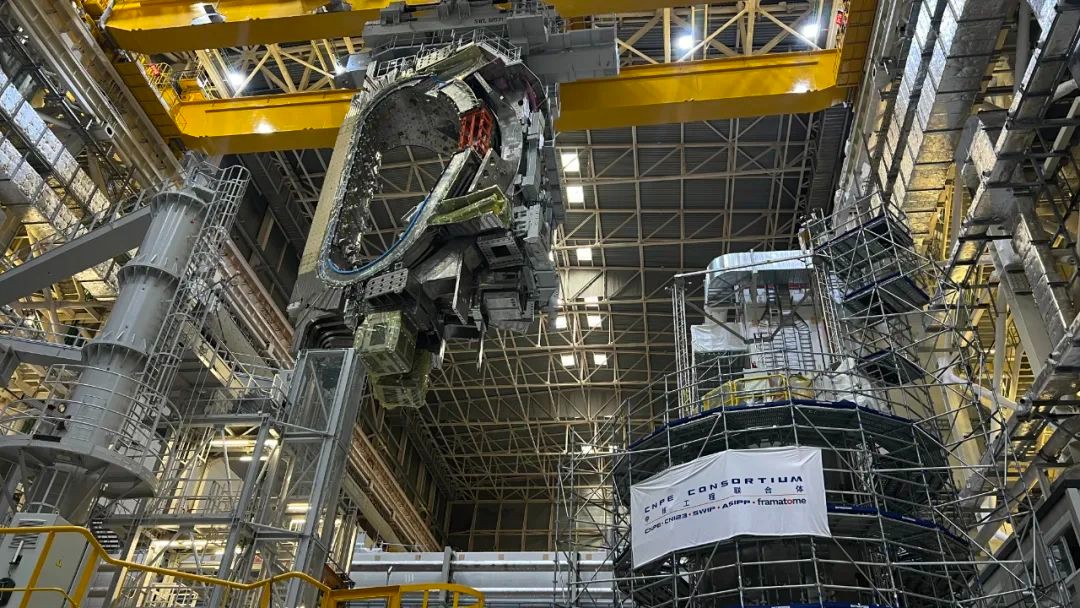

6月18日,法國當地時間12時30分,ITER托卡馬克主機堆坑第二組真空室模塊(S 6模塊)成功就位,比原計劃提前32天,為后續扇段合環以及S 5、S 4模塊吊裝留出了更充裕的窗口期,也為ITER整體堆芯組裝工作注入了強勁動力,再次讓“中國速度”成為ITER世界級核聚變工程現場的熱門話題。這是繼今年4月S 7模塊就位后,中國團隊在ITER項目中更加高效、成熟、標準化的工程實踐。

本次S 6模塊成功就位充分借鑒了前期S7模塊吊裝的施工經驗,高效利用模塊姿態控制、毫米級對位、荷載轉移管理等關鍵控制模型,以及前期積累的大量工藝參數與操作數據。中核二三施工團隊以“再快一步、再穩一分”為目標,對施工邏輯與技術方案進行了進一步優化,通過明確關鍵路徑,精簡非關鍵工序,并推進工序并行化部署;應用改進型吊裝控制邏輯,提高姿態修正效率;搭建模塊化施工數據庫,提升作業接口的協同速度;推行全流程經驗反饋機制,優化施工團隊協同與提升路徑。

未來,中核二三施工團隊將繼續秉持“打造世界一流核工程建設品牌”的初心,穩扎穩打,高效推進,為全球清潔能源的發展貢獻“中國方案”和“中國智慧”。
