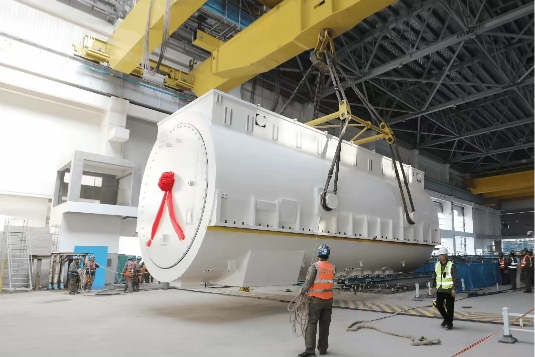

2025年4月16日16點18分,海陽核電4號機組發電機定子吊裝就位。本次吊裝歷時4小時1分,通過優化施工方案和精細化施工邏輯,較3號機組縮短1小時,整個過程安全、有序、可控。

發電機定子是汽輪發電機本體首個就位的關鍵部件,是常規島最重的單體設備。本次吊裝采用發電機定子液壓提升裝置專用設備,該專用設備是由1套液壓控制系統、2根41米長臨時箱型梁、4臺200噸液壓提升裝置、96根鋼絞線及1根抬吊梁連接組成的一整套發電機定子抬吊裝置。

為保障發電機定子吊裝平穩、就位精準,山東核電組織項目團隊充分吸收內外部經驗反饋,對施工方案多次進行優化完善和推演;建立定子吊裝每日碰頭會制度,采用多線并舉的方式有序推進發電機臺板施工、定子提升裝置吊裝及調試、定子卸車及倒運等工作;吊裝前進行充分準備。
海陽核電4號機組發電機定子吊裝就位是海陽核電3、4號機組工程重要的里程碑節點之一,是汽輪發電機安裝工作的關鍵工序之一。此次發電機定子順利吊裝就位為4號常規島廠房封閉及后續汽輪發電機本體安裝工作奠定了堅實基礎。
