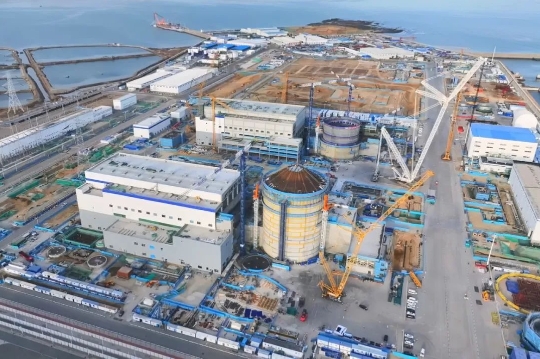

4月9日19時25分,隨著220kV輔助變順利完成電流相位測量工作,各項數據顯示正常,系統主保護差動保護投入運行,海陽核電3號機組220kV倒送電里程碑順利完成,進入系統調試新階段。

28家單位協同攻堅,二期調試首戰首捷。3號機組220kV倒送電是海陽核電二期工程首個調試重大里程碑節點,風險高,作業面廣,根據工程安全風險管控細則,屬于危大試驗項目;同時,與一期工程運行設備接口多、涉及處室與單位多,也是全面檢驗總包模式下調試管理體系的首場大考。山東核電與總包方上海核工院海陽項目部聯合成立專項組,從系統設計、設備采購、土建安裝到調試送電,組織全過程管理。倒送電實施過程中,28家合作單位、12個相關處室協同攻堅,有效保障了該項工作圓滿完成。
強化組織保障,夯實責任閉環。海陽核電項目成立里程碑專項聯合組,抽調技術人員梳理新設計、新設備、新廠家、新方法“四新”信息,組建設計、采購、施工、調試各板塊小組開展專項課題研究;建立分級協調機制,保障進度可控;成立青年突擊隊,著力攻關解決急、難、險、重問題;山東核電調試和生產人員全程參與里程碑文件清單規劃、調試文件審查、桌面推演和現場調試監督,并選點進行見證,全程監督調試過程;公司領導全程參與現場送電過程,并邀請集團公司調試專家現場指導,提供“零距離”技術護航,確保各環節萬無一失。
以高質量調試打造高質量工程。山東核電成立高質量移交、高質量投產兩個專項組,充分調動生產技術人員提前深度介入,從多維度、全過程視角提前發現問題、及早解決,推動無縫移交;組織梳理220kV倒送電相關的經驗反饋和良好實踐,明確各條項目的落實責任人,做好跟蹤關閉流程;充分發揮專業化、標準化、集約化優勢,以“編寫-審核-專家評審”三級管控編制高質量調試文件;高度重視電投核能、質檢站等外部監督單位的專項檢查以及電網專家的指導意見,組織有關各方逐項分析檢查內容和建議項,按計劃及時關閉各項條目,確保倒送電工作高質量完成。

海陽核電3號機組220kV倒送電里程碑節點的順利完成,拉開了3號機組現場大規模調試的序幕,為后續機組高質量投產奠定了堅實基礎。
