3月31日,三澳核電科技園項目舉行主體結構封頂儀式,蒼南核電副總經理盧朝暉出席。

上午8時28分,隨著5#樓12層屋面最后一方混凝土澆筑完成,三澳核電科技園項目主體結構全面封頂,全面進入砌筑和裝修施工階段。

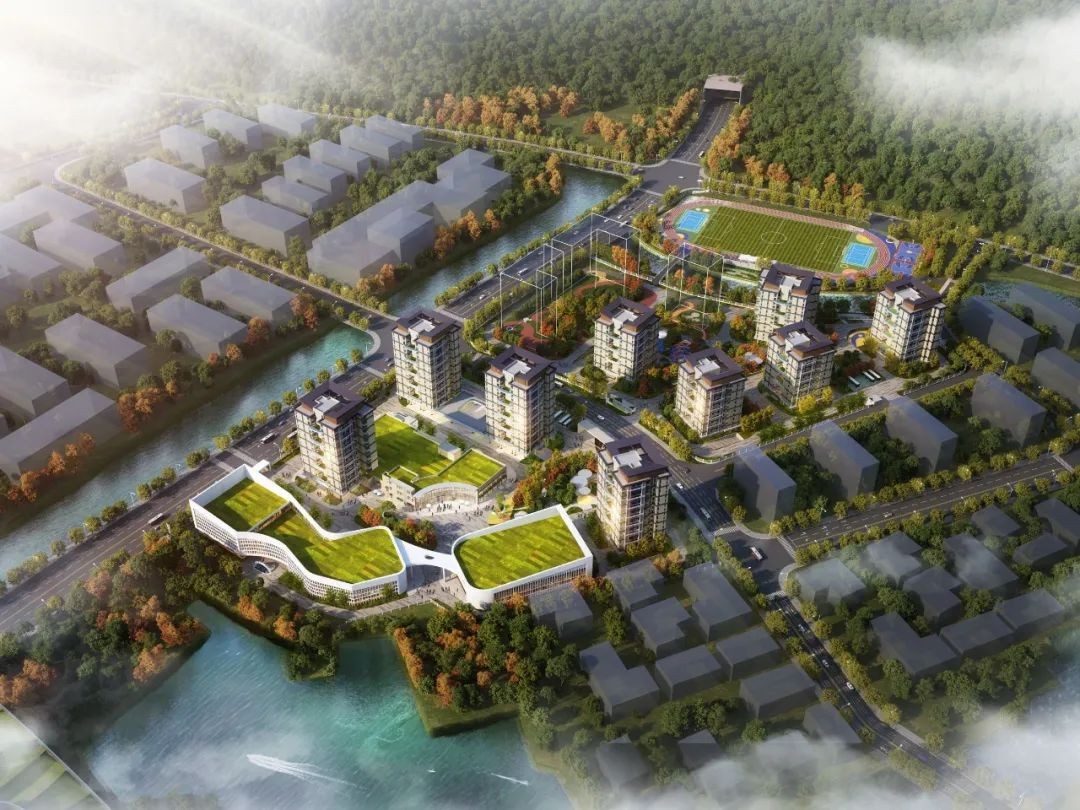

三澳核電科技園總規劃建筑面積約171431平方米,包括9棟宿舍樓(含地下室)、餐廳、羽毛球館、游泳館、活動中心、籃球場及足球場等。
盧朝暉表示,科技園項目自開工以來,全體建設者以高度的責任感和使命感,克服了多項復雜的挑戰,終于實現主體結構全面封頂?shù)闹匾獣r刻,這凝聚了每一位建設者的智慧與汗水。他為科技園入住黨員攻堅隊隊長黃磊授旗,要求攻堅團隊以結構封頂為新的起點,堅持高標準、嚴要求推進后續裝飾裝修、設備安裝、智慧園區等建設工作,確保項目如期竣工、完美交付,為三澳核電項目建設、運行提供強有力的服務保障。
中建五局一公司黨委副書記、總經理李孝波及項目部成員,蒼南公司科技園項目組、工程公司科技園項目部、中咨監理科技園項目部人員參加。
拓展閱讀
5#樓由于地質原因,前期施工進度落后項目整體進度,成為項目關鍵路徑。為縮小5#樓進度偏差,保證項目整體投用目標,工程管理部組織蒼南核電有關部門和各參建單位梳理工期優化方案,加強工序穿插銜接;堅持召開進度日會及時解決現場問題,為施工上量創造良好條件;協同強化商務保障,確保施工隊伍穩定和施工材料保障充分。
5#樓于2024年12月1日開始筏板結構施工,在科技園項目組和參建單位的共同努力下,歷時120天完成結構封頂,在跨春節施工的情況下實現零安全質量事件和更優的平均工效、結構工期,與項目整體的進度偏差縮小30天。
