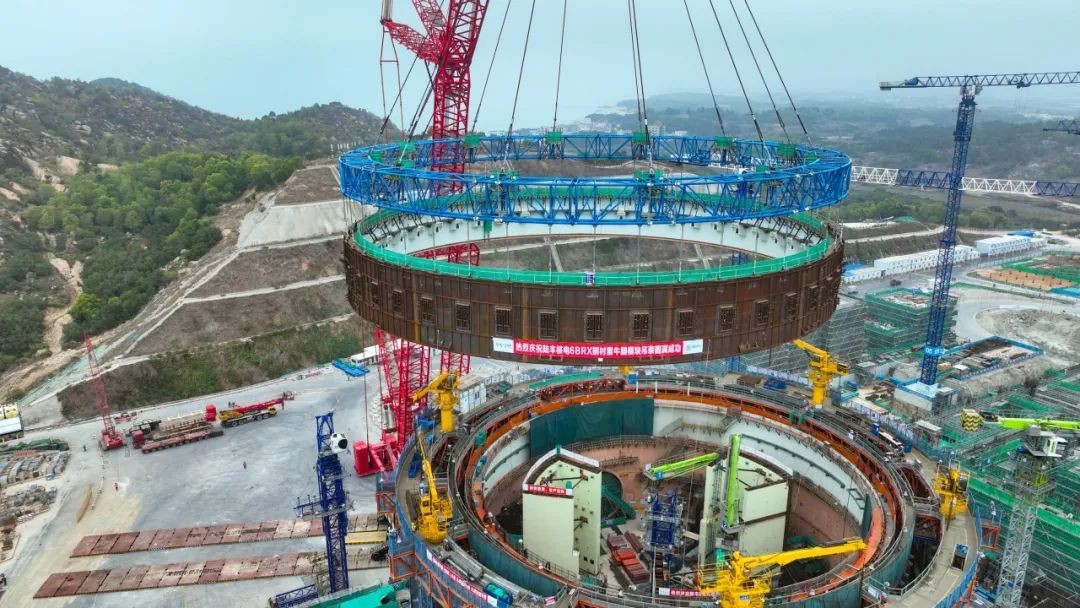

2025年3月2日,陸豐核電6號機組核島安全殼鋼襯里牛腿模塊經起鉤、懸停、回轉、帶載行走、落鉤、就位、調整等一系列標準化動作精準實施后,歷時2小時40分鐘順利吊裝就位。

牛腿模塊是中廣核“華龍一號” 堆型首次采用的組合模塊,由筒體8層、環吊牛腿及環向鋼平臺構成,總起吊重量達344.321噸。牛腿模塊化施工技術實現重大突破,首次把鋼襯里、環吊牛腿及環向鋼平臺整合為一個完整模塊,此次吊裝不僅實現了"華龍一號"在鋼襯里全模塊化施工的技術突破,更標志著我國自主三代核電建造能力再上新臺階。
技術賦能帶來的倍增效應
牛腿模塊通過車間預制和現場獨立拼裝,使得預制拼裝和現場土建并行施工,從邏輯上縮短了建設周期,對比5號核島,至少節約15天。通過鋼襯里“筒體+牛腿”實現模塊化施工,使得牛腿層的內殼可同步連續施工,大幅提前環吊安裝和穹頂?shù)跹b時間。

模塊拼裝過程中,將12塊壁板與45件牛腿的高空拼裝和焊接工作移至地面進行,大幅減少現場塔吊資源的占用,釋放出更多垂直運輸資源用于土建施工,大大降低了高空作業與交叉作業的安全風險,施工人員作業的便利性、安全性、舒適度均得到了有效提升,實現了本質安全,同時提高作業工效;整體拼裝方案減少了累計誤差,通過加強測量與變形監測,模塊施工質量得到有效提升。
為確保吊裝任務順利進行,項目團隊創新性地設計制作了牛腿下方支撐工裝、牛腿安裝后防變形支撐工裝、牛腿外側加強工裝以及模塊吊裝就位千斤頂工裝等一系列新型工裝。同時,結合前序模塊吊裝經驗,對吊裝流程進行優化,進一步提高施工效率。在牛腿模塊拼裝及吊裝過程中,通過增加測量監控頻次,嚴格把控每一個施工環節的質量標準,全力保障了此次模塊吊裝的順利完成。

此次牛腿模塊化施工的圓滿成功,在核電建設領域具有開創性意義,同時,為6號機組反應堆廠房安全殼主體工程的施工及穹頂?shù)跹b工作的順利推進奠定了堅實基礎,更為陸豐核電持續打造核島土建新標桿注入強勁動能。
