三澳項目部積極貫徹落實公司“協同創新”年度工作要求,聚焦核能事業部四大核心任務,將效率視為項目推進的關鍵要素,通過強化組織協同,借助模塊化、流水化、智能化的先進理念與技術,為新質生產力的提升注入強大動力,在電氣施工領域全面發力,積極推進智能化升級,助力施工效率持續提升,全力推動項目朝著高質量建設目標穩步邁進。

施工預演,確保冷試節點

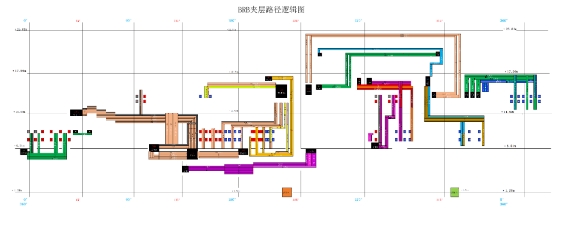

電氣專業結合年度施工任務147萬點及116個冷試系統移交,實現整體施工前置,針對重難點施工任務(BRB夾層路徑施工、RGL棒控棒位設備吊裝及所屬電纜安裝、3個主閥間電氣施工、W水池儀表施工),依據BIM模型完成施工預演和路徑邏輯分析,提前消除設計缺陷和完成作業準備,規避受施工邏輯和作業空間受限影響造成的二次返工,力爭一次把事情做好。以“建安一體化”新的施工邏輯,減少資源投入,有效提高施工效率。

流水化施工,強化有效工時
固化人員單一作業技能,提前完成作業準備,采取流水化作業模式,系統性梳理電氣專業25項施工活動(100余種作業工序),建立現場集成化作業示范區4處和模塊化預制點15處,將作業內容由現場作業轉變?yōu)?ldquo;預制+安裝”的施工模式。面對電纜敷設40萬點施工任務量,采用集中敷設及下料的施工原則、DCS電纜端接集中施工等措施提升端接效率,提前梳理每個盤柜的電纜就位及對應圖紙的及時分發,真正做到“向管理要效率”。融入阿米巴經營理念,建立班組考核制度,從“風控系數、難易系數、施工效率、安質環系數”等方面進行考核,進一步促進安全、質量和施工效率的提升。

系統性+區域性施工,打造“0尾項”標準
面對冷試116個系統移交的巨大挑戰,為攻克難題,采用系統性施工與區域性施工雙管齊下的策略。一方面,以單個系統為獨立單元,聚焦每個系統的完整性,通過端接工作,倒逼 IEG 及 IED 前置專業的施工進度,確保各系統內部的尾項問題在移交前逐一清零;另一方面,從區域維度出發,對不同區域內的多個系統進行統籌管理,集中力量解決區域內的共性問題與交叉難題。多管齊下,致力于達成 “0 尾項” 移交的高標準,為冷試的順利推進奠定堅實的基礎。

智能建造,發展新質生產力

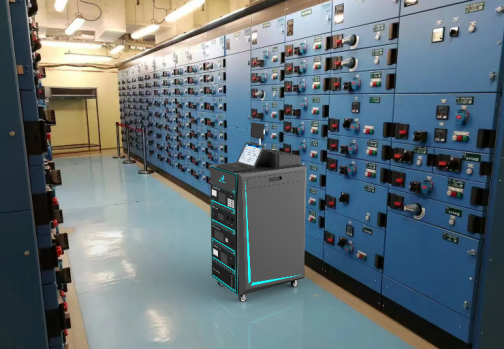

深入市場調研,聯合廠家研發,持續提高“五小四新”在核島安裝中的應用比例。2025年預計以機器代工和人機協同覆蓋點值33萬點,占電氣專業2025年度施工點數的23%。此外,還將 3D 打印技術首次應用于核島安裝,強化成品保護與防異物措施,全方位提升觀感質量,持續探索科技應用,推動核島安裝技術進步,不斷提高新質生產力。

后續,三澳項目部將進一步深化協同創新理念,在電氣等專業施工領域持續深耕細作,促進技術創新與管理創新深度融合,全力加大“新設備、新技術、新材料、新工藝”的應用投入,推動“自動化 、數字化、 智能化”邁上新臺階,以更為嚴苛的標準、更高的要求全力推進項目建設,實現一臺更比一臺好的創優目標。
