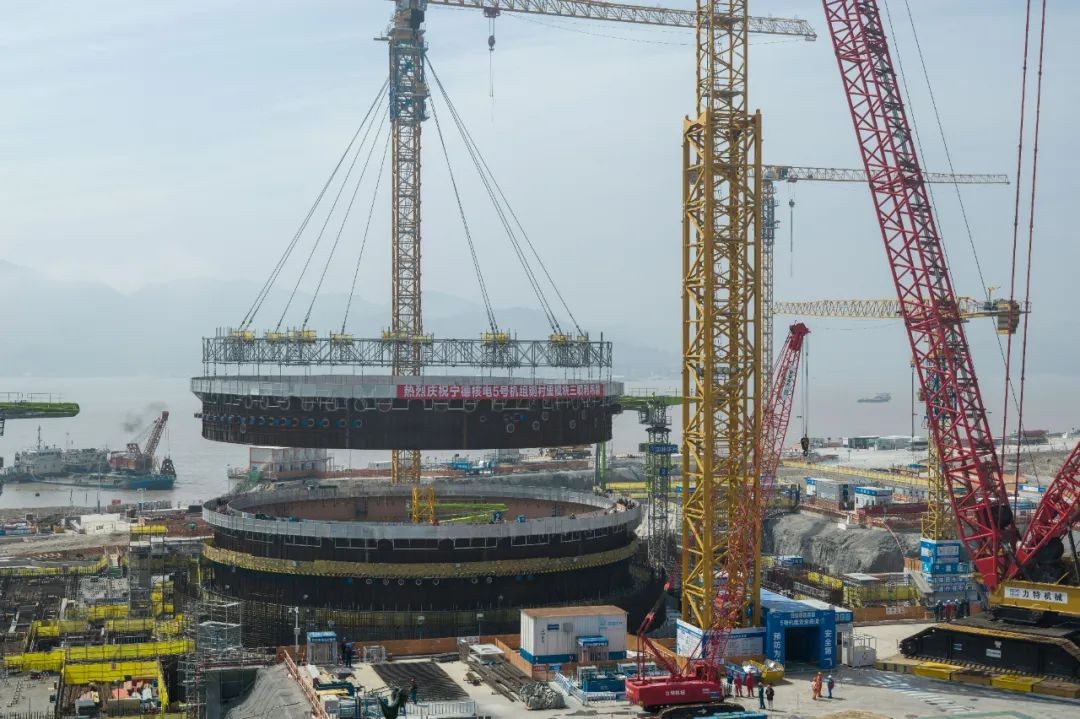

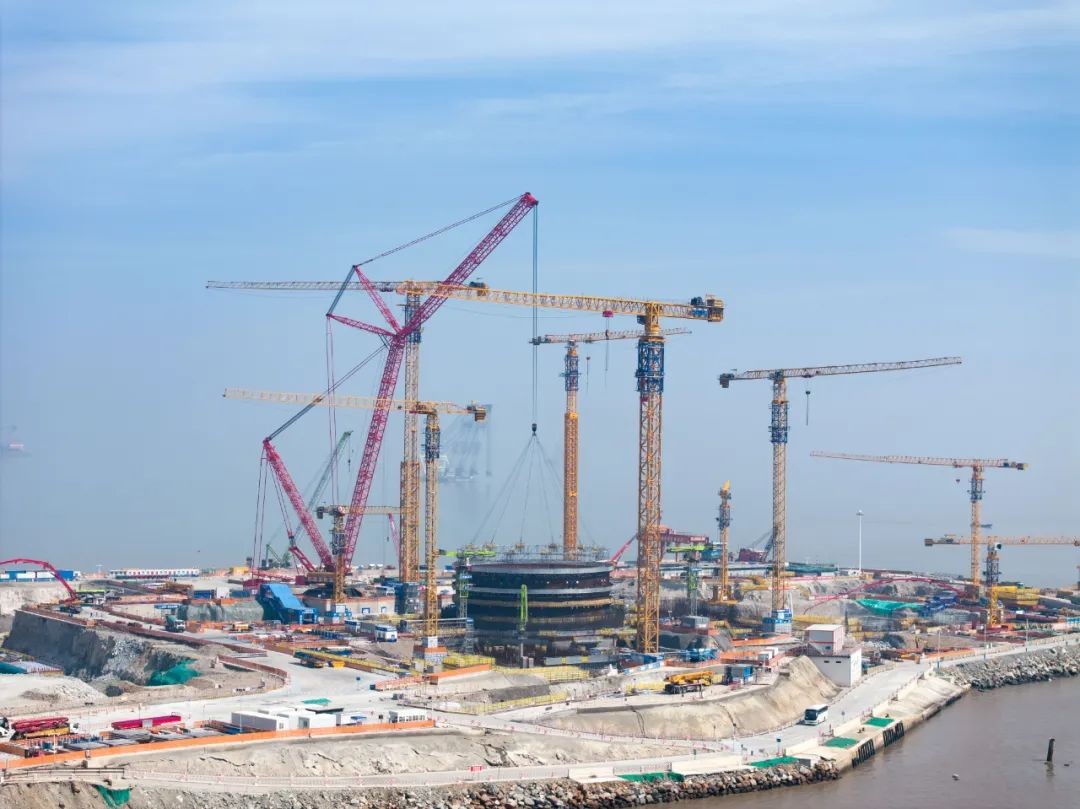

3月1日,寧德核電5號機組核反應堆廠房(BRX)鋼襯里模塊三順利完成吊裝。吊裝工作自12時00分開始,經過起鉤、旋轉、變幅、下落等動作后于13時08分順利就位,歷時68分鐘。

本次吊裝的鋼襯里模塊三由3層筒體組成,高度5.73米,模塊重量88.77噸,吊裝總重量181.36噸,采用一次性整體吊裝工藝,現場指揮人員調度有序、工作人員緊密配合,吊裝全過程安全質量可控。

此次鋼襯里模塊三的成功就位是繼模塊一和二順利吊裝之后的又一次成功實踐,再次驗證了鋼襯里模塊化施工工藝的成熟性和穩定性,也標志著模塊化先進建造技術為后續重要廠房的高質量模塊化建造筑牢了基礎,并在“能模盡模”的建造要求上實現了系列工藝工裝的重大技術突破。

寧德核電5號機BRX廠房鋼襯里模塊三的順利吊裝,保障了5號機組主關鍵路徑施工。5、6號機組項目工程建設大團隊將持續踐行“嚴慎細實”工作作風,錨定目標,砥礪前行,全力推動寧德核電項目二期的高質量建設。
