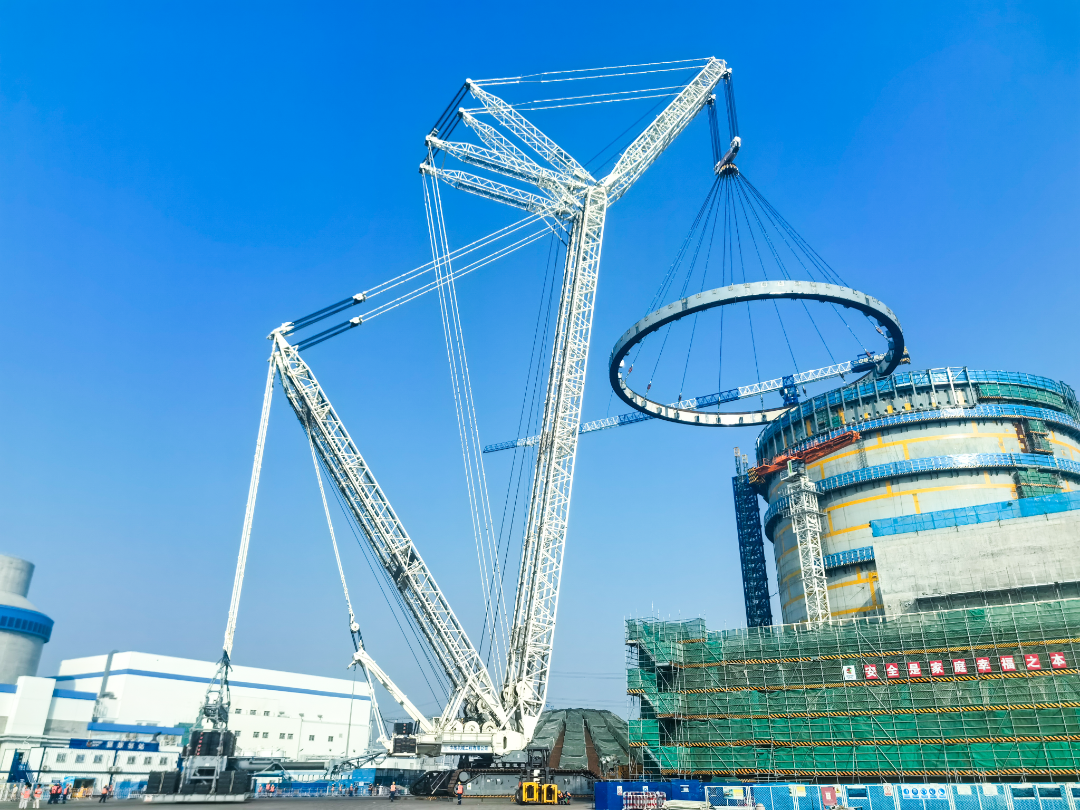

2月16日10時29分,隨著3200噸履帶吊巨臂緩緩停下,山東海陽核電二期工程3號核島屏蔽廠房SC結構16層模塊精準落座,標志著3號核島屏蔽廠房SC結構模塊吊裝任務的全面完成,為穹頂的順利就位奠定了堅實基礎。
01攻堅克難,以“硬核技術”鍛造吊裝精度
SC結構16層模塊作為核島屏蔽墻廠房的關鍵屏障,其吊裝精度直接影響核島整體結構安全。面對高空組對精度高、模塊體積大、施工窗口期緊等挑戰,項目部憑借精湛的技術和嚴謹的管理進行整圈吊裝,采取先決條件檢查等措施,對吊裝全路徑進行沙盤預演,模塊對接誤差控制在毫米級,以“硬核技術”詮釋了核電建設的精度。

02節日逆行,以“中核速度”詮釋責任擔當
為搶抓施工黃金期,項目部早在春節前夕便開啟"沖刺模式",與相關單位開展"協同作戰",高效完成3200噸履帶吊進場通道的障礙物清理等工作,從起吊到就位,這場歷時122分鐘、重達500余噸的“鋼鐵之舞”,展現了“中核速度”和責任擔當。

03黨建引領,以“紅色引擎”驅動安全質效
“每一次吊裝都是第一次!”項目黨支部將黨旗插在施工一線,創建“黨員責任區”“黨員先鋒崗”,在黨建引領下,項目部充分發揮黨支部的戰斗堡壘作用和黨員的先鋒模范作用,不僅保障了施工的安全與質量,更凝聚了項目全體建設者的強大合力,為工程建設注入了“紅色引擎”,實現了黨建與工程建設的“雙融雙促”。

征程萬里風正勁,重任千鈞再揚帆。隨著SC結構模塊的完美收官,3號核島即將迎來"CAP1000"穹頂吊裝的決戰時刻。海陽核電吊裝項目部將繼續踐行"強核報國、創新奉獻"的新時代核工業精神,以"六大控制七個零"高質量精細化工程管理模式為依托,以"黨員突擊隊""青年先鋒隊"為尖刀,全力沖刺后續各重大工程節點,為奮力譜寫核電建設新篇章貢獻“吊裝人er”的卓越力量!
