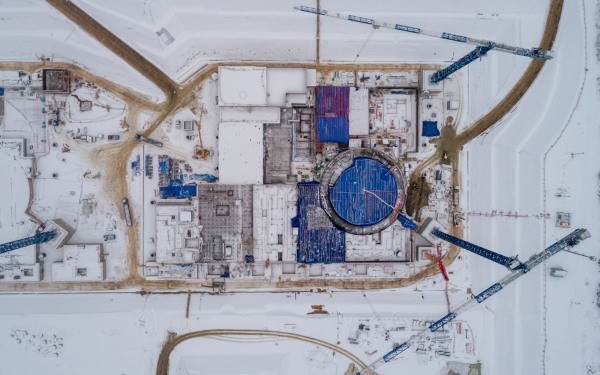

在列寧格勒核電站7號機組施工現場,“核島”主體建筑基礎混凝土澆筑工作已經完成。施工人員安裝了6000噸鋼筋,鋪設了1.6萬立方米混凝土,并安裝了大量預埋件和管道元件。預計12月底,核島所有建筑物地基將準備就緒,屆時將可進行圍墻施工和設備安裝。

據基建部副主任、列寧格勒核電站2號基建部部長葉夫根尼·米盧什金介紹,第一個抵達七號機組施工現場的大型設備將是熔體定位裝置,計劃于明年秋季交付和安裝。2027年將開始安裝最重要的設備——反應堆容器。列寧格勒第七機組的主要建設和安裝工作將持續五年,隨后將進行預調試、物理和能源啟動。國家已提出2030年第7號機組投運的任務,目前項目團隊正在積極致力于實施該任務。
總承包商JSC CONCERN TITAN-2正在為2025年開展重大活動做準備工作,其中之一就是將7號機組反應堆廠房第一層安全殼安裝到位,該活動計劃于2025年9月舉行。同時,11月將開始安裝熔體捕集器。
此外,8號機組的建設也在加速推進。目前,建筑商正在加固反應堆大樓的地基,計劃于2025年3月開始澆筑混凝土,比原計劃提前3個月。截至目前,反應堆廠房基礎板已安裝鋼筋260噸,完成計劃的13%。
列寧格勒核電站VVER-1200第二階段現場總共將建設近一百座建筑物和構筑物,其中前兩個——聯合泵站和110/10 kV變電站——已于今年投入運行。
目前,列寧格勒核電站7、8號機組施工現場共有5家承包商,600多人在施工,涉及設備98臺,他們在18個地點開展工作。
Rosatom國營公司電力部門正在庫爾斯克、列寧格勒和斯摩棱斯克核電站建設6臺配備VVER-TOI和VVER-1200反應堆的新大功率發電機組,以確保系統性提高核能在俄羅斯核電中的份額,到2045年達到俄羅斯能源平衡的25%。
