在漳州核電1號機組成功并網發電的捷報傳來之際,漳州核電一期、二期建安工程也在如火如荼地推進。立足建設新起點,面對創新驅動發展新趨勢,中核五公司通過對人工智能、大數據、物聯網等新興技術的融合應用改變傳統的核電站建造模式,形成獨特的競爭新優勢。在公司黨委的正確領導下,漳州核電項目部按照“數轉智改”的要求奮勇前行,塑造“數字建造”“智能建造”的“核五新樣板”,不斷培育壯大獨具公司特色的新質生產力。同時,項目部運用以“BIM+云大物智移”為代表的新一代數字化技術,實現流程驅動向數據驅動轉變,通過數字革新改變傳統管理模式并重塑項目業務流程,開啟“數字+智能化”建造,賦能核電工程建安一體化新“質”發展。
01數字轉型 賦能建安一體化項目降本增效

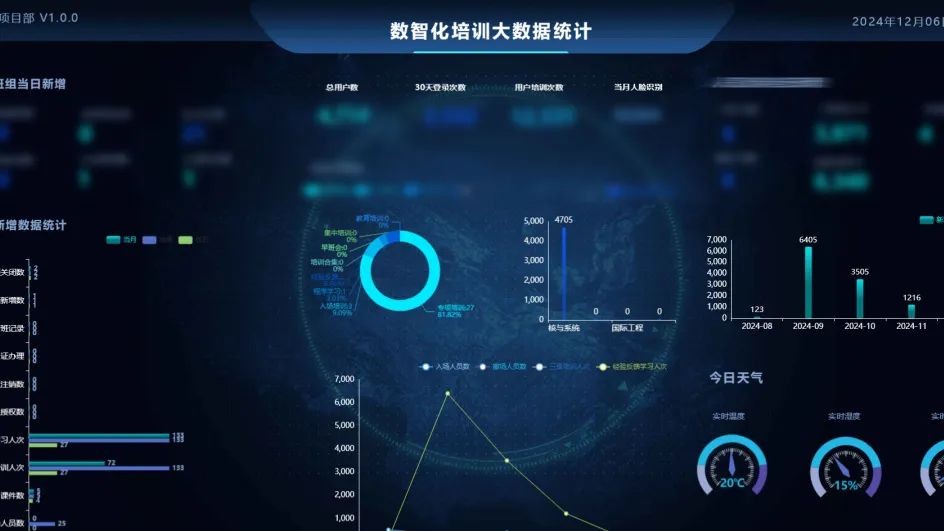

中核五公司漳州核電項目部創新工作秉持“快速創新、快速迭代、快速容錯”的理念,按照公司“數字大腦、數字軀干、數字抓手”三個層面推進數字化轉型工作,通過應用數字化技術,有效解決施工效率低下、現場作業勞動強度高等問題。與傳統模式不同的是,項目部通過系統性創新,利用高低代碼相結合的方式,研發核電工程多項目管理數字化建造平臺、智慧工程平臺、基于BIM的可視化決策分析系統、基于RPA+OCR技術在核電“數字員工”、基于防造假的核電數智化培訓平臺、鋼筋數字智能化加工平臺、數字化班組管理平臺等系統并成功應用,全面提升了項目管理層和施工班組數字化水平。

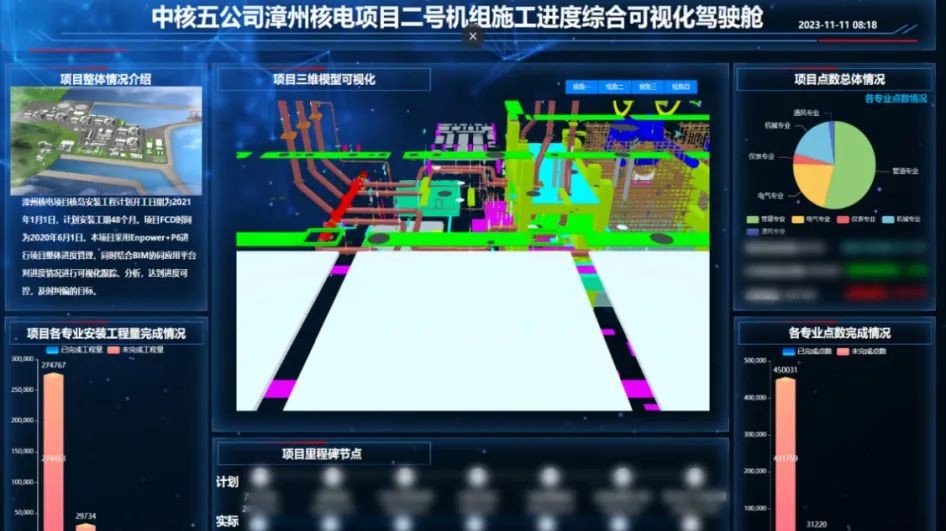

同時,通過微服務接口和RPA技術,項目部實現了平臺之間、公司與上游單位之間以及公司內部系統之間的數據聯通,構建起了項目級的數據生態,破除了平臺間的數據壁壘,其中:焊材發放與回收數字化可節省人工成本30萬元/月;質量計劃全流程數字化可節約400工時/日;核電“數字員工”每年可節約18萬元;設備云巡檢效率提高50%,節約成本60萬元/年。在BIM可視化決策和數字班組方面,依靠數據驅動業務,能夠節約成本1075萬元/單項目,為漳州二期建安工程的建設奠定了良好基礎。
02智能建造 賦能建安一體化項目新“質”發展
在建安一體化項目建設中,漳州核電項目部通過裝備革新和工藝創新手段,提升工程施工質量和工效。將管道工廠化預制工效提高30%;將鋼筋智能化加工生產線工效提升25%、每年可節約成本115萬元;在相控陣技術方面,節省單源實際有效曝光時間達180天;在自動焊裝備方面,提升工效4.5倍以上;一次性整澆法的工藝使安裝提前60天竣工;地面窗鋼絲繩的工藝使主線工期節約25天;采用地下室水平垂直運輸系統使搬運成本節省13.3萬元、盤扣式腳手架減省人力投入約900人/月、集中供氣節省成本188萬元。不僅如此,“核電智慧建造技術”“華龍一號聯合泵房蝸殼區混凝土結構施工技術”“凝汽器殼體托運及液壓頂升系統應用技術”經權威鑒定,達到國內領先水平,單項目可直接節約成本1108萬元,智能建造已悄然成為激活項目新質生產力的強大引擎。
03科技引領 榮獲多項知識產權和榮譽獎項
耕耘不輟,成果豐碩。近日,漳州核電項目部創新的核電工程多項目管理數字化建造平臺在“2024第七屆數字化轉型與創新評選”上千份案例中脫穎而出,入選“年度產品/解決方案”獎。漳州核電項目部自主開展及參與公司科研項目達15項,其中8項已結題;申報專利共計64項、省部級工法7項;發表省部級論文15篇;擁有軟件著作權4項;榮獲省部獎25項;參與出版專著3本;獲得公司級以上榮譽超過35項,成功固化了76個創新成果案例,產生了良好的經濟效益和社會效益。

展望未來,中核五公司漳州核電項目部將繼續發揚“強核報國、創新奉獻”的新時代核工業精神,積極構建“勇于探索、真抓實干”的創新環境,鼓勵全員創新,在“華龍一號”批量化建設的道路上,持續打造核電工程建安一體化模式,以新質生產力推動公司高質量發展。
