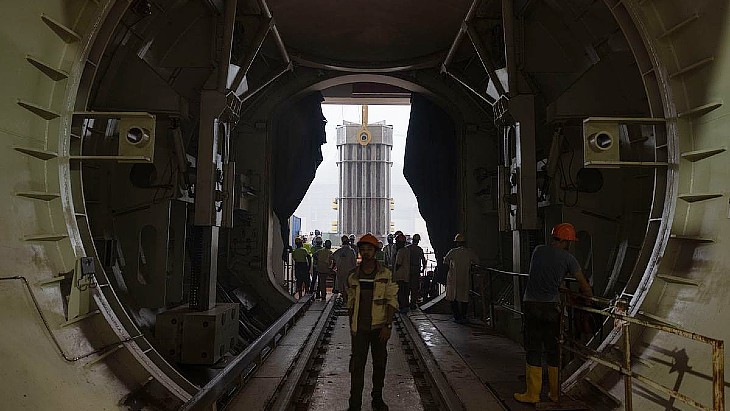

孟加拉國首座核電站建設項目迎來新里程碑,假燃料組件正在裝入魯普爾核電站1號機組。

(圖片:俄羅斯原子能公司)
假燃料組件的尺寸、重量和材料與標準燃料組件完全相同,但不含核燃料。它們用于檢查反應堆堆芯的幾何形狀,是新核電機組啟動過程中的關鍵步驟。
除了確保裝載和處理過程的質量之外,它們還將有助于在裝置物理啟動之前的循環沖洗和反應堆冷熱試驗期間確認反應堆裝置的水力參數。
只有在假燃料組件測試成功后,才會進行核燃料裝載。

(圖片:俄羅斯原子能公司)
距離首都達卡 160 公里的 Rooppur 核電站擁有兩座俄羅斯 VVER-1200 反應堆。2011 年 2 月,Rosatom 簽署了一項協議,將在 Rooppur 為孟加拉國原子能委員會建造兩座反應堆。該項目的初始合同價值 126.5 億美元,于 2015 年 12 月簽署。孟加拉國原子能監管局于 2016 年 6 月為 Rooppur 核電站頒發了第一張場地許可證,允許開始包括地質勘測在內的初步場地工作。第一臺機組于 2017 年 11 月開工。第二臺機組于 2018 年 7 月開工。它們的初始使用壽命為 60 年,可能再延長 20 年。
Atomtechenergo JSC 孟加拉國分公司負責人丹尼斯·穆茲洛夫 (Denis Muzlov) 表示,所有 163 個假燃料組件 (DFA) 將在未來幾天內裝載完畢,這項工作將晝夜不停地進行。“使用自動換料機將一個 DFA 裝入反應堆平均需要 25 分鐘。DFA 裝載完畢后,我們將開始準備反應堆進行隨后的循環沖洗和冷熱測試。”
ASE JSC 孟加拉國項目副總裁 Alexey Deriy 表示,該項目是 Rosatom “為合作伙伴國家發展新興產業創造條件”的體現。Rooppur 核電站的建設正在進行中,1 號機組的啟動和調整工作正在全面展開。核電站啟動后,孟加拉國將獲得電力,以促進該國的進一步發展。”
