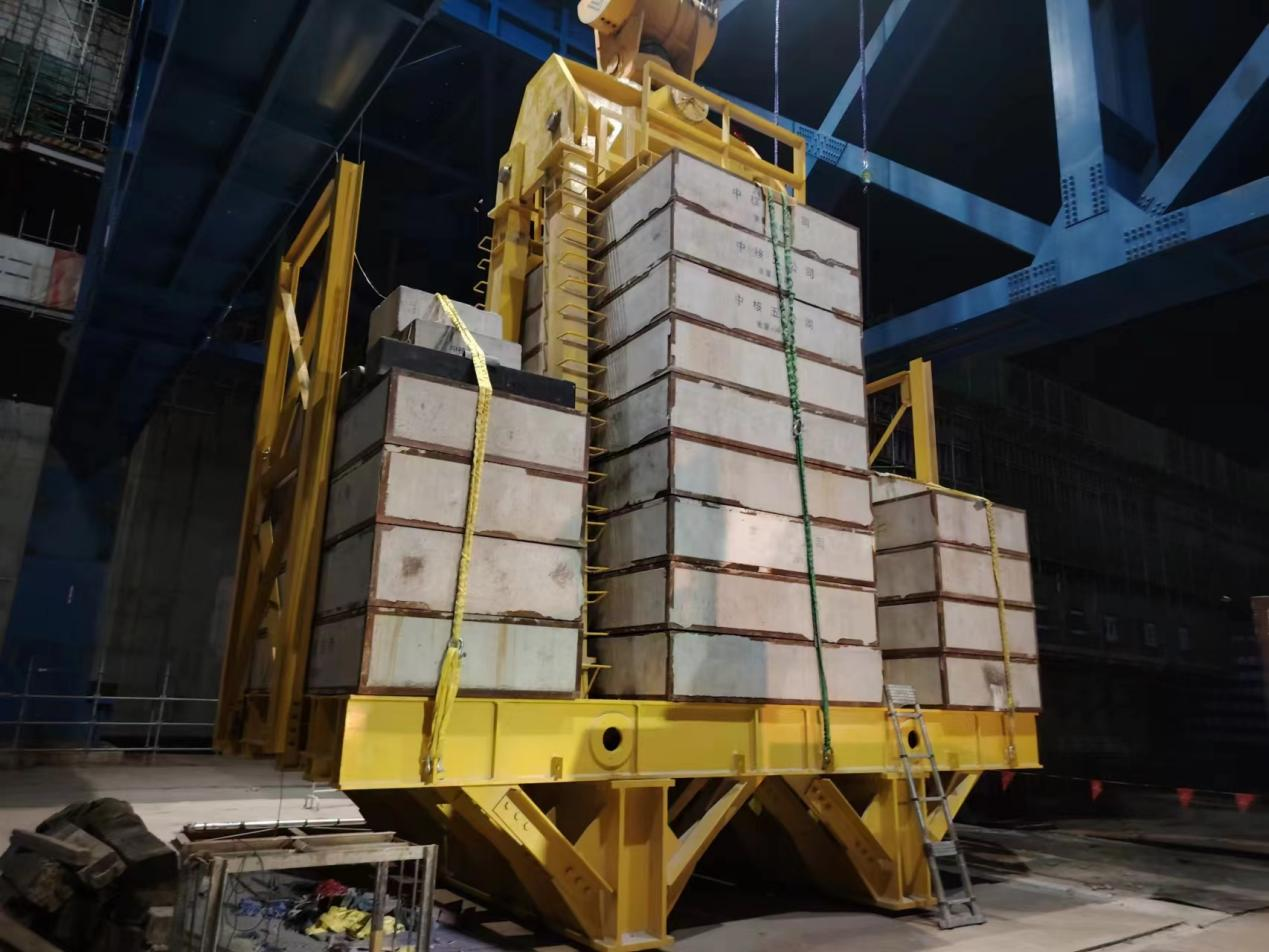

2024年8月31日16時58分,華能海南昌江核電二期工程項目4號機組龍門吊450t吊車圓滿完成載荷試驗,標志著4號機組主設備通道可用,又一重大里程碑節點完成,也為后續4號機組首臺蒸汽發生器引入奠定了堅實基礎。

主設備通道主要包括龍門吊、環吊、運輸車等設備,用于運輸壓力容器、蒸汽發生器、主泵、穩壓器等主設備,通過龍門吊吊運至+16.5m平臺后,通過運輸車從燃料廠房引入核島廠房,具體引入路徑為龍門架-燃料廠房-反應堆廠房-主設備間。主設備通道按期順利完成對主設備引入具有重大意義,主設備作為核電機組一回路壓力邊界,同時作為核電建安、調試階段等主關鍵路徑設備。其按計劃順利引入安裝完成對于機組核回路沖洗、冷試、熱試等工期節點具有重要意義,因此主設備通道可用對于核電機組整體施工組織具有里程碑式意義。

為保證4號機組主設備通道順利可用,華能海南昌江核電組織各參建單位成立主設備通道及引入專項組,建立日例會制度,每天下午16:00準點召開專項會議,協調現場問題制定行動項。過程中,無論白天還是黑夜,黨員突擊隊、青年突擊隊人員日夜奔赴在現場,積極推進每一項工作,將每一項工作做細做實,各參建單位全力配合,各工序嚴格把關,全力保證主設備通道可用工作安全、高質量發展,確保按期可用。

“追風趕月莫停留,平蕪盡處是春山”,4號主設備通道可用是華能海南昌江核電與各參建單位通力合作、攻堅克難的生動實踐,展示了一線建設者艱苦奮斗、勇毅前行的精神風貌。昌江公司將持續堅持“安全第一,質量第一”的原則,秉承“三色使命,萬無一失”的核安全理念,與各參建單位協同作戰,扎實推進項目安全高質量建設,以項目建設新成效,為華能核電高質量規模化發展作出新的貢獻,為海南自貿港建設貢獻昌核力量。
