8月7日17時32分,歷經19個小時的連續奮戰后,三門核電3號機組常規島跨欄跑的第一跨:10.7米層樓板澆筑作業順利完成,混凝土總澆筑量351.5立方米。10.7米層結構是整個第一跨土建結構中施工難度最大、結構最為復雜的層段,它的澆筑不僅為220千伏倒送電跨島電纜通道的貫通創造了條件,也為后續主泵變頻器房間的形成奠定了堅實的基礎。

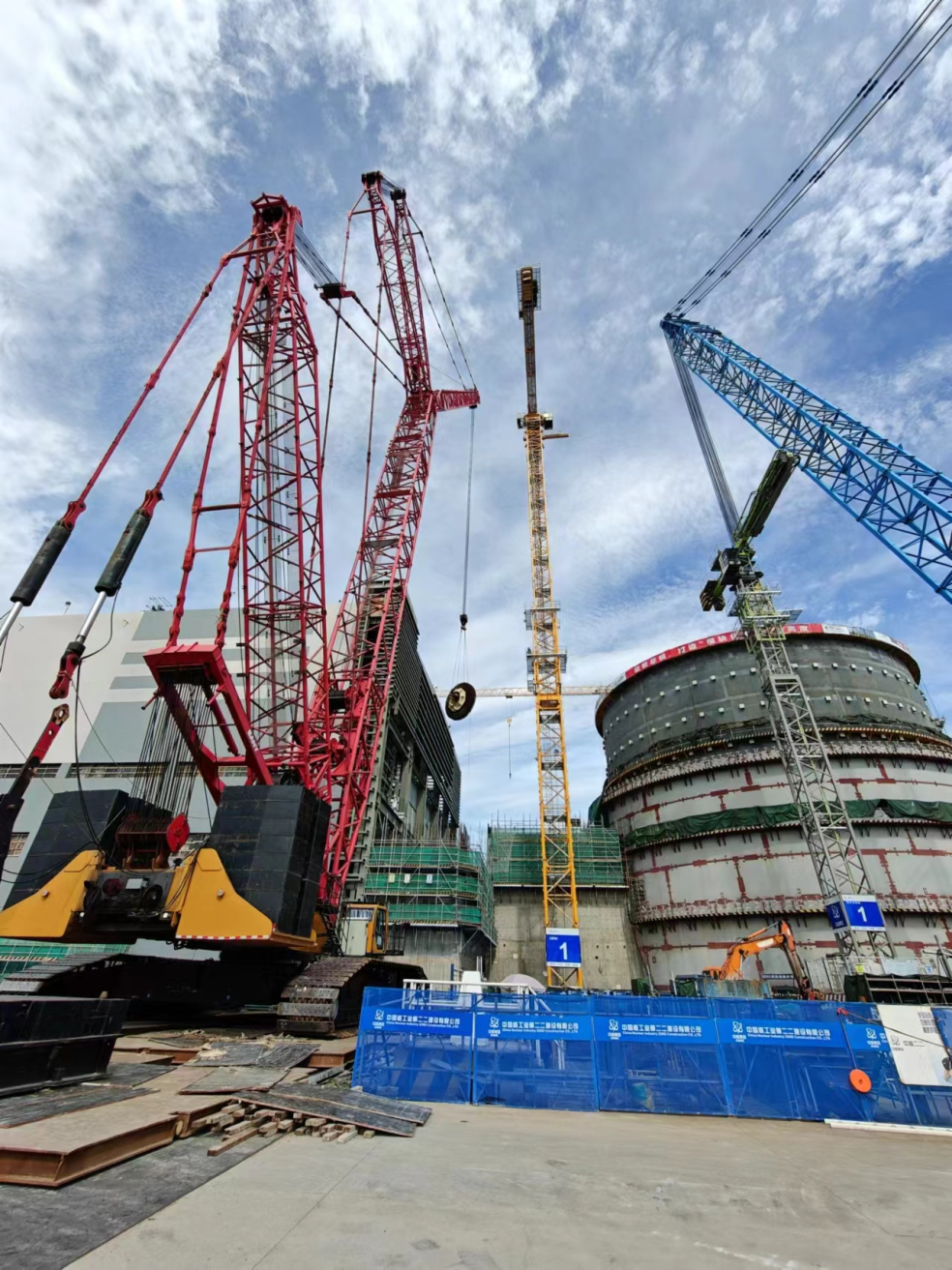

第一跨10.7米層墻體上預埋了兩組直徑1905毫米、總重約8噸的主蒸汽管道貫穿件套筒,該套筒周圍設有非常密集的環向筋及箍筋,重量達到14噸。項目團隊積極踐行CAP1000機組“應模盡模”的理念,在地面上將貫穿件套筒與周圍鋼筋提前進行了綁扎與固定,隨后采用履帶吊對該土建模塊進行整體吊裝,不僅提高了密集鋼筋的施工質量、節省了施工時間,還降低了現場狹窄作業面下鋼筋綁扎的安全風險。
第一跨土建結構改抗震I類是三門核電二期工程的重大變更之一,作為核島和常規島相互關聯的紐帶,第一跨施工對推進項目整體進度尤為重要。三門核電項目指揮中心始終秉承“六個一”理念,堅持“安全第一,質量第一”的原則,充分發揮黨建引領及業主主導作用,自第一跨開工以來,三門核電與各參建團隊協同并進、攻堅克難,多次組織專題會優化設計和施工方案,在高質量完成第一跨結構重新設計的同時,努力攻克了第一跨區域作業面狹長、操作空間受限、物料運輸不便、埋件安裝精度高、鋼筋密集等各類施工難題。
