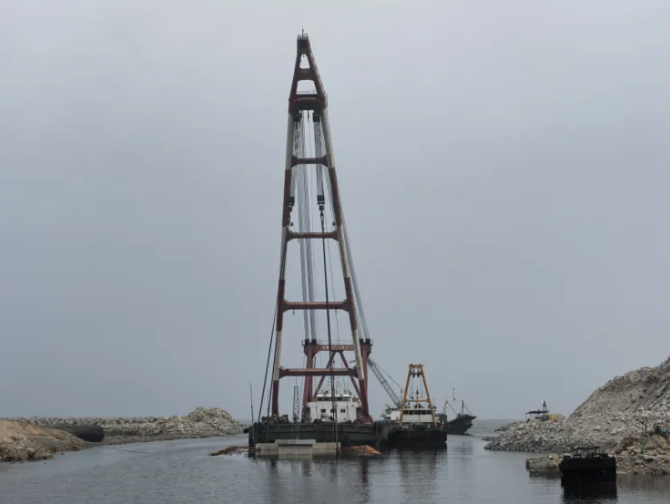

近日,徐大堡核電廠3、4號機組海域排水暗渠EPC工程項目預制段E1沉管水下安裝就位,標志著預制段水上沉管安裝重大節點目標順利實現,后續工程項目轉入陸上施工階段。
徐大堡核電項目是遼寧省“十四五”期間單體投資最大的清潔能源項目之一,是葫蘆島打造清潔能源產業集群的核心支撐。徐大堡核電廠規劃建設6臺百萬千瓦級壓水堆核電機組,預計每兩臺機組建成后年發電量將近180億度。3、4號機組海域排水暗渠全長677m,其中預制段排水沉管總長426.55m,由12節管節組成。E1沉管長度35m,E2-E10沉管長度39m,排水頭部E11、E12沉管長度20m。

據悉,單節沉管安裝耗時由五天降至兩天,順利完成預制安裝目標,為排水暗涵工程節點目標實現提供了必要條件,也為徐大堡核電廠3、4號機組海水進水一級里程碑登高目標的實現提供了有力支持。
