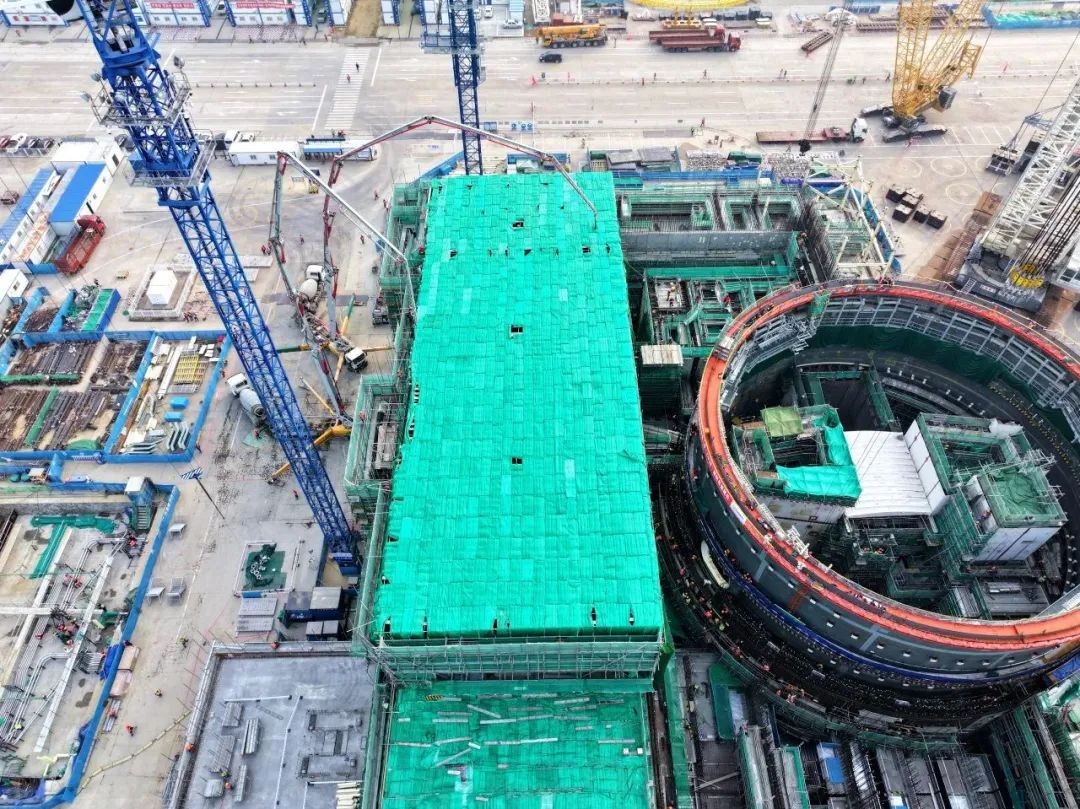

12月29日20時28分,海陽核電3號機組附屬廠房2、3區屋面順利澆筑完成,標志著3號機組附屬廠房(以下簡稱“40廠房”)主體結構封頂。這是我國核電建設歷史上首例附屬廠房先于反應堆廠房封頂的項目,也是上海核工院立足技術引領,創新工作思路,提升現場施工工效的具體體現。

相較于其他核電工程,海陽核電二期工程40廠房采用“逆作法”施工,即40廠房邊坡基礎先于核島FCD施工,直接回填到墊層標高,使得40廠房施工不受輔助廠房外墻施工進度制約,直接節約工期近6個月。除此之外,40廠房鋼結構也創新性地采用模塊化施工,將各層鋼梁在車間預制拼裝,并集成部分大宗物項后進行整體吊裝安裝,實現廠房鋼結構批量化模塊拼裝安裝,為40廠房提前封頂提供了工期保證。


為確保40廠房施工順利推進,上海核工院聯合現場各施工單位,成立專項工作組,全面梳理各項施工計劃,堅持“安全第一質量第一”的工作理念,克服了40廠房和常規島及第一跨交叉施工,鋼結構和混凝土交叉施工,拼裝場地規劃緊張、超寬模塊運輸要求高、安裝物項沖突、螺栓對準精度要求高等眾多困難,確保了廠房順利封頂。

40廠房的提前封頂為核島土建向安裝交付提供了基礎,也為3號機組倒送電按期實現提供了有力保障。
