2019年9月30日,中核工程牽頭的中法聯合體(中國核電工程有限公司牽頭,中科院等離子體物理研究所、中國核工業二三建設有限公司、核工業西南物理研究院,法國法馬通公司)與ITER組織在北京正式簽訂了國際熱核聚變實驗堆(ITER)主機安裝一號合同(TAC1),TAC1合同是ITET項目最核心的設備安裝,其重要性相當于核電站的反應堆安裝,ITER作為“全球首堆”的大科學工程,技術要求高,工藝新且復雜,施工極具挑戰。

截止日前,TAC1中法聯合體團隊執行合同接近四年,期間攻堅克難,一路披荊斬棘,走過了摸索、磨合、成長和不斷成熟的艱難歷程,從當初的“新來者”逐步成長為ITER項目的可信賴承包商。

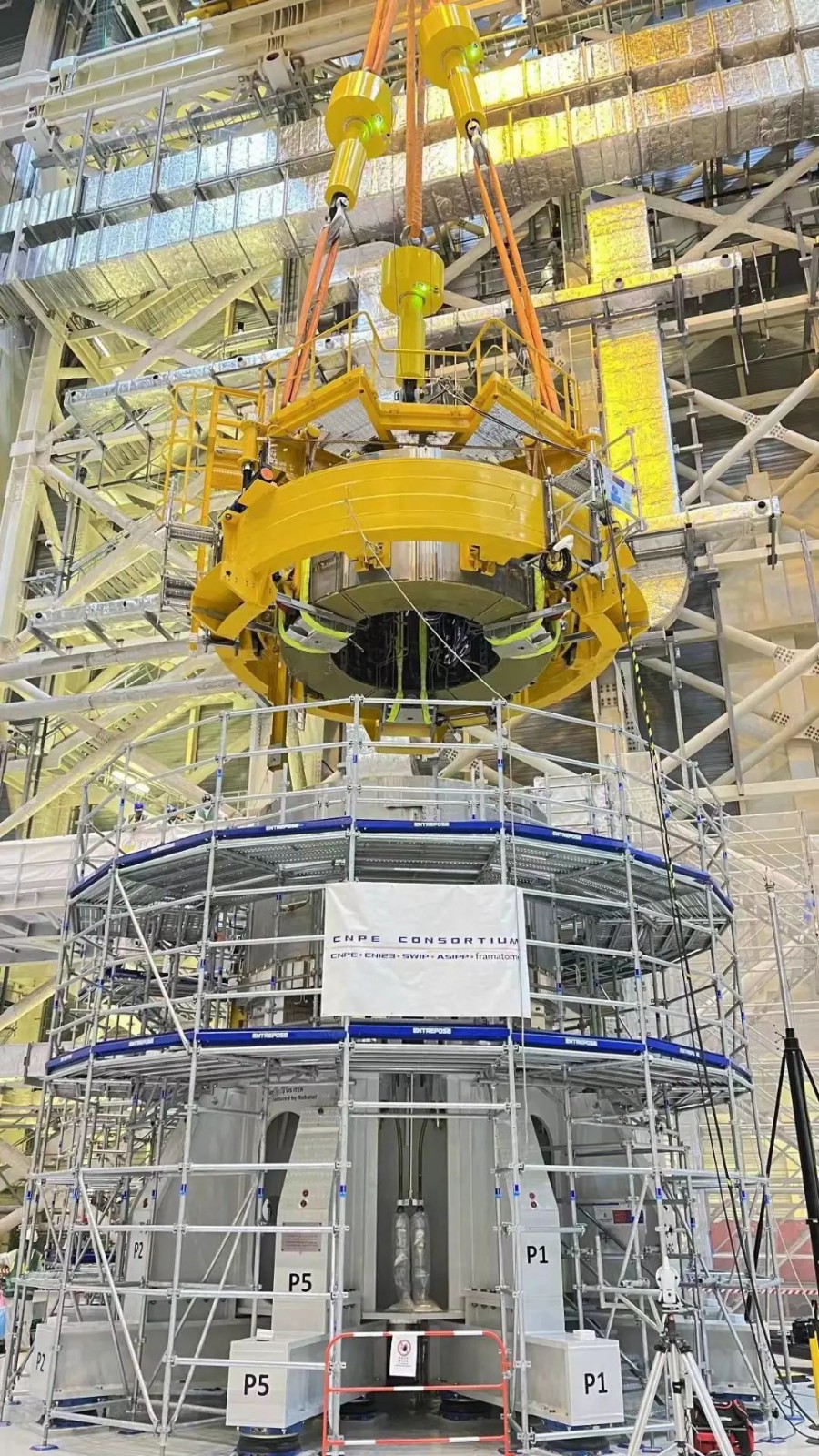

項目團隊秉持國際合作精神,通過不懈努力,體現了中國智慧,中國質量和中國信譽,為集團和國家增光添彩,實現安全生產1000天,質量總體受控,完成了一系列重大里程碑節點,合同履約總體評價高。2020年5月28日完成杜瓦底座吊裝后,2020年7月28日召開ITER重大安裝工程啟動儀式,國家主席習近平向ITER項目致賀信。2021年4月完成極向場線圈PF6落位;2021年10月27日完成BCC線圈吊裝,實現“Pit ready”,即具備吊裝真空容器的條件,標志著ITER主機第一階段安裝完成,中核集團董事長余劍鋒與ITER組織總干事比戈互致賀信。

在此之前,TAC1合同已簽署四份補充協議,根據整體施工進展和剩余工作量,雙方同意在保持整體合同構架不變的情況下,進行補充協議五的談判。2023年9月,聯合體團隊經過將近8個月的艱苦談判,雙方正式簽署合同補充協議補充協議五,此協議是雙方対過去合同工作的總結和整體優化,也是今后兩年工作的重要合同基礎。
協議明確P1階段的總體工作范圍,約定P1階段總體工期由原來的2023年10月份延長至2025年底,采用固定工期和總價模式。雙方就簡化管理和施工流程,以及前期費用補償達成一致,并進一步明確了雙方責任邊界、變更條件和基礎工期,降低延期賠償責任,提高預付款比例,優化進度款支付條件。
后續,中法聯合體團隊將在做好TAC1合同執行的同時,將積極爭取更多的新增工作,為公司和集團的國際化經營做出新的貢獻。
