“書到用時方恨少,事非經過不知難。”“看似尋常最崎嶇,成如容易卻艱辛。”這是補水箱發運時海南核電設備采購項目經理在朋友圈留下的一段感慨,也是海南昌江核電基地“玲龍一號”多用途模塊式小型堆科技示范工程堆芯補水箱誕生過程的真實寫照。
“玲龍一號”是目前全球唯一通過國際原子能機構官方審查的三代核能小堆,具有小型化設計、模塊化部署、非能動安全、一體化技術的特點,其中,非能動安全系統是第三代核電有別于上一代核電的關鍵技術,而堆芯補水箱正是非能動安全系統的重要設備之一,其主要功能是用于貯存系統壓力下的低溫含硼水,用以提供高壓的反應堆冷卻劑補給和硼化,保證失水事故下的堆芯安全。
堆芯補水箱由核動力院負責詳細設計,總承包單位工程公司負責采購,中國一重進行加工制造。堆芯補水箱設備雖然不大,但制造過程面臨新工藝、新工裝和新工序等“攔路虎”,自項目開工以來,各方高度重視,大力協同,突破了時間緊、任務難、需求急的“三座大山”,為設備提前到廠奠定了基礎。2022年4月鍛件回廠后,大連一重核電石化公司第一時間組織設備制造開工先決審查,保障了項目順利開工。

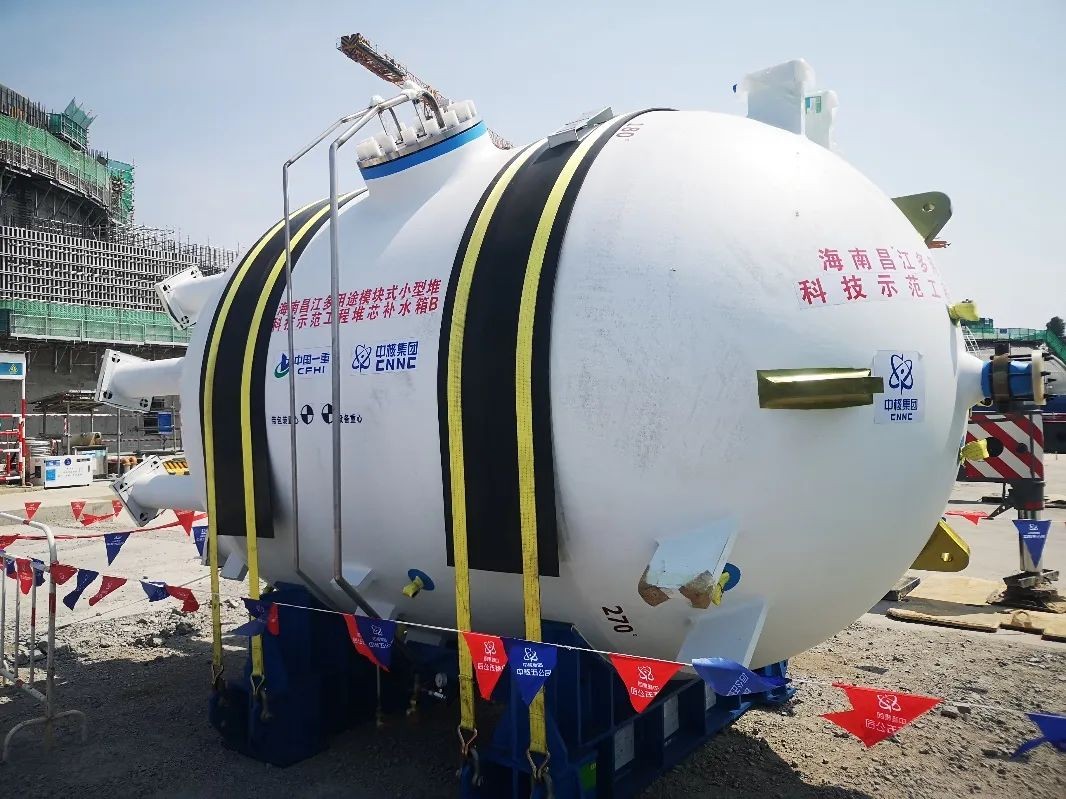

海南核電派出人員長期駐廠,在“人機料法環”等方面梳理設備制造重點難點,協助制造廠從項目管控、技術保障、質量管控、生產管控、節點激勵等方面制定了有效措施,多維度同時發力,確保“工作有措施,措施有執行,執行有落地,落地有檢查”。同時,成套中心主管領導親自掛帥,通過“雙周會”會議機制和“422”的文件審查機制等手段,確保設備制造遇到的問題得到及時解決。在設備制造的關鍵時期,各方將制造進度計劃精細至“小時”,保證設備制造不停工,高質量推進項目進度。最終實現了2023年5月10堆芯補水箱A到貨,2023年5月17日堆芯補水箱B到貨,將堆芯補水箱制造周期紀錄由常規的17個月刷新至12個月。
堆芯補水箱是“玲龍一號”示范工程開頂法施工要求的預引設備之一,該設備提前到貨有力支持了“玲龍一號”示范工程現場建設順利推進。海南核電設備采購隊伍將繼續發揚“追求卓越,勇爭第一”的精神,以“政治嚴格、業務到家、管理一流、團結有力”十六字方針為要求,高質量完成“玲龍一號”設備供貨目標,助力卓越海核建設。
