5月23日9時35分,田灣核電1號機組第14次換料大修(簡稱OT114大修)安全完成,機組安全并網,歷時22.49天。本次大修完成計劃檢修項目8310項,為田灣核電1號機組下一燃料循環的安全穩定運行奠定了堅實的基礎。
管理創新保安全,實現反應堆檢修作業全過程管控
為了規范反應堆檢修工作流程,確保反應堆檢修安全和質量,提高現場工作效率,在二十多次大修經驗的基礎上,反應堆專項組對整個反應堆檢修工序進行了梳理和優化,制定現場反應堆檢修作業流程圖,逐步形成了目前與大修相適應的反應堆標準檢修工序。通過不斷優化,反應堆檢修安全質量逐步提升,反應堆檢修工作效率大幅提高。

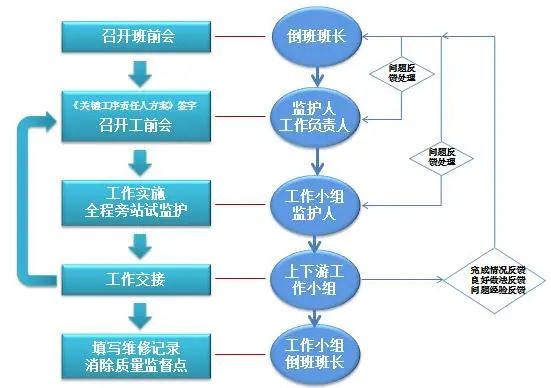

在大修期間,堆本體班形成了三班三倒的運作模式,通過“反應堆檢修閉環控制”管理、“多位一體”交接班工作方法。從班前會、工前會、工作實施、工作交接、工作記錄實現工作流程閉環管控,以多方位、多維度交接為基礎,以總體交接為指導方向,提高工作交接的效率和效果。通過管理創新強化高標準期望,提升人員安全意識,最終實現反應堆檢修作業全過程管控。

技術創新促安全,持續研發和優化專用工具
反應堆壓力容器主密封面V型密封槽周長約12.6m,墊圈與密封槽的偏差需小于1mm,針對鎳墊圈制作的難題,堆本體班自主創新提出離線制作工藝,節約了大修主線檢修時間,降低人員受照劑量,達到了國際同類先進水平。通過推進科技進步及科研創新,持續研發和優化專用工具,近年來,堆本體班累計獲得了三項國家發明專利授權,三十余項國家實用新型專利授權和發明專利受理,以及多項科技創新成果獎等。通過持續創新優化,提高了現場檢修作業的安全性,不斷提升核安全文化建設。

身躬力行踐安全,提升核心競爭力
“樂源于外,卻流于心。沒有外界的樂,就不可能自得其樂。”反應堆檢修號稱“田灣大修工期風向標”,因此機組大修就是堆本體班全體人員的煉爐,只有用心完成每一道工序,才能確保反應堆大修一次成功。
反應堆大修作業要求十分嚴格,不容許有一點失誤和馬虎。作為一名核工業人員,踐行核安全文化是每一位員工高度責任心的體現。圍繞安全維修、質量維修、和諧維修和卓越維修的目標,堆本體班通過整合維修領域的資源,開展針對性專業技能培訓,積累維修經驗,強化關鍵重要設備維修的核心能力,提升維修自主化能力。

在反應堆壓力容器的開關蓋工作中主要使用螺栓拉伸機進行操作,維修一處堆本體班進一步細化職責分工,推進理論知識學習,從深入研究設備運維手冊開始,通過梳理備品備件清單、學習經驗反饋、模擬實際操作等措施夯實理論基礎,再從日常期間的拉伸機組裝、調試開始,通過自主實施逐步摸索出一套成熟的實踐經驗。大修期間在廠家人員操作的基礎上,反應堆專業人員逐步擴大自主檢修的范圍,通過不斷地學習與交流,掌握了反應堆主螺栓拉伸機自主操作的能力。
