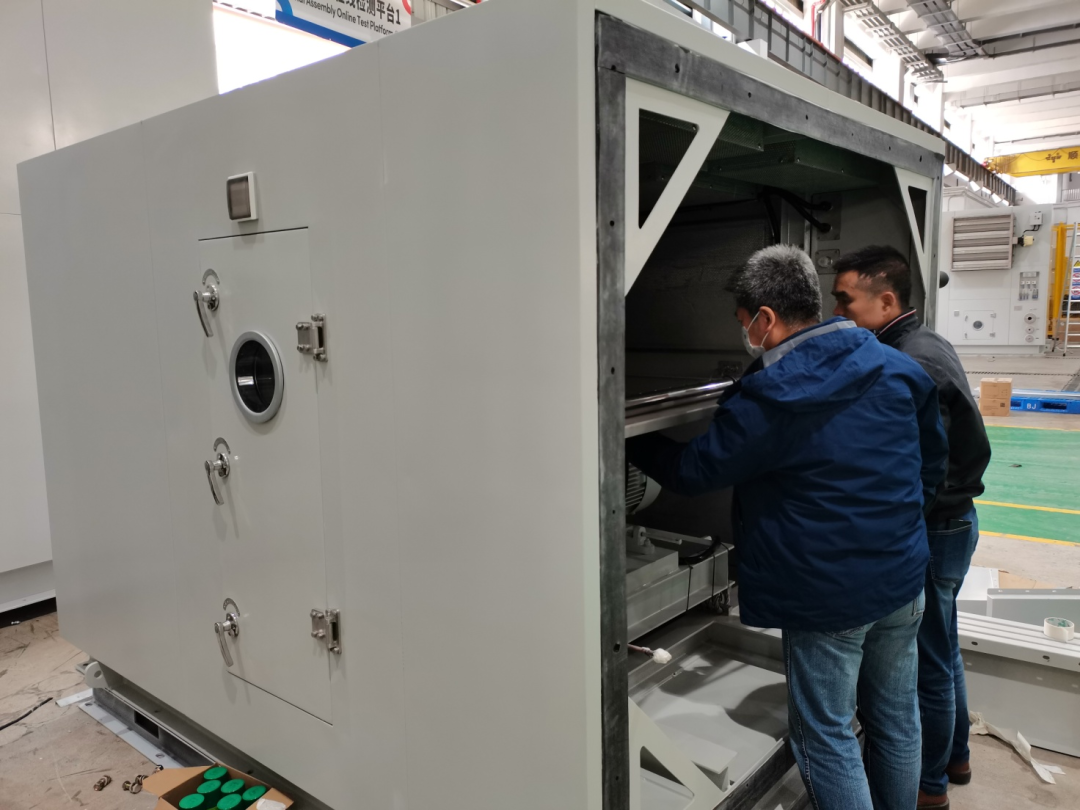

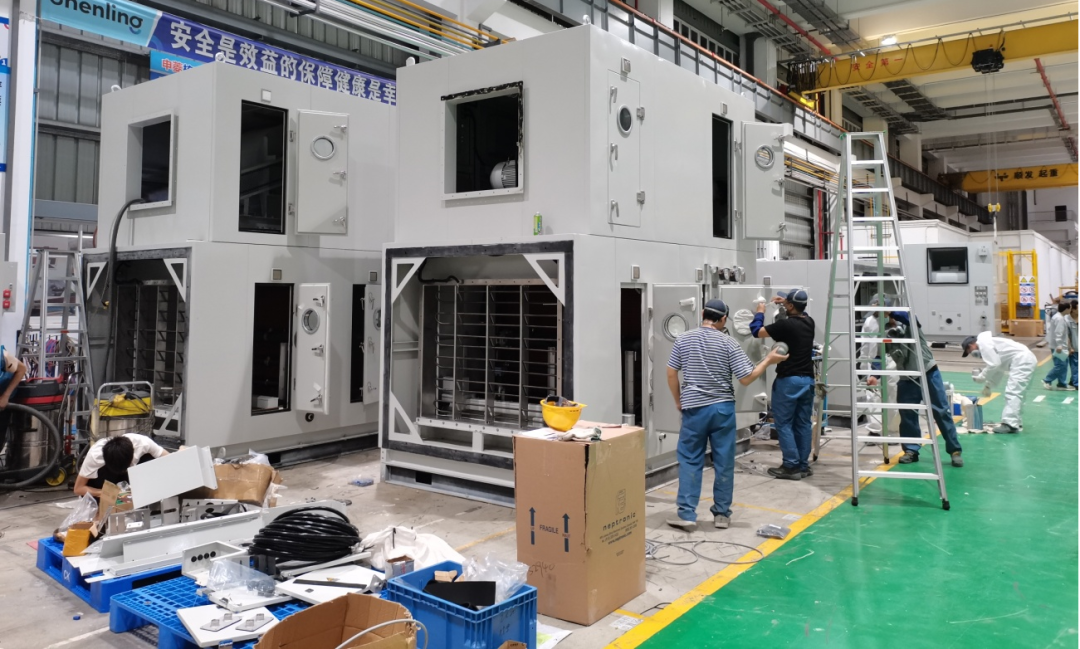

2023年2月15日,田灣7號機組4臺安全級直接蒸發式空氣處理機組順利發運。中核工程設備成套中心水暖團隊克服新冠疫情、外購件加工周期長等多重困難,將3個月交付周期的設備壓縮至2個月內完成,全力保障了國際核能合作示范工程的有序推進。

凝聚一心 全力趕工
機械設備二部水暖團隊堅定“哪里需要就到那里去,永遠沖在第一線”的理念,第一時間抵達了主設備生產制造廠,對項目執行中的潛在風險和關鍵難題進行了每一個環節、每一個工序的細致梳理,從裝配工序、試驗項目、文件資料、包裝發運等方面制定專項計劃精確到天進行跟蹤落實。對于廠家外購部件的貨期問題,積極協調外購部件廠家貨期,組織線上會議梳理外購物料廠家的產能、生產安排情況等,緊急情況下安排人員到5家分包廠家進行現場跟催等措施保障物料的及時供應,不影響整機設備的交付。

團隊協作 攻堅克難
由于多車間趕工的情況下,機組集中生產,實驗室資源緊張的情況下,水暖執行團隊組織業主、設計院、現場項目部及供貨商共同針對機組的試驗大綱進行詳細的分析,與規格書進行充分比對后,將測試項目進行優化,提出標準風管的改善建議,順利的將每一臺設備測試時間從原7天縮減至4天。

分秒必爭 順利交付
在趕工期間,水暖執行和監造團隊及業主連續2個周末持續加班,節假日依然堅守在總裝現場,與制造廠共同趕工,并且前瞻性的提出很多后續工作中可能出現的風險點以和預防措施,從而大大降低了項目后續工作中的異常返修時間以及驗收過程中完工資料整理時間,縮短了后續的驗收周期,將3個月交付周期的設備壓縮至2個月內完成交付。

面對國際核能合作重大項目,設備成套中心作為重要的核設備板塊,始終堅持以現場需求為奮斗目標,齊心協力、攻堅克難,全力保障項目進展,為后續現場土建施工和安裝作業提供了有力保障。
