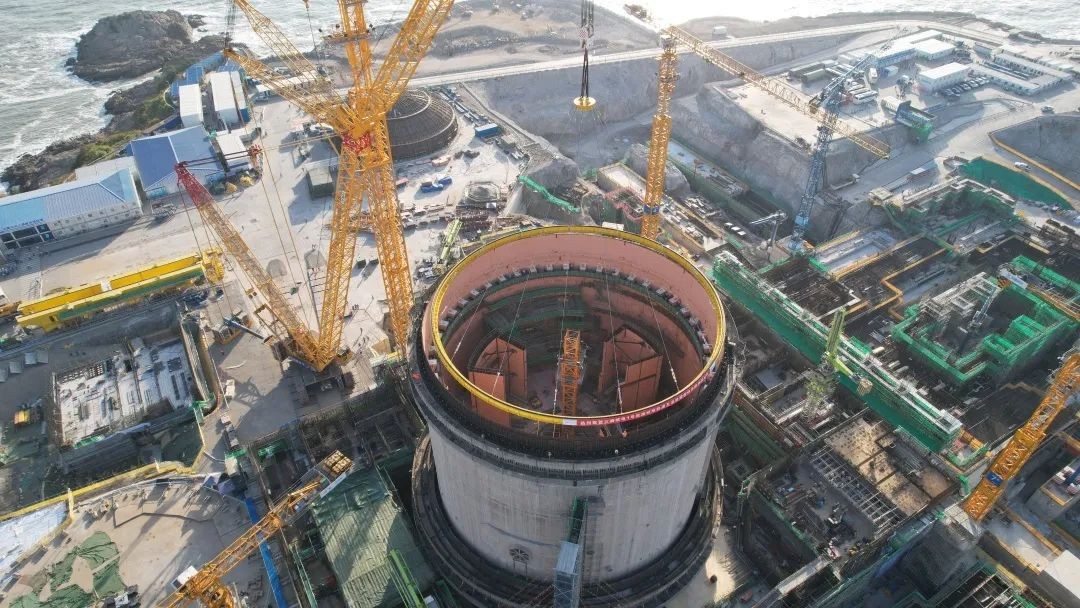

2022年9月21日上午6時27分,中核五公司承建的中廣核浙江三澳核電項目1號機組環形軌道及承軌梁整體吊裝起吊,至當日上午8時55分就位,歷時2個小時28分,整個過程安全可控,質量可靠。

整體吊裝技術難點及采用的新方法
整體吊裝技術難點:
環形軌道及承軌梁組裝完成后總重量約153噸,直徑為43米。項目部通過科學計算采用專用吊裝工具對環形軌道及承軌梁的重量進行載荷均分,整體吊裝時受力變形達到滿足吊裝要求。
采用的新方法:
提前對調整墊板進行加工,在吊裝前采集牛腿基礎的標高數據進行調整墊板的粗加工,待環形軌道及承軌梁吊裝就位后再根據測量數據進行調整墊板的精加工,優化施工方法,縮短調整墊板加工時間。

華龍鐵軍 攻堅克難
面對國內較好的核電發展趨勢,三澳核電項目部員工鼓足干勁用實際行動響應上游單位要求,以更加積極、更加飽滿的工作態度和“嚴慎細實”的工作作風完成項目部今年首個重大吊裝活動!
環形軌道及承軌梁整體吊裝的成功為后續核島主設備的安裝奠定了基礎,標志著中核五公司在掌握“華龍一號”核電建造核心技術的道路上又邁出了更加堅實的一步。持續發揚新時代核工業精神,創新優化管理流程,充分利用公司多項目資源優勢,提高功效,全力保障三澳核電項目建設的順利進行,助推中廣核浙江三澳核電項目打造成為“精品工程”“陽光工程”“央地合作示范工程”!
