中秋節期間是漳州1號機組主泵試驗驗證、檢查包裝、現場準備等多項關鍵路徑沖刺的緊要階段。設備成套中心主泵團隊與廠家組建的漳州主泵黨員突擊隊主動放棄假期,持續推進項目進展。
為響應公司“精細化管理年”重大部署要求,突擊隊努力提升工作質量,結合項目特點,識別工藝邏輯、資源限制、需求等級,細化排列了4條關鍵路徑,在中秋至國慶期間以日為最大單位,設定了132個工作節點,制定專項計劃,采取專人專責的方式跟蹤推動各節點按期達成。

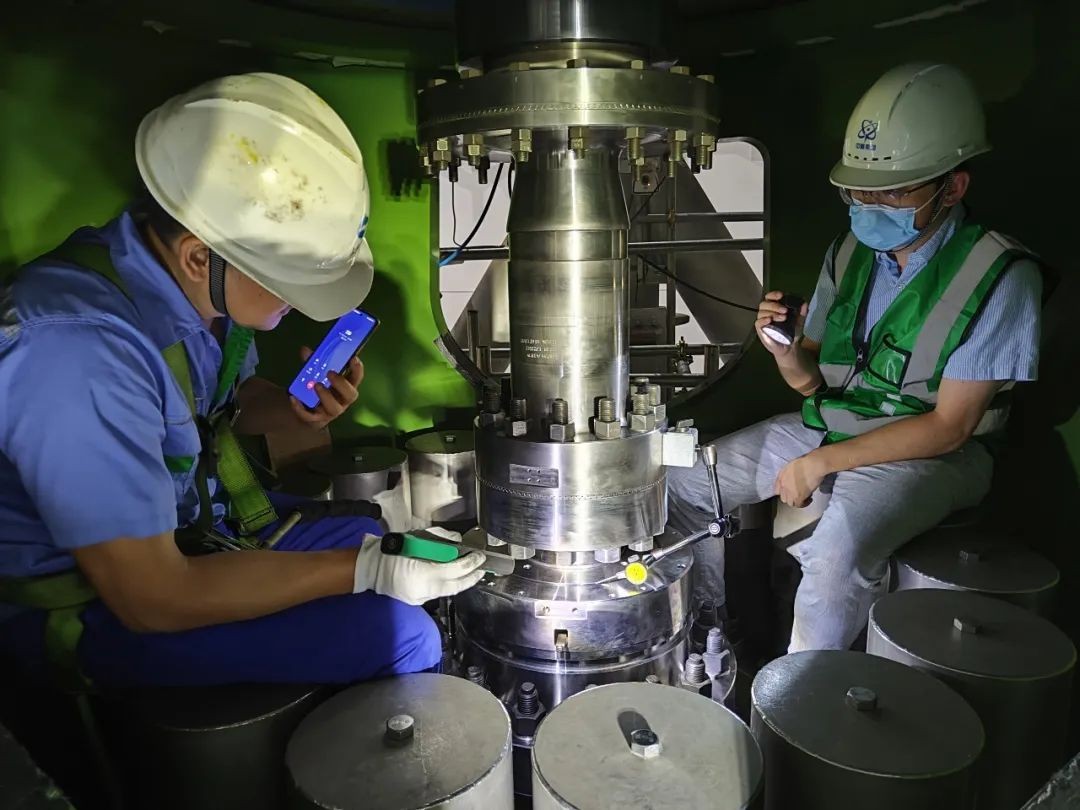

主泵全流量試驗通過模擬各種苛刻工況全面驗證主泵極限運行性能,2000余個零件的組裝精度直接關系運行表現,突擊隊在高標準完成泵芯和電機安裝的基礎上,堅持精益求精,反復優化,又經過3晝夜的調整驗證,將8.4米長的軸系的徑向跳動由要求值0.05mm降低至0.025mm以內,超標準完成軸系對中,確保廠內試驗將順利開始。

竣工文件的審查與設備實體的試驗、檢查同步推進,同樣根據專項計劃嚴格控制。主泵駐廠監造工程師劉寶彥手術后仍心系項目進展,主動溝通文件審查工作,為文件的完整和準確貢獻了力量,是主泵人敬業奉獻的表率。

忘家以身許,愿保金石志。漳州主泵黨員突擊隊踐行“強核報國、創新奉獻”的新時代核工業精神,奮進有為,有效帶動了廠家在關鍵時期以精細化管理的科學理論實現項目重要突破,為漳州主泵保質按期交付做出重要貢獻。漳州主泵黨員突擊隊將繼續堅持目標、秉持信念,努力推進漳州1號機組主泵全流量試驗攻關,保證漳州項目“充分準備、一絲不茍、萬無一失、一次成功”。
