自古道,“三軍未動,糧草先行,兵精糧足,戰無不勝”。縱觀運往三門核電二期工程現場的眾多“糧草”,不乏貨值高昂的儀控設備(DCS)、核電機組“心臟”重器主冷卻劑泵(MP01)等重要設備,但在三門物資人心中,始終有一批“糧草”占據著心頭一角,它就是FCD后首個安裝的設備——MT30儲罐。

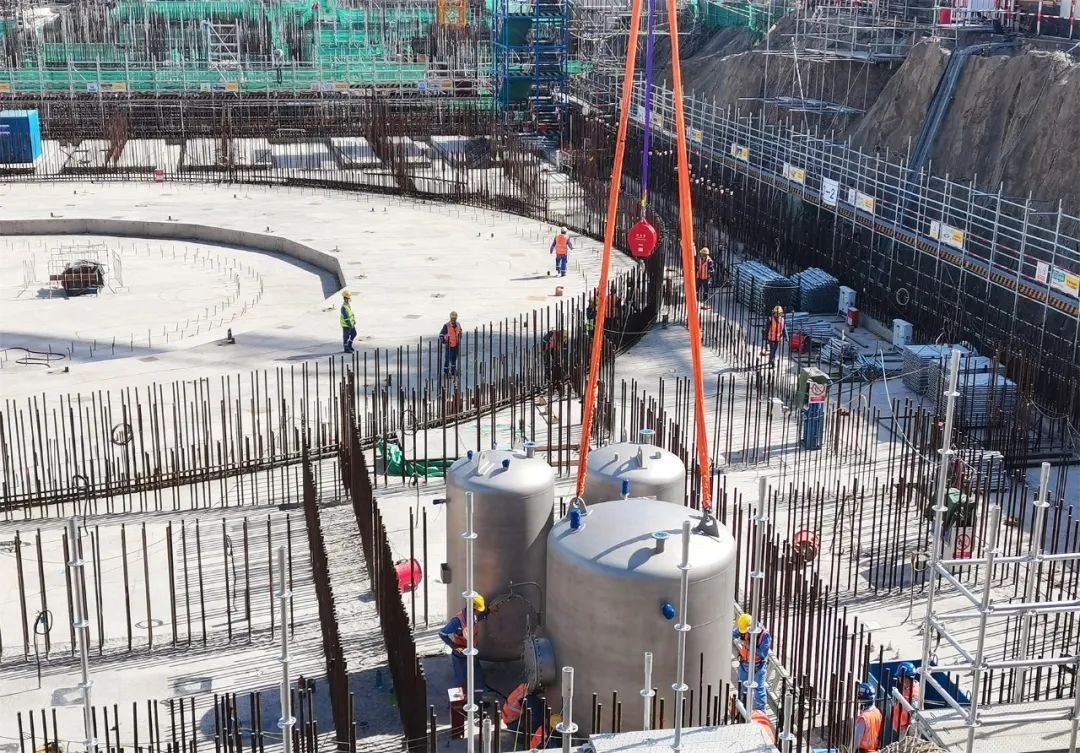

2022年7月30日,開工已滿一個月的三門核電二期工程現場迎來了它的第一次設備吊裝——3號機組MT30儲罐就位安裝。三年守護,一朝啟程,歷經風雨洗禮的MT30終于開啟了它的使命之旅。吊裝場地外,忙于倒運設備的物資人不禁停下腳步,思緒隨著那緩緩提升的儲罐,飄向那流云點綴的蔚藍天際。
厚重的“新年禮物”
2020年的元旦前夕,一道上級工作指令下達到了三門核電項目部:元旦假期到來前需完成12臺MT30儲罐的接收工作。彼時的物資管理部已結束一期常規倉儲作業,與業主方共用的作業團隊已不再提供支持。加急采購存儲維護材料、尋找吊裝作業團隊等一系列工作迫在眉睫。

面對突如其來的艱巨任務,物資團隊快速組織分工、積極應對。采購協調板塊對接上游駐場監造,跟進設備出廠前包裝及發運狀態;倉儲板塊查閱圖紙,確認儲罐制造型式、外形尺寸,開展現場存儲維護材料選型;計劃板塊執行材料采購工作,催促供應商及時交貨;接收板塊實地調研場地、編制工程服務委托,測算吊裝作業工時……整個物資團隊都在為接收工作忙碌著、準備著。
在那個寒冷的冬天、在蓄勢待發的二期機組基坑梯臺,物資管理團隊全體加入接收作業,用自己的臂膀、雙手去完成MT30儲罐接收任務。他們雖是物資管理者,但在工作需求面前,毅然華麗轉身,化身作業執行者,勇推工作進展,只為一個目標——保證完成工作任務。
難忘的“聯檢日記”
2022年4月20日,三門核電二期工程核準消息傳來,各項開工準備工作被提上日程。作為核電機組首批安裝的甲供設備,MT30的開箱檢驗被列為物資管理團隊的重點工作。三年來,不間斷地巡檢、質量抽查、維護……似乎都是為了迎接這一刻的到來。

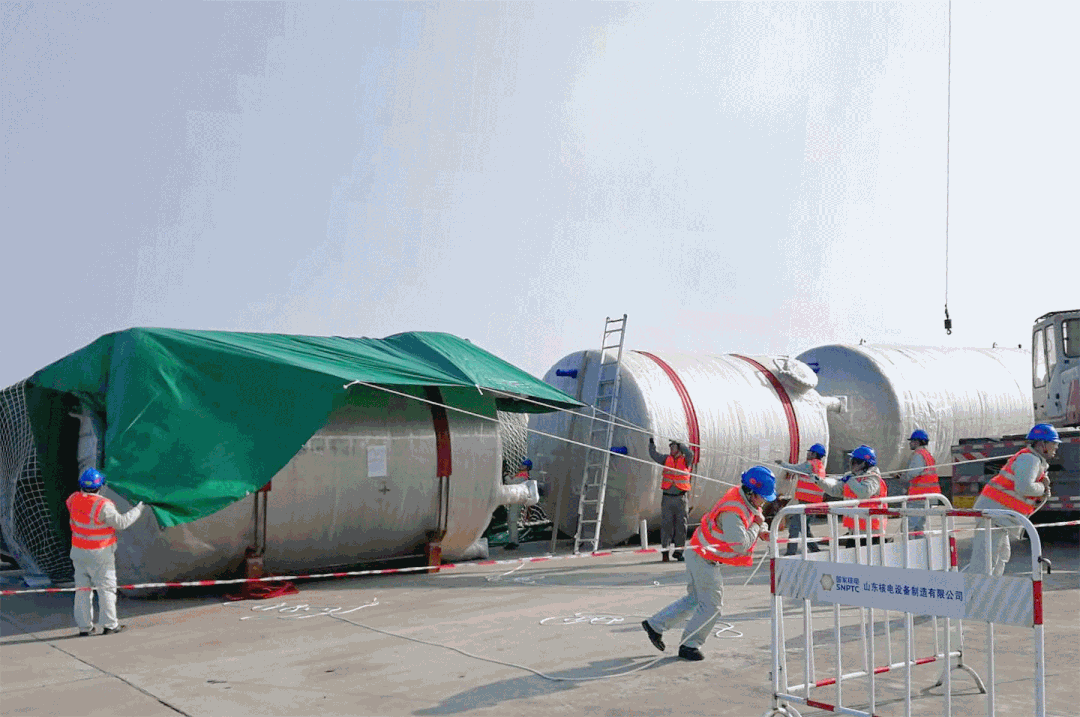

五六月是江南的梅雨季,在那段時間里,驗收工程師總是習慣性地查看天氣預報。雨天不能打開包裝,風力強不能吊裝作業,必須抓住難得的晴天,高效率地組織聯檢。同天氣因素一樣,確保開箱檢查的作業安全被排在了第一優先級。在物資人耐心地觀察與等待中,終于迎來了這一天。5月25日,首批儲罐被吊車掀開“神秘面紗”,安全去除捆扎帶、防風網和雨布后,由作業人員小心割開內部防護包裝,不銹鋼特有的光澤呈現在大家眼前。

“表面清潔度沒有問題,接管法蘭密封面完好,沒有貫穿性劃痕,拍照后注意恢復端蓋保護”“上面焊接部位還要重點檢查,推登高車過來,我去穿安全帶……”在質檢工程師們細致高效的檢查下,當天即完成了4臺儲罐的質量檢查,開箱檢驗首戰告捷。6月8日,又是一個難得的晴天,有了前面的作業經驗,物資聯檢團隊一鼓作氣拿下了剩余儲罐的開箱檢驗,在二期工程開工前,成功鎖定MT30釋放條件,為后續工作的順利開展打下了牢固的基石。
懷揣初心,續寫精彩
將思緒拉回現場,MT30儲罐在吊車的精準操控下緩緩降落到3號核島。拂去臉頰邊滑落的汗水,物資人露出了燦爛的笑容。這個夏天,留在他們記憶中的,不只有三門核電二期工程開工的喜悅,還有一份專屬于MT30的獨家記憶。那些披著星光巡檢的夜晚、拂過臉龐微醺的風,都被定格成一幀幀畫面留在這片土地上。

在三門核電二期工程中,MT30儲罐、儀控設備(DCS)、核電機組“心臟”主冷卻劑泵(MP01)等重要設備已提前運抵現場,設備長周期存儲管理成了物資人和時間較量的耐力跑。在這場比試中,不乏各類棘手問題、突發狀況,但是懷揣初心、勇擔使命讓物資人不懼荊棘,在管理的道路上行得更穩、走得更遠,相信下一個“MT30”,三門物資人會續寫更加精彩的故事。
