26小時不間斷,戰高溫、保生產、保安全,日以繼夜加油干,奮戰一線勇爭先,澆筑峰值達79m³/小時,累計澆筑混凝土1410方!三澳人在1號核島1BRX內部結構+17.50m平臺板,上演著"速度與激情"。
爭分奪秒穩推進,如火如荼掀熱潮

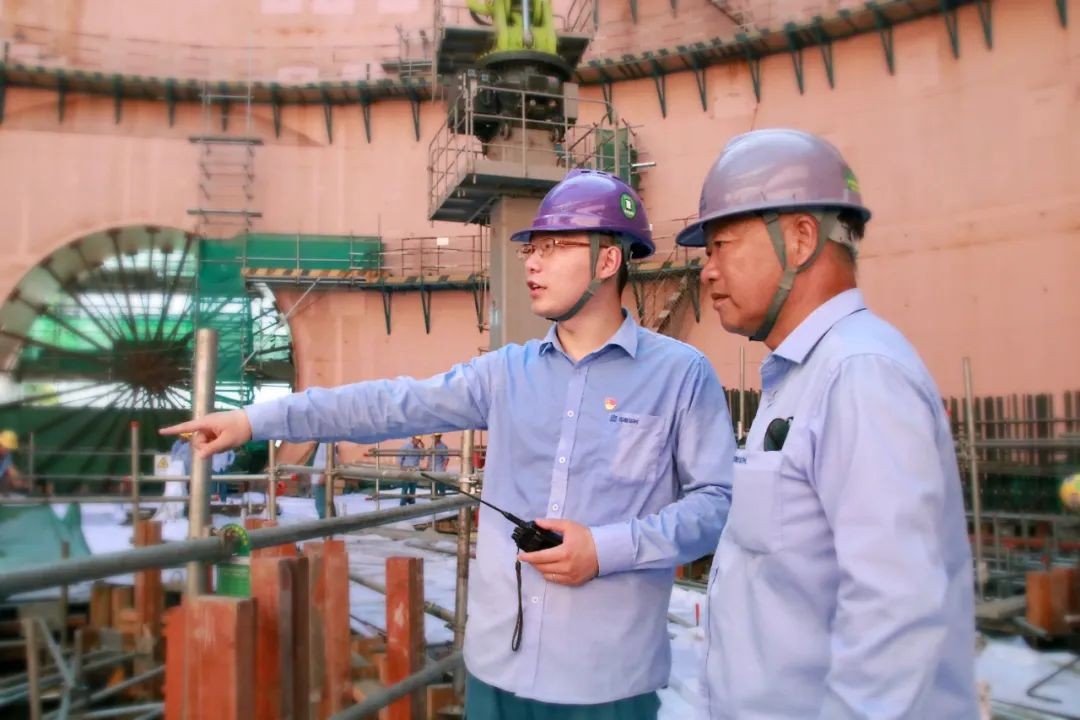

今年8月份,多地出現“史上最熱一天”,蒼南持續高溫天氣。但在三澳核電的建設現場,機器轟鳴、人聲鼎沸、處處澎湃著如火如荼的建設熱情。“1BRX內部結構+17.50m板作為穹頂吊裝的關鍵路徑,時間緊、任務重、難度大,我們既要保持施工的快節奏,又要高質量完成各項工作。”負責該區的區域經理許雷說道。

“開局即決戰,起步即沖刺”,中核華興項目部關口前移,精心組織,制定嚴絲合縫的施工計劃和進度目標。早在1月前,就已開始緊鑼密鼓地策劃籌備該區域內部結構施工,組織召開多次專題研討會,對整個施工過程中的重點、難點進行分析。針對鋼筋施工復雜、甲供物項較多,高精度一次預埋物項偏多等難題,預先想好對策,采用BIM對上部SG模塊預埋插筋進行碰撞分析。全流程全過程策劃先行、分工有序、嚴格組織。經過32個晝夜的奮戰,中核華興項目部從上到下層層落實,安全、優質、高效的推進生產任務,圓滿完成了1BRX內部結構+17.50m平臺板鋼筋、埋件、模板的施工工作,具備了混凝土澆筑條件。“萬事俱備,只欠東風”,凌晨時分,萬家燈火漸弱,漆黑的夜色中,施工現場的燈光愈發耀眼,一輪又一輪的施工熱潮即將拉開大幕。
齊心協力建工程,火力全開保進度

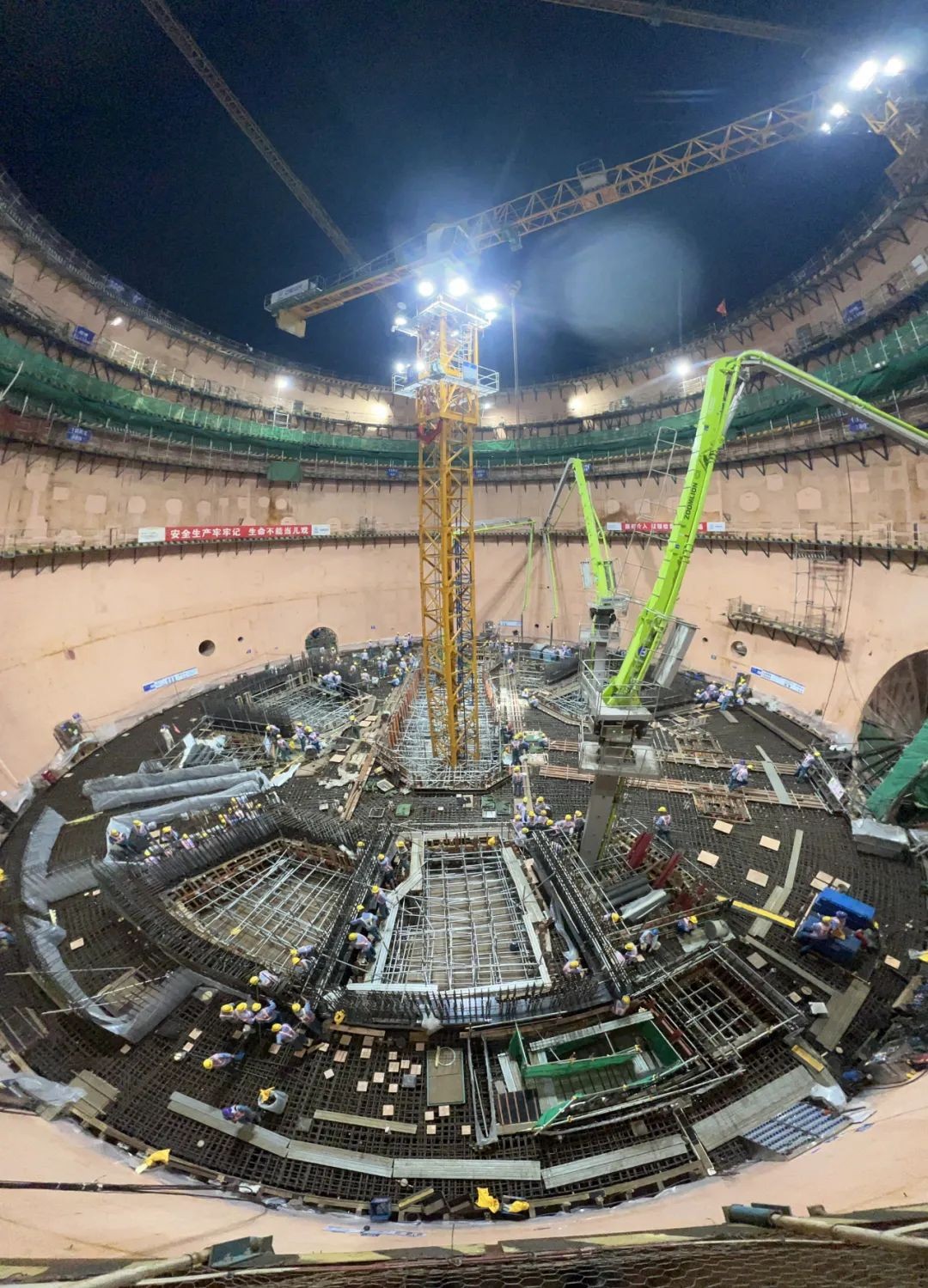

8月28日,入夜,1BRX內部結構+17.50m平臺板上燈火通明,這里是與時間賽跑,同進度比拼的施工前沿陣地。建設者們藍衣執甲,嚴陣以待。傍晚夜幕降臨時,3臺布料機陸續就位,張開29米長的臂架,盤旋在內部結構上空。20時08分,隨著對講機里“指揮長”仲亞林一聲令下,1410方大體積混凝土的澆筑作業在緊張有序中拉開了帷幕。

3臺布料機和3臺地泵機聲轟鳴中,混凝土源源不斷落下,從密密麻麻的鋼筋網的縫隙中落入平臺上。為確保澆筑進度,平臺上近百名建設者日夜鏖戰,輪班作業,24小時備勤待命,有序進行著澆筑工作。每個工人、每臺設備,就像一顆顆螺絲釘、一個個零部件,緊密扣在一起,以鋼鐵意志、頑強決心和攻堅克難的勇氣,創造了25小時50分完成澆筑的“華興速度”,較計劃提前9小時,充分展現了團結拼搏的“三澳力量”。
黨建引領聚合力,一鼓作氣贏收官
“關鍵時刻,黨支部要發揮戰斗堡壘作用,黨員干部要站出來,沖在前”,項目黨委書記張蓉在支部結對共建會議上強調。面對曲率鋼筋綁扎施工難度大,鋼筋密集,拉筋滿布,SG模塊插筋每一根均精確定位,埋件安裝精度要求極高等重難點問題,中核華興項目部迅速組織成立黨員聯合攻堅隊,將黨建融入項目生產,壓實黨員責任,激發黨員工作熱情和擔當,引導黨員干部深入一線做表率、抓攻堅,確保設計與現場技術前后臺聯動,共克施工技術難題,為項目生產提供技術保障。

黨建統領齊行動,安全生產黨旗紅。施工現場,處處高揚的黨旗,點點光輝在一線閃耀,給了建設者最大的鼓舞。
8月29日21點58分,隨著最后一泵混凝土的澆筑,1BRX內部結構+17.50m平臺板順利澆筑完成,彰顯了中核華興團隊“敢打硬仗、能打勝仗”的鐵軍風采。目前,中核華興建設者正信心百倍,干勁十足地向著1號機組穹頂吊裝目標沖刺!
