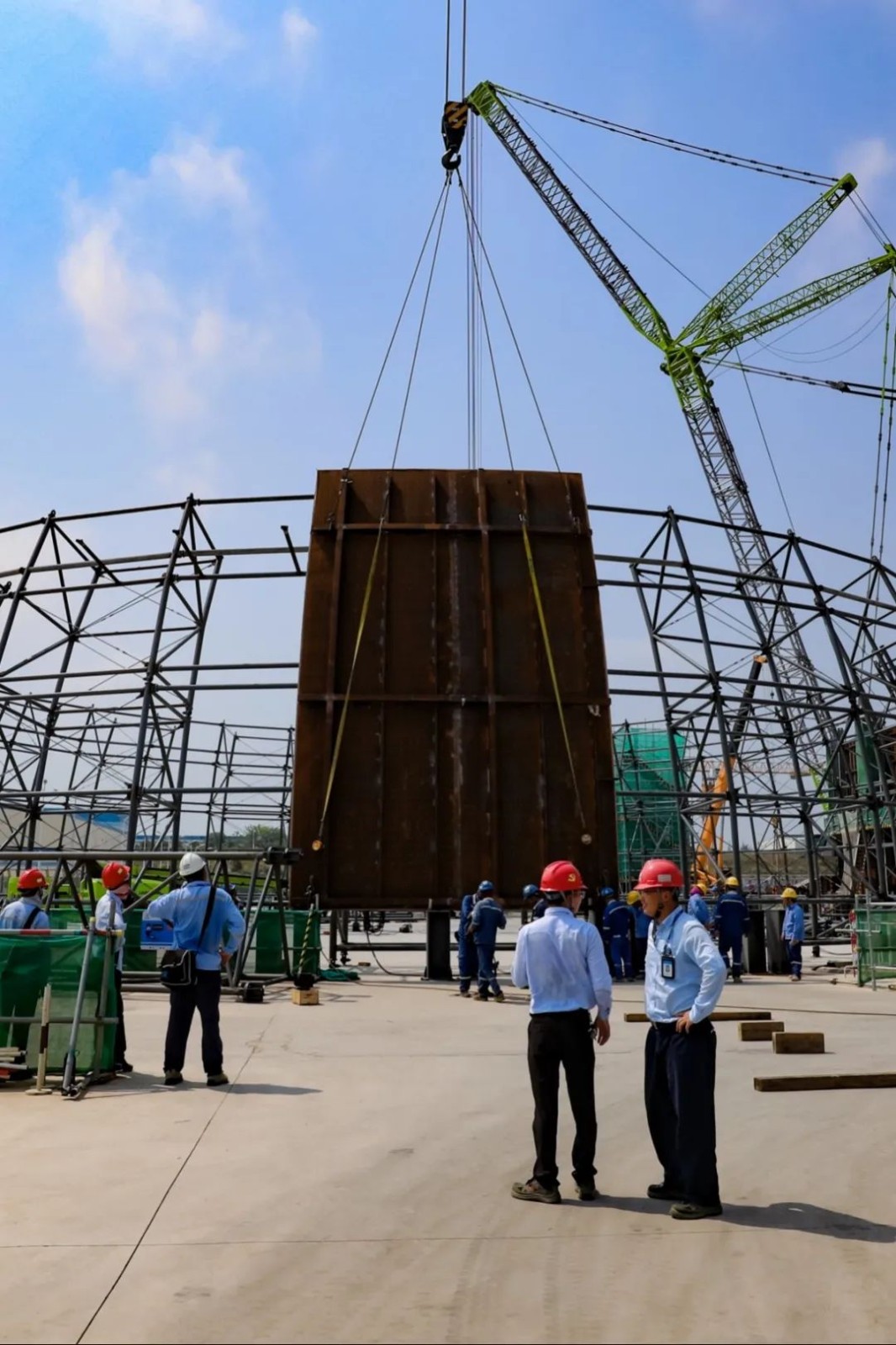

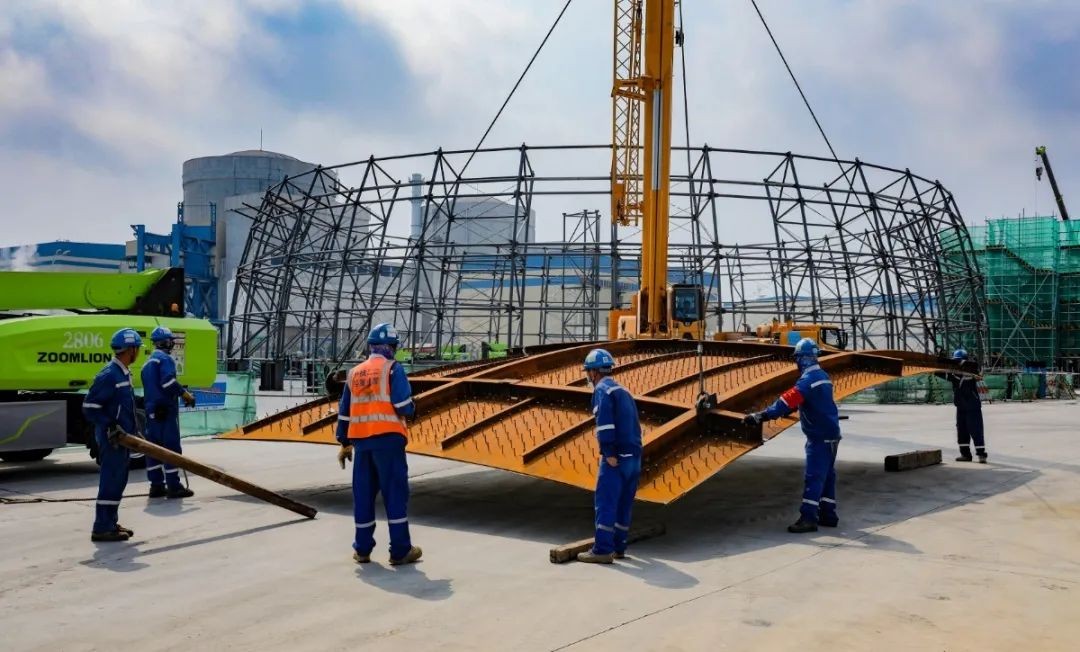

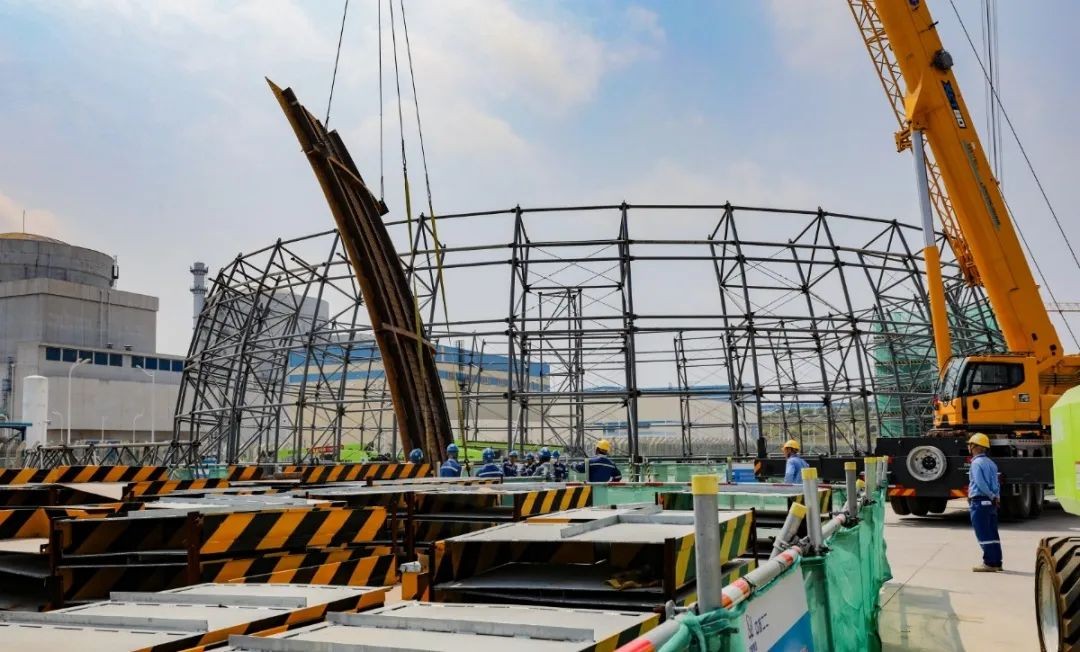

2022年4月28日,隨著海南昌江核電二期工程項目3號反應堆廠房內穹頂第一層首塊壁板緩緩吊裝就位,3號機組內穹頂拼裝工作正式拉開序幕,較原計劃提前3天。

內穹頂結構形狀為半圓形,內直徑為46.8m,內側高度為23.4m,整個穹頂重約360t。穹頂拼裝結構復雜,車間預制分為五層,共147塊預制單元。穹頂第一層、二層、三層結構相同,均由48塊梯形預制單元組拼而成;穹頂第四層由兩個預制單元構件組成,其結構形狀為半圓形,直徑為7.6m;穹頂第五層為一個圓形預制單元構件,位于穹頂頂部,直徑為1米。

胎具拼裝為高風險作業,昌江公司以萬無一失的理念,偕同各參建單位的管理人員全程旁站監督,確保拼裝準備工作順利開展。

3月29日完成鋼襯里模塊四的吊裝后,現場立即啟動穹頂拼裝場地的處理工作,華能昌江公司及各參建單位施工管理人員密切跟蹤現場進展,隨時召開現場會,確保場地施工滿足要求。為保證車間預制工作按期完成,各參建單位人員隨時待命,確保及時高效完成各質量工序驗證以及問題處理等工作。

鋼襯里穹頂拼裝整體尺寸控制、局部變形控制難度大,施工安全風險高。后續華能昌江公司將繼續堅持黨建引領、聚力攻堅,統籌謀劃、前瞻安排,深挖潛力、強化舉措,聯合現場各參建單位做好監督管理工作,確保3號機組鋼襯里內穹頂拼裝工作按期安全高質量完成,在海南省“建功十四五、奮進自貿港”暨華能海南昌江核電二期工程項目“聚力攻堅杯”勞動競賽中勇創佳績,以實際行動迎接黨的二十大勝利召開!
