從2019年至今,我國共核準新核電項目11個,合計21臺機組(見圖表)。按技術分,華龍一號項目6個,AP/CAP項目3個,國外技術項目2個,小堆項目1個;按項目歸屬企業分, 中核集團5個,中廣核3個,國家電投2個,華能1個;按反應堆類型分,大型壓水堆項目10個,模塊化小型壓水堆項目1個。

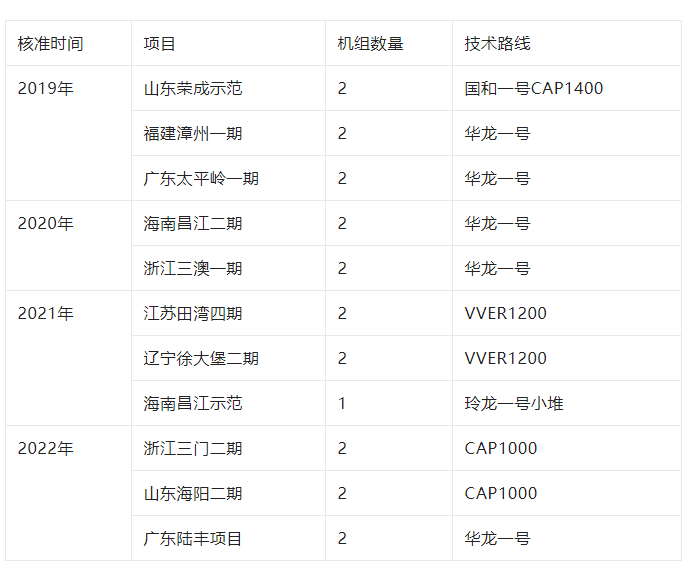

2019年至今核準的11個核電項目

不同技術路線項目多點開花
4月20日,國務院召開常務會議,核準納入國家規劃的浙江三門、山東海陽、廣東陸豐核電項目。
這是中國自2019年以來連續第四年核準開工新的核電項目,一次核準6臺機組,也是近年來最多。
從4年的數據上看,四家核電集團皆有新項目,但新項目的意義不盡相同。
除海南昌江的玲龍一號模塊化小堆示范項目、田灣和徐大堡VVER1200項目、三門二期外,中核、中廣核新核準項目均采用華龍一號技術。可以說,當前華龍一號技術本身及項目的競爭力處于持續提升狀態。
對國家電投和華能而言,新核準項目則更具有里程碑意義。
國家電投在三代核電自主化依托項目(三門一期、海陽一期)建成投產后,穩步開啟了AP/ACP系列三代堆型的示范建設和批量建設。此次核準的CAP1000技術,是AP1000技術在國內的首批批量化項目,對國家電投而言,其自主開發的國和一號示范工程還在建設過程中,國家電投計劃在國和一號完成冷態功能試驗之后推動后續的國和一號機組開發。在新的國和一號核準前,使用CAP1000技術機組的核準開工,將有助于維持國家電投的核電隊伍,不斷積累開發建設經驗。
另外,從2019年開始加碼核電布局的華能,在全力打磨國家科技重大專項高溫氣冷堆示范項目的同時,于2020年順利拿下海南昌江二期項目,標志其正式進入三代壓水堆領域。
隨著今年6臺機組獲批,中國當前核電裝機并網機組達到53臺,裝機容量5464萬千瓦,在建核電機組20臺,總量2133萬千瓦。另有7臺機組獲得核準等待開工,按照流程,機組核準后需在生態環境部核安全局頒發建造許可證后方可開工。
綜合來看,強調安全前提下審慎而穩定的推進核電建設,是當前核電面臨的政策主基調。一年六臺左右新機組核準開工,也比較符合業內預期。
