最近,英國國家審計署(National Audit Office)審查了英國政府為先進氣冷反應堆機組退役的計劃安排。
1、英國核責任基金

英國有八座第二代核電站,占2020年英國總發電量的16%左右。
八座核電站中,有七座是先進氣冷反應堆(AGR),其設計主要基于一代堆Magnox(現已關閉)堆型。
根據目前退役計劃,到2028年,所有AGR電站都將停止發電,退役預計需要100多年的時間。
對此,英國專門設立了核責任基金(簡稱“基金”),支付所有七座AGR以及賽斯韋爾(Sizewell)B項目一座壓水反應堆退役費用,但就目前情況來看,該項目仍然需要大量額外的納稅人支持,而且可能還需要很多。
英國政府已提供擔保,保證該基金的資產足以支付退役的總成本。
2020年,英國政府出資51億英鎊(約合68億美元)以加強該基金的地位,后該基金又要求追加56億英鎊。
截至2021年3月底,該基金的資產估值為148億英鎊,目標是實現基金投資的增長將足以滿足退役的長期成本(目前為235億英鎊)。
然而,自2004、2005年以來,英國實際核電退役成本估算翻了一番。如果這一趨勢保持下去,而投資增長不足,就不得不啟用納稅人款項。
去年,英國政府重新安排了7座AGR核電站的退役工作,EDF能源公司負責卸載燃料。
英國國家審計署(NAO)發布了一份66頁的報告,探討了AGR核電站的退役是否會帶來更好的性價比。
NAO審查公共支出,以幫助議會讓政府承擔責任,并改善公共服務,同時NAO表示,雖然這些安排可以節約一些資金,但整體工作的成功最終將取決于相關各方合作克服風險。
2、燃料卸載時間表和流程

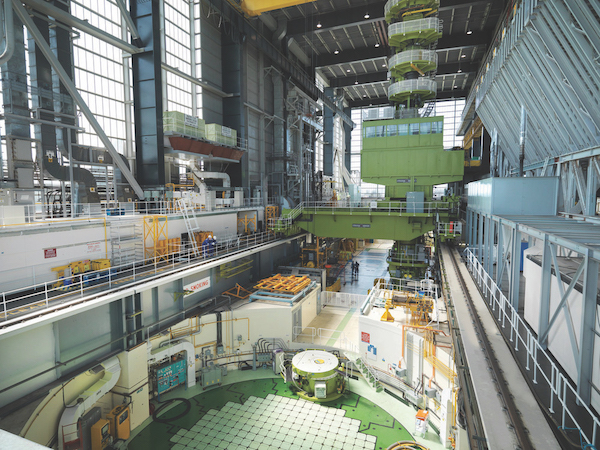

亨特斯頓B項目的樁基承臺和燃料區(圖源:EDF Energy)
EDF 能源在9月確認,三個AGR——丹吉內斯(Dungeness)B項目、亨特斯頓(Hunterston)B項目和欣克利角(Hinkley Point)B項目——將從2022年開始燃料卸載工作。
哈特爾浦(Hartlepool)和希舍姆(Heysham )1號機組預計將于2024年關閉,希舍姆2號機組和托尼斯(Torness)核電站將于2028年關閉。
EDF表示:“在移交給核退役管理局(NDA)進行下一階段的退役工作之前,每個電站將盡可能高效地卸載燃料,并進入無燃料狀態。”
燃料卸載包括從反應堆、燃料池和容器中清除乏燃料和放射性廢物,并將其運輸至塞拉菲爾德(Sellafield)基地進行處理和合并儲存。
根據NAO的報告,這一過程預計需要3-10年。
EDF表示,亨特斯頓B項目工作的第一節點將于2025~2026年進行。
然而,報告指出,這“對EDF能源提高其燃料卸載能力,以及對核運輸解決方案和塞拉菲爾德公司運輸、拆卸和儲存燃料的能力提出了新的要求”。
3、財務安排
2021年6月,EDF能源公司同意,將以商定方式卸載燃料,英國商務、能源與工業戰略部(BEIS)估計可以節省納稅人10億英鎊左右。
一旦卸載完成,核電站的所有權將移交給NDA。NDA的Magnox公司將完成余下退役工作,這可能需要幾十年的時間。
在2015年的一次政府審查中,政府對EDF的安排是否能夠促進AGR高效退役表示了懷疑。
審查報告指出,BEIS與EDF的修訂協議,為該公司提供了“更明確的工作定位,以及加速向Magnox公司燃料卸載和中轉的商業激勵”。
EDF可能會獲得高達1億英鎊的獎金,或遭受高達1億英鎊的罰款,這取決于其在燃料卸載期間的表現。
NAO表示,電站的燃料卸載將影響退役總成本,可能在31億至80億英鎊之間。
EDF卸載燃料和NDA將其運輸至塞拉菲爾德倉庫之間的“瓶頸”可能會產生“廣泛的影響”。提前意外關閉可能會增加成本。
肯特郡丹吉內斯 B項目的提前關閉,就是一個不確定性影響例子。
自2018年離線后,該電站一直處于長期停運狀態。2021年6月,EDF能源公司宣布關閉該電站,立即生效。
報告稱,由于這一提前且計劃外的關閉,EDF估計為丹吉內斯 B項目的燃料卸載工作額外花費5-10億英鎊。
EDF表示,一旦獲得監管許可,將立即開始燃料卸載,預計將在2023年,但由于額外的準備時間和獨特的設計,該站的燃料卸載時間將比其他六個AGR站更長。
丹吉內斯B項目的反應堆比其他AGR大25%左右,燃料路線的設計也有局限性。每周只能向塞拉菲爾德基地輸送2個容器的燃料,而其他電站為3個。
4、燃料卸載計劃的監督
BEIS、EDF 能源和NDA已采取措施,建立聯合安排,以規劃和監督燃料卸載過程,NAO很贊賞這一舉動。一旦燃料卸載工作加快,所有各方都將按照修訂后的退役協議進行操作。
一旦卸載工作完成,EDF能源將向NDA和Magnox公司轉讓具體設施,并就轉讓時間和方式將達成一致。
NDA警告說,之前的轉讓工作所需時間比預期的要長,需要為AGR的轉讓進行風險管理。
將AGR電站重新納入公有制的長期效益,將取決于Magnox公司將AGR電站與其現有核退役組合相結合,提高效率與能力。
Magnox公司可能在電站燃料轉移后的幾年內,實現工作效率。NDA是否能夠從Magnox和AGR中獲益,將取決于燃料轉移前幾年制定的計劃的質量。
審計長加雷思·戴維斯(Gareth Davies)表示:“通過明確二代核電站的未來退役,政府創造了激勵措施,以提供安全高效的清理工作。然而,許多財務風險依然存在,如果管理不善,成本可能會升級。只有各方有效合作,才能取得成功。”
他補充道:“政府需要對整個核退役計劃的表現保持清晰的認識,鑒于涉及大量公共資金,如果表現開始滯后,政府必須采取果斷行動。”
新的安排提高了透明度,但也帶來了巨大的風險。
報告的結論是,2021年6月簽訂的商業和交付協議,對AGR的未來有了更清晰的認識。修訂后的融資協議為EDF提供了經濟激勵,使其能夠高效地完成電站的燃料卸載工作,從而有望實現更高的性價比。然而,燃料卸載計劃帶來了巨大的風險,如果管理不善,可能會導致成本大幅增加。
成功將取決于EDF和NDA合作的效率。在準備轉移電站燃料方面,BEIS依靠EDF和NDA之間的持續友好關系來解決潛在差異。
如果要從新協議中實現物有所值,BEIS將需要清楚地了解整個項目的表現,并需要在出現問題時迅速果斷地采取行動。
核責任基金的存在,將有助于消除納稅人風險,該基金也正在經受考驗,對退役成本的估計迅速上升,超過了投資回報。
整體來看,AGR的整個歷史也為其他承擔重大退役責任的長周期項目提供了經驗,包括新的核能項目。
