印度國內大部分核電項目為本土研發,印度政府致力于提高其核電能力,作為其大規模基礎設施發展計劃的一部分。
1、電力發展概況
由于印度的核武器計劃,印度被排除在《核不擴散條約》之外,因此34年來,印度基本上也被排除在核電廠和核材料貿易之外,這些在2009年之前阻礙了其民用核能的發展。

由于早期的貿易禁令和缺乏本土鈾,印度一直在努力開發核燃料循環,利用國內豐富的釷儲量。自2010年以來,印度民事責任法與國際公約之間的根本不相容限制了外國核技術的提供。

總發電量(2019年):1624 TWh;
發電組合:煤炭1181 TWh(72%);水電站172 TWh(11%);風電69.9 TWh(4%);天然氣64.9 TWh(4%);太陽能50.6 TWh(3%);核能46.5 TWh(3%);生物燃料和廢物32.6 TWh(2%);石油6.0 TWh;
進/出口:凈出口3.7 TWh(進口5.8 TWh;出口9.5 TWh);
總消費量:1311 TWh;
人均消費:約1000 TWh(2019年);
數據來源:國際能源機構和世界銀行(2019年數據)
2、能源政策
印度對進口能源的依賴和能源部門改革的不一致性,導致國內電力發展難以滿足不斷增長的需求。英國石油公司2019年版的《能源展望》預測,2017年至2040年間,印度的能源消耗將增長156%。
報告預測,到2040年,該國的能源結構將緩慢演變,化石燃料占2040年需求的79%,低于2017年的92%。實際上,2017年至2040年間,化石燃料的一次能源消耗預計將增長120%。

盡管2019年初印度計劃實現100%的家庭用電連接,但對更可靠的電力供應的需求十分迫切。2021年7月,根據電力系統運營公司消息,印度電力最大需求達到201 GWE。2021年11月底的總裝機容量為392 GWE,其中核電占6.78 GWE(1.7%)(印度電力部消息)。
政府2012-2017年第12個五年計劃的目標是在此期間增加94GWE,耗資2470億美元。到2032年,該計劃要求總裝機容量達到700 GWe,以滿足7-9%的GDP增長,其中63 GWe為核電。
經合組織(OECD)的國際能源機構預測,到2035年,印度將需要約1.6萬億美元的發電、輸電和配電投資。2018年3月,政府表示,核容量將遠遠低于其63 GWe的目標,到2031年,總核容量可能約為22.5 GWe。2021年12月,印度原子能部長重申了這一修訂目標。
3、國內環境

印度有五個電網——北部、東部、東北部、南部和西部。除南部電網外,所有電網在某種程度上都相互連接。所有這些都由國有的印度電網公司(PGCI)運營,總運營95,000公里的輸電線路。
2012年7月的某天清晨,北方電網在35,669 MWe的負荷時出現故障,第二天,它加上其他兩個電網部分,再次出現故障,導致22個州的6億多人停電達一天。
畢馬威(KPMG)2007年的一份報告稱,印度輸電和配電(T&D)每年的損失超過60億美元。2012年的一份報告估計,印度每年的損失為126億美元。
2010年的一項估計顯示,印度各州之間存在巨大差異,有些州的差異非常高,全國平均T&D損失為27%,遠高于2001年設定的15%的目標,當時的平均數字為34%。這其中很大一部分歸因于電力偷盜。
輸電裝機容量僅為發電容量的13%左右。大約從2010年起,印度對其輸電網進行了容量增加和效率升級,以減少向負荷中心供電的技術損失。
2009年,國家負荷調度中心開始監督區域負荷調度,安排和調度電力,并監測國家電網的運行情況。到2013年底,全國五大區域電網互聯,實現同步運行,效率更高。
自2002年以來,印度還將高壓直流(HVDC)線路的范圍和容量增加了一倍多,遠距離損耗比交流線路少。印度的優先事項是經濟增長和減貧。煤炭的重要性就凸顯出來,同時意味著難以再進行二氧化碳減排工作。因此,印度政府拒絕在2015年巴黎舉行的第21屆氣候變化締約方會議之前設定目標。2014年9月,印度環境部長表示,30年后,印度可能會出現二氧化碳排放量下降的可能。
4、印度電力工業

印度在運反應堆(圖源:網絡)
2013-2014年,NPCIL通過5.3 GWe的核容量提供了35 TWh的印度電力,總?cè)萘肯禂?shù)為83%,可用性為88%。截至2014年12月,印度反應堆運行總堆時410年。
由于化石燃料短缺,印度這種燃料狀況,也促使核電投資迅速發展,2050年核能目標貢獻率是25%,預計將需要1094 GWe的基本負荷能力。
對電網系統的投資幾乎與對發電廠的投資一樣多。大約從2004年開始,核電的目標是到2020年提供20GWE,但在2007年,總理稱該目標“合理”,并且能夠“隨著國際合作的開放而翻倍”然而,很明顯,即使是20 GWe的目標也需要大量的鈾進口和加快核電站建設。
2009年6月,NPCIL表示,他們的目標是到2032年實現60 GWe的核電容量,包括40 GWe的壓水堆容量和7 GWe的新PHWR容量,所有這些燃料都由進口鈾提供。
2010年末印度重申了2032年的目標,并在2011年增至63 GWe。但2011年12月,議會被告知更現實的目標是2020-2021年達到14,600 MWe,2032年達到27,500 MWe。
“ⅩⅡ計劃[2012-17]提案……設想開始八座國產700 MW加壓重水反應堆(PHWR)、兩座500 MW快增殖反應堆(FBR)、一座300 MW先進重水反應堆(AHWR),還有與國外技術合作的1000 MW及以上的輕水反應堆8座。這些核電反應堆預計將在第十三和第十四個計劃中逐步建成。”

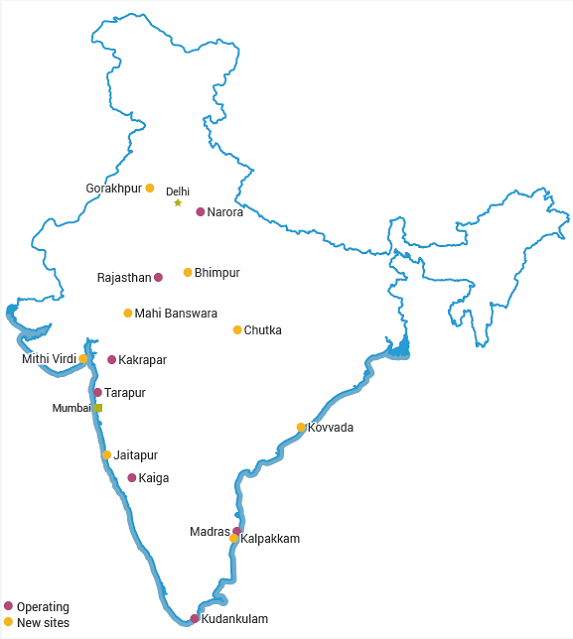

16個PHWR和LWR預計將耗資400億美元。八座700 MWe的PHWR將在卡納塔克邦的凱加、哈里亞納的法特哈巴德區的戈拉赫普爾、拉賈斯坦邦的班斯瓦拉和中央邦的丘特卡建造。2014年7月,新總理敦促DAE在2024年之前將核容量增加三倍,達到17 GWe。
他贊揚“印度在核燃料循環方面的自力更生和本土反應堆的商業成功”,同時還強調,與其他清潔能源相比,保持核能商業可行性和競爭力的重要性。
2017年3月,議會被告知到2024年的核容量目標為14.6 GWe,而當時的并網發電總量為6.7 GWe。
2017年5月,內閣批準了10個700 Mwe的PHWR,作為“完全自主開發的計劃”,可能向印度工業下達約7000億盧比(110億美元)的制造訂單。這些將在2015年確定四個地點,但沒有指定時間表。
總理表示,這將有助于國內核工業的轉型,這似乎表明人們對利用阿海琺、GEH和西屋的西方技術建立新核電站的期望較低。未提及2012-17年第十二個五年計劃的其他要素,即最初旨在加速新增產能的西部LWR,以及兩個FBR和一個AHWR。議會完全支持這項宣布計劃。
5、印度核戰略

印度庫丹庫蘭(Kudankulam)核電站(圖源:網絡)
在2010年的責任立法開始阻止外國反應堆供應商之后,2012年初,政府表示希望看到煤炭產量增加1.5億噸/年(從440萬噸/年),以支持到2015年建設60 GWe的新燃煤發電能力。
這將涉及560億盧比的鐵路基礎設施新投資。然而,從長遠來看,原子能委員會預計到2060年將有大約500 GWe的核能上網,并自那時起推測這一數字可能會更高:到2050年將達到600-700 GWe,提供所有電力的一半。
另一個預測是,到2037年,核能份額將升至9%。2015年11月,NPCIL將2024年達到14.5 GWe作為目標。2018年3月,政府表示,核電容量將遠遠低于2012-2017年第十二個五年計劃中提出的63 GWe的目標。到2031年,總核容量可能約為22.5 GWe。
印度的其他能源信息:美國能源信息管理局關于印度工業發展的分析簡報民用核能在印度已經很成熟。
自20世紀60年代在塔拉普爾建造兩座小型沸水反應堆以來,其民用核戰略一直致力于核燃料循環的完全獨立,這對印度來說非常重要。因?yàn)樗?970年后獲得核武器能力,因此被排除在1970年《核不擴散條約》(NPT)之外。(根據《不擴散條約》在1970年之前有五個國家獲得了核武器國家的地位。)
因此,印度的核電計劃在很大程度上沒有其他國家的燃料或技術援助。加壓重水反應堆(PHWR)于1964年設計采用,因?yàn)樗确兴磻?yīng)堆需要更少的天然鈾,同時不需要濃縮,并且可以利用當時國家的工程能力建造——壓力管而不是重型壓力容器。
上世紀90年代中期,其動力反應堆的容量系數是世界上最低的,這反映了該國落后的制造工業技術,但令人印象深刻地是,從1995年的60%上升到2001-2002年的85%。
然后在2008-2010年度,由于鈾燃料短缺,負荷系數不斷下降。印度核能自給自足,從鈾礦勘探和開采,到燃料制造、重水生產、反應堆設計和建造,再加工和廢物管理。印度有一個小型的快增殖堆,正在建造一個更大的反應堆,還正在開發利用其豐富的釷資源作為核燃料的技術。
印度原子能機構于1957年在孟買附近的特羅姆拜成立,十年后更名為巴巴原子能研究中心(BARC)。
1964年,印度最終確定建造第一座加壓重水反應堆(PHWR)的計劃,該原型——拉賈斯坦邦1號,以加拿大道格拉斯點(Douglas Point)反應堆為參考,是加拿大原子能有限公司(AECL)和NPCIL合作建造的。
該堆于1972年啟動,隨后的本地PHWR開發基于該機組。印度核能發展的幾個階段:拉賈斯坦邦1-2號機組,單安全殼的PHWR;馬德拉斯部分雙安全殼的PHWR。
后來,從Narora開始,標準化的PHWR具有雙重密封、抑制池和裝滿重水的排管廊,位于裝滿水的排管廊拱頂內。
印度原子能委員會(AEC)是主要的政策機構,印度核電有限公司(NPCIL)負責熱核電廠的設計、建造、調試和運行。
2010年初,NPCIL表示,手頭有足夠的現金用于10,000 MWe新廠建設,其融資模式為70%股權融資和30%債務融資。
然而,它的目標是讓其他公共部門和私營公司參與未來的核電擴建,特別是國家火電公司(NTPC)。NTPC比NPCIL大得多,并將自己視為印度國內主要的發電商。
NTPC主要由政府所有,1962年印度的《原子能法》禁止私人控制核能發電,2016年允許公共部門合資企業的修正案不適用于私營部門公司,也不允許外國直接投資核能,不過核電供應鏈除外。
