2021年7月15日,由中國核電工程有限公司總承包的第15臺核電機組——“華龍一號”批量化建設首臺機組-漳州核電1號機組環吊環承梁整體吊裝就位!

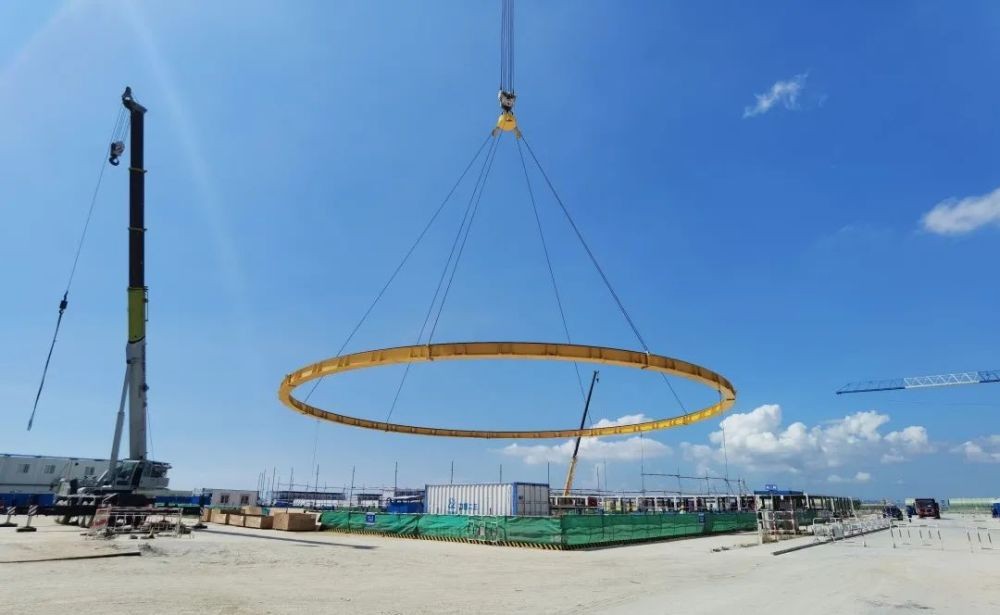

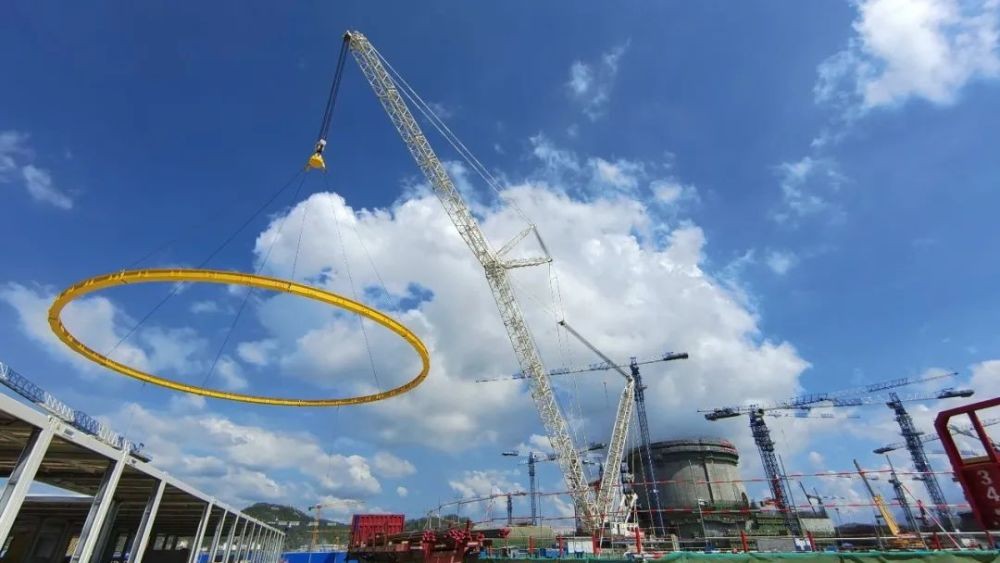

早上6點,現場吊裝作業施工人員便開始連接鋼絲繩,在現場風速符合安全條件之后,9:38正式起吊,1600噸履帶吊將金黃色環形模塊穩穩吊起,經過試吊、旋轉、帶載行走等一系列吊裝程序,最后13:16安全穩妥、成功就位。

漳州核電1號機組作為我國“華龍一號”批量化建設的首臺機組,本次環吊環承梁的整體吊裝也是國內“首創”。漳州核電1號機組環吊環承梁由9段單體組成,總重135t,直徑45m,地面組裝圓度要求≤5mm,調整精度要求高,施工工期緊,計劃工期20天,實際13天完成組裝,較計劃提前7天完成拼裝,打破以往核電項目環承梁組裝記錄。
奮進十四五,華龍新紀錄。漳州項目部觀大勢、謀全局、真抓實干、積極準備,在1號機組環吊環承梁整體吊裝期間,漳州項目部服務大局、精于管控,統籌整合項目優勢力量,多次組織中核二三、中核機械等承包商細化施工方案,克服了工作中遇到的各種困難挑戰,切實把安全高質量管理與創新創優緊密結合,圓滿完成了本次環承梁吊裝,再一次刷新了“華龍一號”批量化首堆工程“漳州記錄”,以優異成績向建黨100周年獻禮。
