據俄媒體報道,世界第一臺新一代BREST-OD-300核電機組建設工作6月8日在俄羅斯托木斯克州謝韋爾斯克式正式啟動。

Rosatom總干事阿列克謝·利哈切夫 (Alexey Likhachev) 在 6 月 8 日的開幕式上。

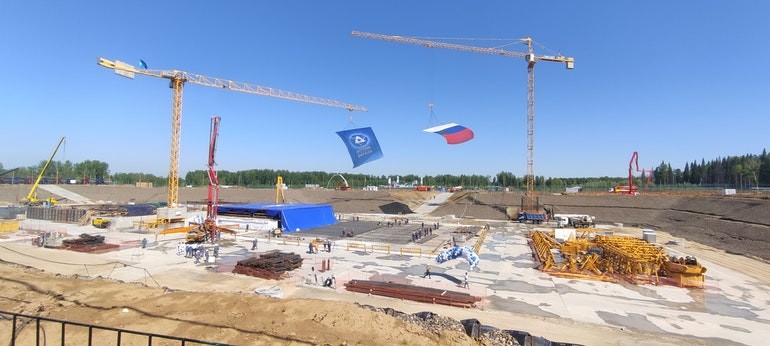

俄羅斯核燃料制造商Tvel說,俄羅斯于周二開始建設 Brest-OD-300 試點示范電廠,并在西伯利亞西南部Seversk的西伯利亞化學聯合廠現場澆筑第一批混凝土。
Brest-OD-300 是一個 300 兆瓦的第四代鉛冷快堆,它將使用專門為此目的設計的混合鈾钚氮化物燃料。
該工廠是俄羅斯開發封閉式核燃料循環技術突破項目的試點示范能源綜合體的一部分。封閉式核燃料循環意味著對乏燃料進行后處理和部分再利用。封閉式核燃料循環將緩解對有限鈾資源的擔憂,并有助于使核能長期可持續。
據 Tvel 稱,Brest-OD-300 發電廠將成為所謂的試點示范能源綜合體 (PDEC) 的一個組成部分,這是一個由三個主要互連設施組成的集群——一個核燃料生產廠、反應堆裝置本身和一個輻照燃料后處理設施。
Tvel說,這將是第一次將快堆核電站與封閉式核燃料循環服務設施一起建造在共享場地上。
據參加首屆活動的國際原子能機構總干事拉斐爾格羅西說,布列斯特 Brest-OD-300 工廠的第一次混凝土澆筑標志著“核工業的里程碑”,也是朝著封閉核燃料循環邁出的重要一步。他說這項技術將“有助于減少最終的廢物負擔”。

Brest-OD-300 將在俄羅斯中部托木斯克地區的西伯利亞化學聯合工廠建造
Brest-OD-300 反應堆預計將于 2026 年投入運行。燃料生產設施將于 2023 年建成,輻照燃料后處理廠的建設計劃于 2024 年開始。
該項目的總成本尚未公布,但在 2019 年 12 月,西伯利亞化學聯合公司與工程公司 Titan-2 簽署了一份價值 4.12 億美元的合同,用于 Brest-OD-300 的建造和安裝工作。已與 CKBM 簽訂了制造和供應加油站設備的合同,并與 Zio-Podolsk Machine-Building 簽訂了生產、供應和安裝蒸汽發生器的合同。所有涉及的公司,包括西伯利亞化學聯合公司和 Tvel,都是俄羅斯國有核公司 Rosatom 的子公司。
由于需要對關鍵反應堆結構元件進行額外測試,Brest-OD-300 的建造開始日期已多次推遲。
