近年來,許多國家開始調整國內核電發展計劃,但全球核能總體發展呈緩慢上升趨勢,核能發展的總體勢頭仍然較好。在全球核能發展中,如俄羅斯、美國等核電大國起到了舉足輕重的作用,但相對的核電小國發展也不可小覷。
1、保加利亞

科茲洛杜伊核電站(Kozloduy)(圖源:網絡)
保加利亞的科茲洛杜伊核電站(Kozloduy)面臨退役,保加利亞一直在努力解決電廠退役后的能源缺口問題,而即將建成的貝倫核電站(Belene)可能就是最好的選擇。 1990年,由于融資困難和公眾抗議,貝倫核電站的建設被叫停。
2005年,貝倫核電站重新招標,俄羅斯國家原子能公司(Rosatom)的子公司俄羅斯原子能出口公司(Atomstroyexport)成功中標,開始接手繼續建設該電廠。
2012年,該項目再次被取消。 此前,保加利亞一直沒有找到外國投資者投資電廠建設。Atomstroyexport中標后,布魯塞爾和華盛頓開始對保加利亞施加壓力,要求保加利亞在能源方面減少對俄羅斯的依賴。 在當時,Atomstroyexport已經給核電站生產了設備,包括一個反應堆壓力容器。保加利亞單方面宣布項目取消后,俄羅斯在國際仲裁法院起訴保加利亞政府,國際法庭作出裁決,保加利亞于2016年支付了零件費用,
Atomstroyexport共獲得了6.2億美元,并于2017年底將零件運至保加利亞。 2019年5月,保加利亞開始正式為貝倫核電項目尋找投資人,對外宣傳尋找“戰略投資和/或收購少數股權和/或電力收購感興趣的投資者”。 保加利亞原計劃2020年5月完成項目籌資的招標計劃,但由于新冠肺炎的大流行,2020年3月宣布計劃推遲。參與項目投標的包括俄羅斯,中國、韓國、法國和美國的公司。
2、埃及

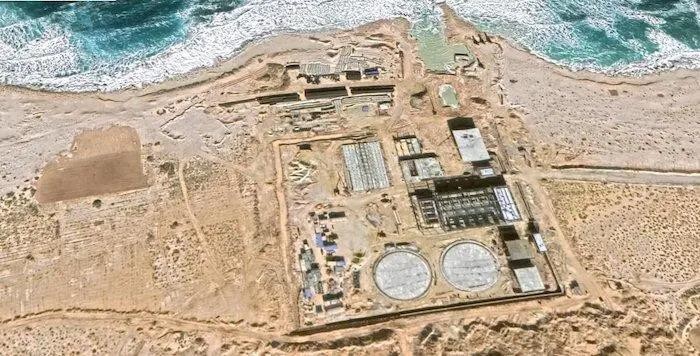

埃及塔巴核電站(El Dabaa)(圖源:網絡)
2017年8月,埃及和俄羅斯完成了埃及塔巴核電站(El Dabaa)建設協議的談判。談判達成四項協議草案,涉及技術支持、電廠運營、電廠維護和核燃料供應,后續協議草案還需要得到埃及國會或最高行政院的批準。
埃及和俄羅斯簽署埃及塔巴核電站(El Dabaa)建設協議(圖源:網絡)
2015年11月,埃及和俄羅斯簽署了一項政府間協議,準備合作建設運營一座配備4臺1200 MW 機組的核電站。 同時,該協議還包括,俄羅斯為埃及300億美元項目提供250億美元的國家支持貸款,俄羅斯國家貸款將覆蓋該核電站建設成本的85%,剩余資金埃及將從私人投資者那里籌集。 埃及塔巴核電站項目將在12年內完成,2029年10月開始,埃及以3%的利率償還貸款。 2017年12月,埃及塔巴核電站最終建設協議完成簽署,項目建設周期和成本都發生一些變化,計劃在2028年或2029年完工,耗資高達210億美元。建設地點在開羅西北130公里的一塊狹長土地上。據埃及當局稱,埃及塔巴核電站一號機組的施工許可證預計將在2021年下半年頒發。
3、芬蘭

漢?;S核電站(Hanhikivi)(圖源:網絡)
芬蘭的漢希基維核電站(Hanhikivi)是歐洲和俄羅斯公司的合資企業,Rosatom在其中扮演著重要角色。該工廠早在2010年7月就獲得了芬蘭議會的批準。 2013年12月21日簽署的《工程、采購、施工合同》指出,俄方將以“總承包形式”提供一臺獲得許可、功能齊全、可運行的核電機組。漢?;S1號機組將采用VVER-1200型號堆型,廠址選在芬蘭奧斯特羅博尼亞北部地區。 該項目的總承包商和業主是芬諾(Fennovoima),一家芬蘭核電公司,由芬蘭電力和工業公司組成的財團設立。 漢?;S將是芬諾的第一座核電站,也是芬蘭的第三座核電站。漢?;S項目由芬諾所有,Rosatom子公司RAOS Voima Oy持有34%的股份。 俄羅斯Sovcombank簽署了一份信貸協議合同,為漢?;S1號機組供應資金,最高金額為5億歐元(6.12億美元),期限為12年。 Sovcombank還表示,它已向俄羅斯國家核公司Rosatom旗下的幾家公司申請了貸款。 2018年末,漢?;S項目的完工時間延期了四年,預計2028年完工。當時,工廠業主芬諾表示,“目前的目標是獲取施工許可證,并在2021年開始建造工廠”,“2028年開始工廠商業運營”。 2020年12月,俄方將該項目設計文件提交給芬蘭監管機構STUK,此時距該工廠獲得芬蘭議會批準過去了大約10年。 Rosatom表示,與其他國家相比,STUK在許可證發放階段對文件要求更高,包括對工廠、系統和建筑物的概念和功能設計內容,以及三維模型的描述。這些都為初步安全分析報告提供了依據,在芬蘭政府為該項目提供施工許可證之前,該報告需要得到STUK的認可。
4、匈牙利

波克什核電站(Paks)(圖源:網絡)
2014年,俄羅斯與匈牙利簽署了一份合同,為波克什核電站(Paks)2號機組提供兩臺VVER-1200型機組。俄羅斯為電廠建設提供100億歐元的國家貸款,占項目80%資金。 2017年2月,俄羅斯宣布愿意為整個項目提供資金,但匈牙利官員拒絕了,稱不想執行下去。 在協議簽署之前,波克什核電站由四個俄羅斯供應的VVER-440壓水反應堆組成,這些反應堆于1982年和1987年開始運行。 當時,歐盟委員會(European Commission)就波克什核電站在采購方面的問題上展開調查,權衡俄羅斯對該項目的資助是否等同于國家援助。 2016年11月,歐盟委員會關閉了采購程序,但對國家援助問題的調查仍在繼續。 匈牙利總統歐爾班在與普京舉行的聯合記者會上表示,歐盟委員會的調查是該項目尚未展開的原因,一旦獲得歐盟委員會批準,項目將馬上開始。 匈牙利在向歐盟委員會提出有關波克什核電站2號機組的問題時辯稱,它需要這座核電站來確保未來20年的電力供應,而原波克什核電站1號機組的四個反應堆(供應該國一半的電力)將被逐步淘汰。 匈牙利表示,由于波克什核電站2號機組反應堆是蘇聯建造的俄羅斯型號,因此Rosatom建造波克什核電站2號機組再合適不過。VVER-1200反應堆是唯一能夠滿足其電力需求的型號。 歐盟委員會最終接受了這個論點。歐盟準則規定,如果有技術理由選擇某一承包商,可以放棄競爭性投標。
俄羅斯原子能公司Rosatom首席執行官Alexey Likhachev(左)和匈牙利總理Viktor Orban(右)(圖源:網絡)
2017年3月,歐盟批準匈牙利放棄波克什核電站2號機組擴建。但放棄有三個條件。 首先,該廠賺取的利潤將用于波克什核電站2號機組本身,而不是投資于額外的發電。第二,經營波克什核電站2號機組的公司必須在法律上與經營1號機組的公司分開。最后,波克什核電站2號機組發電量的30%必須在開放的能源市場上出售。 匈牙利正努力保持穩定的電價,因為如果電價下跌,波克什核電站2號機組的利潤將低于預期。 2019年5月俄羅斯和匈牙利當局舉行聯席會議,匈牙利通過談判達成一項協議,即在兩個新機組并網投入商運之前,匈牙利不用償還在波克什核電站2號機組高達100億歐元的貸款。 有人擔心,波克什核電站使用多瑙河的河水冷卻機組,未來可能會遭受嚴重干旱,進而導致核電站冷卻劑短缺,造成電廠風險。 匈牙利環境可持續發展局局長反駁了這一點,他說,在目前的技術狀態下,多瑙河的水足夠冷卻波克什核電站,并不會出現干旱問題。 2020年11月,匈牙利能源和公共事業管理局(MEKH)批準了波克什核電站新建兩座VVER-1200反應堆計劃。 匈牙利監管機構有一年時間批準波克什核電站2號機組項目。預計波克什2號機組的基礎工作將于2021年初開始,獲得施工前現場準備許可證。預計主建筑最終施工許可證將在2021年9月前準備就緒,從而開始施工。
5、印度

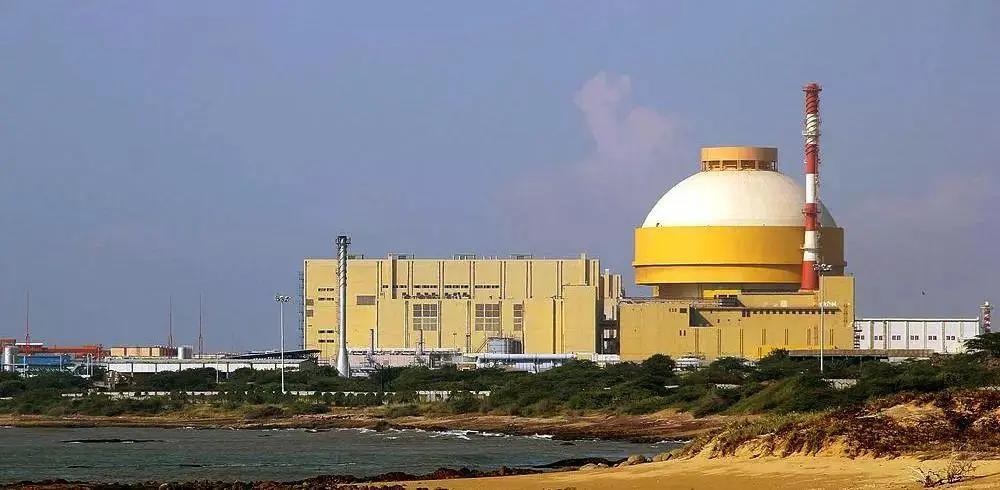

古丹庫蘭核電站(Kudankulam)(圖源:網絡)
Rosatom在印度建造了古丹庫蘭核電站(Kudankulam),原計劃于2011年開始運行。 2014年,印度和俄羅斯又簽署了一項協議,在古丹庫蘭核電站再建造兩座反應堆,均為VVER-1000堆型。四個機組中的第一個機組于2014年12月投入運行,第二個機組于2017年1月達到100%臨界狀態。 第三臺和第四臺機組自2017年6月開始施工。據Rosatom工程子公司ASE集團總裁瓦列里·利馬連科(Valery Limarenko)稱,俄羅斯和印度預計到2020年在印度至少建造12臺俄羅斯設計的新機組。 2017年夏天,俄羅斯和印度簽署了協議,允許建設古丹庫蘭核電站第三階段5號和6號機組。 印度的審計局(CAG)在2017年年末公開表示,古丹庫蘭電廠第一批兩個機組的項目管理存在若干“缺陷”,導致電廠建設延誤和經濟損失。 根據CAG的數據,2001年,這兩個機組的初始估計成本為131.71億盧比(30億美元),2014年逐漸上升至224.62億盧比(51億美元),幾乎是前兩個機組項目成本的兩倍。 古丹庫蘭核電站1號和2號的商業運營分別推遲了7年和8年左右。CAG的一份報告說,這些延誤是由于不同活動的延遲完成,“其中許多是由于Atomstroyexport造成的”。
